România a inaugurat peste 560 km de autostradă în cinci ani și devine reper regional, în timp ce Bulgaria și Ungaria își regândesc strategiile de finanțare, arată o amplă analiză publicată de HotNews.ro, în cadrul proiectului european PULSE, cu contribuții din Bulgaria și Ungaria.

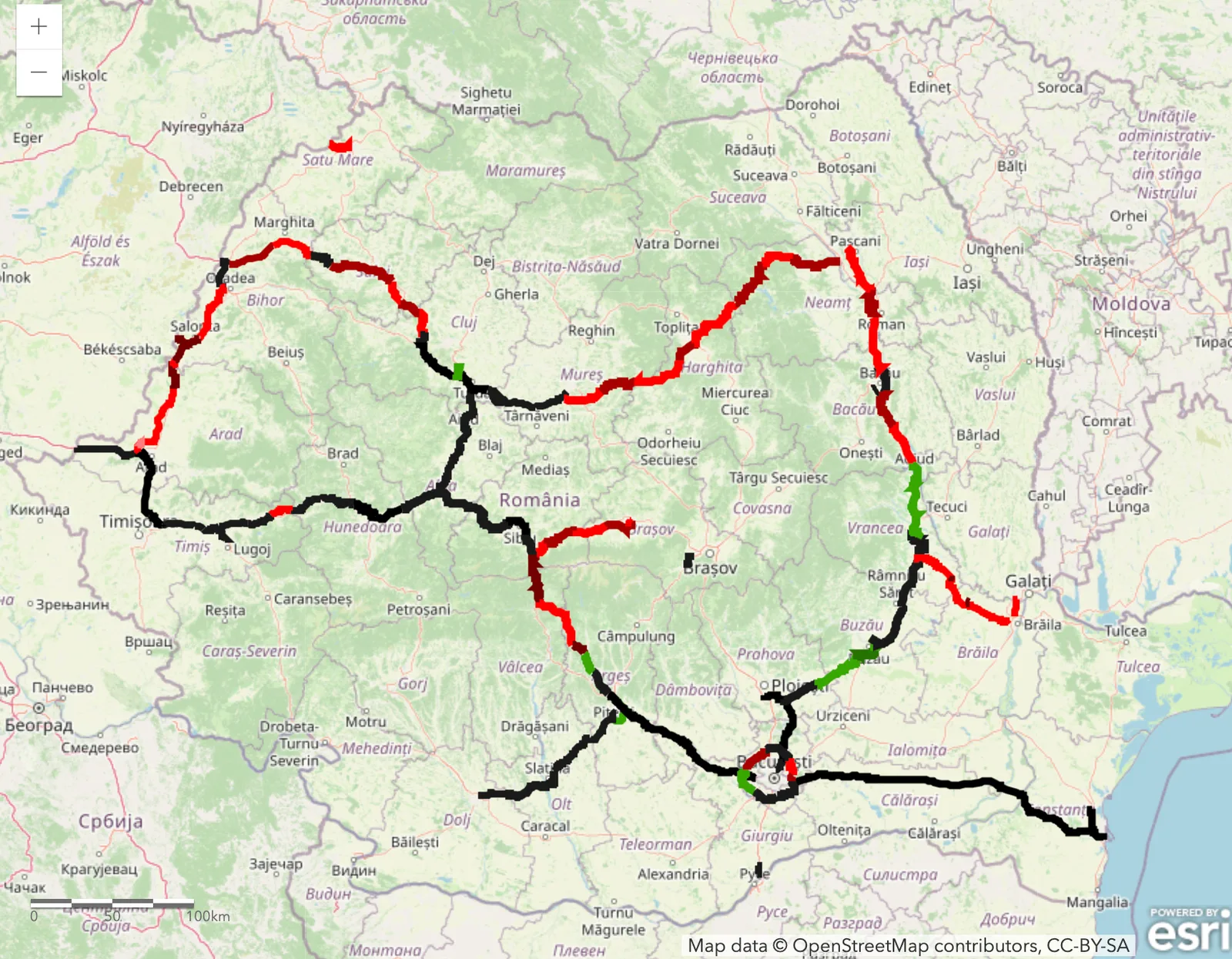

La final de 2025, România a ajuns la 1.416,3 km de autostrăzi și drumuri expres, iar 2026 se anunță un an record, cu alți aproximativ 250 km promiși pentru inaugurare. Doar în ultimii cinci ani au fost deschiși peste 560 km, un salt semnificativ pentru o țară care, până în 2004, inaugurase foarte puține tronsoane noi. Motorul acestei accelerări a fost reprezentat de fondurile europene și, mai recent, de PNRR.
Situația comparativă la final de 2025:
| Țara | Suprafață (kmp) | Km autostradă | Km/1.000 kmp |
|---|---|---|---|
| Ungaria | 93.030 | ~2.000 | 21,5 |
| Bulgaria | 111.000 | 875 | 7,88 |
| România | 238.400 | 1.416 | 5,94 |
Deși ritmul României este acum alert, raportat la suprafață rămâne cea mai slab acoperită din regiune. Totuși, diferența față de vecini începe să se reducă.
În Bulgaria, boomul construcțiilor dintre 2010 și 2017 s-a bazat tot pe bani europeni. Ulterior, schimbarea schemei de finanțare pentru autostrada Hemus și controversele legate de atribuirea lucrărilor au blocat proiecte majore. În ultimii șapte ani au fost deschiși doar 15 km din această autostradă, iar instabilitatea politică – nouă runde de alegeri în cinci ani – a frânat investițiile. Pentru 2026 și 2027 nu există obiective clare de inaugurare.
În Ungaria, extinderea rapidă după aderarea la UE a dus rețeaua la aproape 2.000 km. Însă, din 2022, Budapesta a concesionat 1.237 km către compania MKIF, pe 35 de ani, mutând accentul de pe finanțarea europeană pe un model de administrare privată pe termen lung. O analiză a publicației maghiare HVG arată că plățile de concesiune cresc semnificativ cheltuielile bugetare pentru autostrăzi.
Interesant este că firme bulgare de construcții activează acum în România, invocând plățile la timp și stabilitatea contractelor. În paralel, România mizează pe noi instrumente europene pentru a finanța autostrăzile A7 și A8, parte din planul de a construi circa 1.000 km până în 2030.
Concluzia partenerilor din proiectul PULSE este clară: fără fonduri europene, niciuna dintre cele trei țări nu ar fi avut același ritm de dezvoltare, însă strategiile politice și stabilitatea guvernamentală fac diferența în ultimii ani.
Recomandate

Finalizarea în 2026 a Loturilor 1 și 2 din Autostrada Bacău–Pașcani depinde de bani de la buget , după ce finanțarea prin PNRR a acoperit doar lucrările executate până la 31 august, potrivit Kyiv Independent . În paralel, constructorul UMB a mobilizat 1.000 de muncitori și 800 de utilaje pentru a accelera execuția. Cristian Pistol, directorul general al CNAIR , spune că Loturile 1 și 2, cu o lungime totală de 49,3 km, „avansează constant”. Lotul 1 (Săucești–Trifești), de 30,3 km, a ajuns la 80%, iar Lotul 2 (Trifești–Gherăești), de 18,99 km, la 65%. Presiune pe finanțarea de la buget, după plafonarea PNRR Șeful CNAIR precizează că finanțarea prin PNRR a acoperit lucrările executate până la 31 august, iar pentru continuarea acestora compania a solicitat alocarea sumelor necesare de la bugetul de stat. În acest context, termenul de finalizare se leagă direct de disponibilitatea fondurilor. „Finalizarea în 2026 depinde acum de asigurarea finanțării și de condițiile meteorologice din perioada următoare”, avertizează Cristian Pistol. Stadiu și lucrări în execuție Potrivit informațiilor transmise, pe șantier se lucrează la mai multe componente, inclusiv: structura rutieră; poduri; spații de servicii; sisteme ITS (sisteme inteligente de transport, pentru management și siguranță rutieră); parapete de protecție și marcaje rutiere. Valoarea celor două contracte este de 2,92 miliarde de lei (fără TVA). [...]

Deși e finalizat, pasajul de la Jucu rămâne închis, iar accesul către Tetarom III și DN1C continuă să fie blocat la barieră , după ce inaugurarea programată pe 23 octombrie a fost amânată fără o nouă dată anunțată, potrivit Economedia . Consiliul Județean Cluj a transmis că evenimentul de inaugurare și deschidere oficială „nu va mai avea loc”, invocând „motive obiective” și precizând că va fi reprogramat. Până duminică, 25 octombrie, instituția nu comunicase când va fi deschis pasajul pentru circulație, deși proiectul este prezentat drept finalizat. „Consiliul Județean Cluj informează (…) că, din motive obiective, evenimentul (…) nu va mai avea loc, urmând a fi reprogramat pentru o dată ce va fi anunțată ulterior.” De ce contează: traficul și logistica spre parcul industrial rămân afectate Pasajul supratraversează calea ferată Cluj-Napoca – Dej și face legătura între DN1C și parcul industrial Tetarom III. Rolul lui este să elimine traversarea la nivel a căii ferate, care în prezent generează cozi pe drumul național atunci când se coboară barierele pentru trecerea trenurilor. În consecință, întârzierea deschiderii menține problemele operaționale pentru: șoferii care circulă pe DN1C, inclusiv cei care intră sau ies din Tetarom III; angajații care fac naveta către zona industrială; transporturile de marfă către companiile din parc. Datele proiectului și finanțarea Investiția este de 88,2 milioane de lei și este finanțată prin PNRR . Pasajul are aproximativ 233 de metri și opt deschideri , iar proiectul include și un drum de legătură de circa 900 de metri între DN1C și Tetarom III. Proiectul a fost inițiat de Consiliul Județean Cluj în 2021, iar documentația a fost predată ulterior către CNAIR pentru implementare. Indicatorii tehnico-economici au fost aprobați în octombrie 2022, iar autorizația de construire a fost emisă în decembrie 2025. Contractul de proiectare și execuție a fost derulat de asocierea Freyrom (lider), Procons Group, Integrated Road Solutions și Inginerie Drumuri și Poduri. Reacții politice și ce urmează Cu două zile înainte de 25 octombrie, Horațiu Cosma, fost secretar de stat în Ministerul Transporturilor, a afirmat că pasajul este gata și a criticat amânarea inaugurării. Separat, Remus Lăpușan, consilier județean PSD, a spus că lucrările sunt „aproape finalizate” și că pasajul ar urma să devină funcțional „în cel mai scurt timp”. Pentru utilizatori și companiile din zonă, miza imediată rămâne anunțarea unei date ferme: la 25 octombrie, autoritățile nu confirmaseră când va fi deschis pasajul pentru circulație , iar clarificarea acestui calendar este următorul pas așteptat. [...]

Lucrările pe lotul 1 al Autostrăzii A7 Bacău–Pașcani au ajuns la 71,70% , iar șantierul rămâne activ chiar și pe ploaie, cu intervenții concentrate pe noduri rutiere și pe elemente care pregătesc deschiderea traficului, potrivit Economica , care citează Direcția Regională de Drumuri și Poduri (DRDP) Iași . Pe teren, constructorul este mobilizat pentru lucrări la amenajarea nodurilor rutiere Filipești și Secuienii Noi. În zona nodului rutier Onișcani, echipele lucrează la structuri și la amenajarea bretelelor rutiere, conform informațiilor transmise de DRDP Iași. Ce lucrări sunt în execuție în această etapă În paralel cu intervențiile din noduri, pe lot se desfășoară și lucrări specifice fazei de echipare și siguranță rutieră: montare panouri fonoabsorbante; montare parapet de protecție; aplicare marcaje rutiere; montare sisteme ITS (sisteme inteligente de transport, pentru monitorizare și management al traficului). Date-cheie despre contract și finanțare Lotul 1 Săucești – Trifești are 30,30 km, iar contractul a fost semnat la 15.02.2023. Antreprenorul este asocierea S.C. Spedition UMB S.R.L. – S.C. SA&PE Construct S.R.L. – S.C. Tehnostrade S.R.L. Finanțarea este asigurată din fonduri europene, iar stadiul fizic raportat este de 71,70%. [...]

Centura Comarnic, un proiect de 516 milioane lei, a fost deschisă traficului joi după-amiază, oferind o rută alternativă la DN1 pe Valea Prahovei, una dintre cele mai aglomerate zone rutiere din țară, potrivit news.ro . Tronsonul are aproape 5,9 kilometri și a fost construit în aproximativ trei ani, deși inițial proiectul fusese estimat să fie finalizat într-un singur an. Autoritățile locale spun că noua șosea de centură este menită să decongestioneze traficul din zona Comarnic, unde „de ani de zile se formează coloane de autovehicule”. Ce include investiția și de ce contează operațional Președintele Consiliului Județean Prahova , Virgiliu Nanu, a prezentat principalele elemente ale lucrării, care ar trebui să susțină preluarea unei părți din fluxul de pe DN1: centură ocolitoare de 5,9 kilometri, ca alternativă la DN1; două poduri, de 81 de metri și 40 de metri, peste râul Prahova; un viaduct de 370 de metri, cu nouă deschideri, care traversează râul Prahova, linia ferată București–Brașov și strada Podul lui Neag; patru intersecții cu sensuri giratorii, pentru acces și ieșire de pe centură. Valoarea proiectului este de 516 milioane de lei, din care 438 de milioane de lei reprezintă lucrări de construcții-montaj, conform datelor prezentate de Nanu. Întârzieri față de planul inițial Lucrările au început oficial la 6 noiembrie 2023, într-un eveniment la care au participat autorități locale și reprezentanți ai Ministerului Transporturilor, inclusiv Sorin Grindeanu, ministrul de la acea vreme. Execuția a durat aproape trei ani din cauza unor probleme tehnice și administrative, între care consolidări necesare după surpări de teren, întârzieri legate de avize și relocarea utilităților. Context: presiunea pe DN1 rămâne, dar apar „soluții certe” Întrebat despre perspectiva unei autostrăzi între Ploiești și Brașov, Virgiliu Nanu a indicat că, la nivel local, accentul este pus pe proiecte considerate realizabile pe termen scurt, precum centurile ocolitoare. La inaugurare a fost invitat și directorul general al CNAIR , Cristian Pistol, care a întârziat, iar Nanu a explicat în discurs că acesta a rămas „agățat în trafic”. „Nu în ultimul rând, chiar dacă încă sunt pe drum şi sunt agăţaţi în trafic, aş vrea să le mulţumesc şi colegilor de la CNAIR - şi aici mă refer la domnul director general Cristi Pistol - pentru că de fiecare dată a fost alături de acest proiect, a fost alături de noi”, a afirmat preşedintele Consiliului Judeţean Prahova, Virgiliu Nanu. [...]

Tronsonul Bacău–Pașcani de pe A7 intră în faza finală de execuție , după o mobilizare „record” de circa 5.500 de muncitori în șantier, ceea ce ar pune „cel puțin 50 de kilometri” pe traiectoria unei inaugurări în acest an, potrivit Economedia , care citează declarațiile secretarului de stat în Transporturi Irinel Ionel Scrioșteanu . Miza operațională este accelerarea livrării efective a unor segmente continue de autostradă, într-un proiect unde ritmul de șantier și capacitatea de a închide rapid lucrările „de finisaj” (siguranță rutieră, semnalizare, sisteme inteligente de transport) devin decisive pentru deschiderea traficului. Ce loturi sunt vizate și ce stadii de execuție sunt raportate Conform informațiilor prezentate, „linia dreaptă” pentru inaugurare vizează cel puțin primele două loturi ale tronsonului Bacău–Pașcani: Lotul 1 Săucești – Trifești (30,3 km) : a depășit 70% stadiu fizic de execuție; Lotul 2 Trifești – Gherăești (18,9 km) : se apropie de 70% . Separat, pe lotul 3 Mircești – Pașcani (28,09 km) lucrările continuă, iar stadiul fizic a ajuns la 54,6% . Pentru acest lot, finanțarea este asigurată din fonduri europene, potrivit aceleiași surse. Unde se vede „finalul de șantier”: lucrări în derulare Pe primele două loturi, lucrările menționate includ atât activități de structură, cât și elemente necesare pentru punerea în funcțiune: asfaltări în mai multe eșaloane, inclusiv la stratul de uzură; montarea grinzilor din beton, operațiune care a depășit 95%; lucrări la podul peste râul Moldova (tablier metalic montat integral; urmează predale, armare și turnarea betonului); sisteme de colectare a apelor pluviale (rigole și bazine de retenție); parapete de protecție, semnalizare verticală și orizontală; hidroizolații pe poduri și pasaje, panouri fonoabsorbante; lucrări la sistemul ITS (sisteme inteligente de transport) și la iluminat. În apropiere de Roman este prevăzut și un Centru de Întreținere și Coordonare (CIC) , inclusiv un Centru de Monitorizare și Informare (CMI) . Mobilizarea raportată și cine execută lucrările Pe întreg tronsonul Bacău–Pașcani, mobilizarea este descrisă ca „record”: 5.500 de muncitori în șantier. Publicația mai notează că aproape 600 de șoferi lucrează pe 296 de autobasculante , în două schimburi , iar în șantier sunt peste 500 de utilaje . Lucrările sunt realizate de asocierea Spedition UMB – SA&PE Construct – Tehnostrade , conform informațiilor din articol. [...]

Disputa dintre Transporturi și fostul ministru pe tunelul Momaia mută riscul de întârziere din zona tehnică în cea administrativă , într-un moment în care lotul Tigveni–Curtea de Argeș (A1 Sibiu–Pitești) este descris ca fiind „practic finalizat”, dar nu poate fi deschis circulației până la finalul anului, potrivit Economedia . Radu Miruță îl contrazice pe actualul ministru al Transporturilor, Ștefan Ovidiu Popa, asupra motivului blocajului: personalul necesar pentru monitorizare și intervenție în caz de urgență în tunel. Ministrul Ștefan Ovidiu Popa a spus, într-o conferință de presă, că deși lucrările la secțiunea 4 Tigveni–Curtea de Argeș sunt practic gata, deschiderea în 2026 nu mai este posibilă din cauza imposibilității CNAIR de a asigura echipele de monitorizare și intervenție. El a susținut că CNAIR nu a putut angaja personal de specialitate deoarece Miruță ar fi blocat un ordin de ministru care ar fi deblocat procedura, fără a preciza despre ce ordin este vorba, menționând ulterior că ar fi vorba despre un ordin care permite angajări suplimentare. Radu Miruță respinge această explicație și afirmă că directorul CNAIR, Cristian Pistol, nu i-ar fi invocat vreodată lipsa personalului ca motiv pentru nefuncționarea/deschiderea tunelului. În schimb, fostul ministru susține că lotul era pregătit pentru deschidere încă din 14 octombrie și că inaugurarea a fost amânată din motive politice. „Nu există adevăr în asta. Ei au anunțat că dau drumul la sectorul de la Curtea de Argeș la Tigveni pe 14 octombrie. Au tot întârziat datul drumului ca să-i ofere ofrandă noului ministru”, a declarat Radu Miruță. Miza: de ce contează disputa pentru deschiderea traficului Dincolo de schimbul de acuzații, cazul indică un blocaj de natură administrativă (încadrare de personal, ordin de ministru, organizare internă) care poate întârzia punerea în exploatare a unei infrastructuri deja construită. În practică, asta înseamnă că finalizarea lucrărilor nu este suficientă pentru deschiderea circulației, dacă nu sunt îndeplinite condițiile de operare și siguranță ale tunelului. Miruță mai afirmă că discuțiile din mandatul său despre suplimentarea personalului la CNAIR ar fi vizat implementarea TollRo (sistem de taxare), nu tunelul Momaia. „Nici măcar o dată nu a zis Pistol că nu poate deschide tunelul din lipsă de personal. Argumentele lui privind necesarul de personal suplimentar erau legate de TollRo”, a transmis Miruță. Ce spune Miruță despre cererea CNAIR de angajări Fostul ministru afirmă că CNAIR a cerut exceptarea de la restricțiile privind angajările pentru aproximativ 450 de posturi, dintre care aproape 150 la sediul central și restul în structurile teritoriale. Miruță spune că a acceptat angajările în teritoriu, pentru administrarea și întreținerea rețelei rutiere, dar a refuzat suplimentarea la sediul central. El mai susține că deține documentul prin care ar fi permis angajările în teritoriu și că îl va transmite redacției. „Dacă la sediul central nu aveau justificare, le-am dat hârtie prin care le-am aprobat angajările în țară. (…) Iar ei s-au supărat și nu au mai vrut deloc”, a declarat fostul ministru. În plus, Miruță afirmă că în organigrama CNAIR existau posturi vacante și că ar fi fost posibilă redistribuirea personalului, inclusiv în contextul eliminării taxei de pod, care ar fi lăsat „vreo 200 de oameni” fără activitate, deși precizează că nu susține direct că aceștia ar fi potriviți pentru monitorizarea tunelului. Stadiul lucrărilor și date tehnice Lotul 4 Tigveni–Curtea de Argeș are 9,86 kilometri și este construit de PORR, incluzând tunelul Momaia, cu o lungime de aproximativ 1,35 kilometri. Potrivit informațiilor din articol, la finalul lunii octombrie CNAIR anunțase testarea sistemelor de siguranță din tunel, inclusiv a instalației de ventilare, împreună cu reprezentanți ai Inspectoratului pentru Situații de Urgență. În acest context, rămâne deschisă întrebarea operațională: dacă blocajul este într-adevăr legat de personal și proceduri de angajare/organizare, calendarul de deschidere depinde de decizii administrative, nu de șantier. [...]
