Știri
Știri din categoria Infrastructură

Prima autorizație de construire pe sectorul montan al Autostrăzii A8 ar putea fi emisă în maximum două luni, ceea ce ar permite accelerarea pregătirilor pentru începerea lucrărilor pe lotul 1D Joseni–Ditrău, un tronson de 14,4 km din județul Harghita, potrivit Economica. Miza imediată este prinderea „sezonului favorabil” pentru ca lucrările să poată avansa încă din acest an, cel puțin la nivel de activități pregătitoare și organizare.
Declarația îi aparține directorului general al Companiei Naționale de Investiții Rutiere (CNIR), Gabriel Budescu, care a spus la B1 TV că documentația pentru autorizația de construire a fost deja transmisă „în draft”, iar pe subiect a avut loc o ședință recentă.
„Eu sper însă ca în maxim două luni să avem autorizația și să aprobăm și proiectul tehnic”, a declarat Budescu.
Pentru lotul Joseni–Ditrău, termenul contractual de proiectare este de 10 luni, iar șeful CNIR a indicat că acest interval se încheie „undeva în octombrie”. Proiectarea a început pe 12 ianuarie 2026, iar după finalizarea proiectului tehnic urmează 24 de luni pentru execuție, conform informațiilor transmise anterior de CNIR.

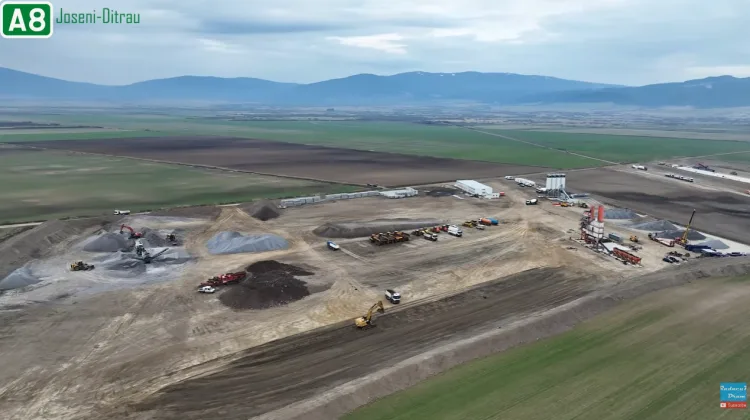

În paralel, CNIR a anunțat luna trecută că antreprenorul a început organizarea de șantier în zona localității Lăzarea (Harghita), inclusiv pregătiri pentru drumuri tehnologice necesare transportului de echipamente și materiale, cu obiectivul de a grăbi demararea lucrărilor efective după aprobarea proiectului tehnic.
Lotul este parte din Autostrada A8 Târgu Mureș–Târgu Neamț, iar, potrivit datelor prezentate în articol, include:
Constructorul este asocierea Danlin XXL (lider) – Groma Hold – Intertranscom Impex S.R.L.
În ceea ce privește momentul începerii lucrărilor efective, articolul notează că acestea „ar putea începe în 2026”, după finalizarea etapei de proiectare.
Recomandate

Lucrările au început efectiv pe Lotul 1D Joseni–Ditrău al Autostrăzii Unirii A8, un contract de 821 milioane lei fără TVA , iar șantierul va fi monitorizat public prin transmisii live și supraveghere online, potrivit Economedia . Miza operațională este dublă: accelerarea execuției (prin autorizarea întregului traseu) și creșterea transparenței, prin camere web și filmări periodice cu drona. Ce se construiește și în ce termen Lotul 1D Joseni–Ditrău are 14,4 kilometri și este primul lot de autostradă aflat în construcție în județul Harghita. Termenul de finalizare a lucrărilor este de doi ani, iar durata totală a contractului este de 34 de luni, împărțită în: 10 luni pentru proiectare; 24 de luni pentru execuție. Valoarea contractului este de 821 milioane lei fără TVA, respectiv aproximativ 911 milioane lei cu TVA. Monitorizare online: camere web și filmări cu drona CNIR precizează că, potrivit contractului, constructorul trebuie să asigure supravegherea online a lucrărilor prin instalarea a minimum două camere web în fiecare punct de lucru și minimum 10 camere pe întreg șantierul. În plus, antreprenorul și supervizorul vor realiza câte o filmare cu drona la fiecare două săptămâni, inclusiv pe sectoarele unde nu se lucrează. Transmisiile live sunt disponibile pe site-ul oficial al CNIR, la această adresă: CNIR . „Pentru accelerarea acestui proiect, CNIR a dispus măsuri precum punerea șantierului la dispoziția antreprenorului pentru organizare și lucrări pregătitoare, iar Ministerul Transporturilor și Infrastructurii a eliberat Autorizația de Construire pentru întreg traseul, ceea ce a permis începerea în forță a lucrărilor efective cu aproape trei luni înainte de termen.” Elemente-cheie de pe traseu și cine execută Pe traseu sunt prevăzute 18 poduri, pasaje și viaducte, trei ecoducte (pasaje pentru traversarea faunei), un nod rutier la Ditrău și o descărcare provizorie, astfel încât lotul să poată funcționa independent până la finalizarea sectorului următor, Ditrău–Grințieș. Cea mai complexă structură este pasajul peste calea ferată din zona Lăzarea, cu o lungime de 702 metri. În etapa de proiectare, constructorul a realizat teste pe piloți de probă pentru verificarea fundațiilor și validarea soluțiilor geotehnice. Contractul a fost atribuit asocierii Danlin XXL (lider) – Groma Hold – Intertranscom Impex SRL. Pentru Danlin, acesta este primul contract de autostradă, compania neavând până acum proiecte de infrastructură mare. Context: primul șantier deschis pe sectorul montan al A8 Lotul Joseni–Ditrău este primul șantier deschis pe sectorul montan al Autostrăzii Unirii, descris de CNIR drept una dintre cele mai ambițioase investiții de infrastructură din România: peste 110 kilometri între Sovata și Pipirig, cu investiții estimate la aproximativ 4 miliarde de euro, incluzând viaducte, tuneluri și lucrări complexe de consolidare. Pentru detalii despre avizarea proiectului tehnic și ordinul de începere, Economedia a relatat anterior aici: Economedia . [...]

Republica Moldova a scos la licitație un studiu de fezabilitate de 87,88 milioane lei moldovenești (fără TVA) pentru tronsonul Ungheni–Budești (aprox. 125 km), un pas care mută proiectul Autostrăzii A8 din zona de intenție în cea de pregătire tehnică și bugetară, potrivit Economedia . Contractul este finanțat din Fondul Rutier al Republicii Moldova, iar ofertele pot fi depuse până la 21 septembrie 2026, ora 10:00. Ce se cumpără acum: baza tehnică pentru proiectare și construcție Administrația Națională a Drumurilor din Republica Moldova a lansat licitația pentru servicii de proiectare în vederea elaborării studiului de fezabilitate. Tronsonul vizat ar urma să înceapă la nodul rutier din Ungheni și să continue până la intersecția cu drumurile M5/R5, în apropierea satului Budești, în municipiul Chișinău. Studiul de fezabilitate este documentul care fundamentează etapele ulterioare de proiectare și execuție, incluzând, conform informațiilor din material: studii de trafic; expertize tehnice; evaluări privind impactul asupra mediului; identificarea terenurilor necesare; soluții pentru relocarea rețelelor de utilități (dacă este cazul); analize tehnico-economice, estimări de costuri, devize și documentații grafice. De ce contează economic: finanțare publică și pregătirea unui coridor regional Valoarea estimată a contractului este de 87.880.953 lei moldovenești, fără TVA, finanțarea fiind asigurată din Fondul Rutier al Republicii Moldova. Din perspectivă operațională, licitația indică intrarea proiectului într-o fază care generează cheltuieli publice concrete și pregătește decizii ulterioare privind traseul, costurile și exproprierile. Tronsonul este prezentat ca parte a pregătirii coridorului rutier Ungheni–Chișinău–Odesa. Totuși, Europa Liberă Moldova notează că continuarea de la Chișinău la Odesa nu apare în documentația studiului de fezabilitate pentru licitația lansată acum, ceea ce sugerează că, în această etapă, focusul contractual rămâne pe segmentul până în zona Chișinăului. Context: A8 pe ambele maluri ale Prutului A8 este proiectul de autostradă care ar urma să traverseze România de la Târgu Mureș, prin zona montană și Moldova, până la Ungheni, la granița cu Republica Moldova. În România, autoritățile au anunțat în iulie semnarea contractului pentru ultimul tronson rămas de atribuit al A8, între Iași și Ungheni, proiect estimat la 3,57 miliarde de lei. Materialul mai arată că aproximativ cinci kilometri de autostradă vor fi construiți de România pe teritoriul Republicii Moldova, în baza unui acord guvernamental între cele două state. În paralel, secretarul de stat în Ministerul Transporturilor, Horațiu Cosma, a declarat în iulie că „în prima parte a anului 2027 vom circula pe primii kilometri ai Autostrăzii Unirii A8”, referindu-se la tronsonul de 24 km Târgu Mureș–Miercurea Nirajului, unde lucrările ar fi ajuns la aproximativ 50% stadiu fizic, potrivit declarației oficialului. [...]

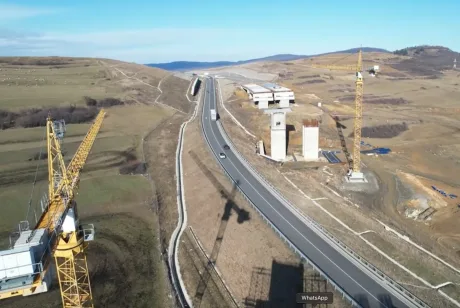

Asfaltarea „experimentală” pe Sibiu–Pitești avansează, dar lipsa acordului de mediu ține șantierul parțial blocat , în condițiile în care constructorii lucrează doar pe circa 30% din amplasament, potrivit news.ro . Pe secțiunea 3 Cornetu–Tigveni a Autostrăzii Sibiu–Pitești (A1) au început lucrările de așternere a asfaltului pe un tronson de test, în timp ce pentru unele loturi nu există încă Acord Revizuit de Mediu . Tronsonul experimental este între km 71 și km 71+400, unde asocierea Webuild – Tancrad a început să aștearnă asfalt în două straturi succesive. Miza operațiunii este stabilirea „rețetei finale” de asfalt care va fi folosită pe întreaga secțiune 3, cu o lungime totală de 37,4 km. Lucrări în derulare, dar pe o suprafață limitată Directorul general al CNAIR , Cristian Pistol, arată că, în lipsa Acordului Revizuit de Mediu pentru o parte din loturile acestei secțiuni, activitatea se desfășoară în prezent pe aproximativ 30% din șantier. În paralel cu asfaltarea de test, constructorii lucrează la: tunelul Poiana; 14 structuri (poduri și viaducte); terasamente. La nivel de ansamblu, stadiul fizic al lucrărilor a ajuns la aproximativ 18%, conform aceleiași surse. Miza economică: contract de 5,323 miliarde lei, finanțat prin Programul Transport Contractul pentru secțiunea 3 (Cornetu–Tigveni) are o valoare de 5,323 miliarde de lei (fără TVA) și este finanțat prin Programul Transport. În acest context, absența Acordului Revizuit de Mediu pentru anumite loturi rămâne un factor operațional și de reglementare care limitează ritmul de execuție, chiar dacă lucrările intră într-o etapă vizibilă, precum așternerea asfaltului. [...]

Un nou pod rutier între Rusia și Coreea de Nord poate schimba logistic fluxurile comerciale bilaterale , printr-o legătură terestră directă care ar urma să permită până la 300 de vehicule pe zi, potrivit Al Jazeera . Podul, lung de un kilometru și cu două benzi, traversează râul Tumen și a fost inaugurat luni, primele camioane decorate cu steaguri trecând deja granița. Legătura este relevantă operațional: până acum, cele două țări erau conectate doar prin rute aeriene și feroviare, fără un „coridor” rutier propriu-zis. Premierul rus Mihail Mișustin a spus că podul va fi conectat la rețeaua de drumuri federale a Rusiei, iar camioanele vor începe imediat să îl folosească pentru transportul de marfă. Ce capacitate și ce calendar are proiectul Mișustin a indicat o capacitate de până la 300 de vehicule pe zi . Autoritățile ruse au mai transmis că: traficul de marfă începe imediat; până la finalul acestui an podul ar urma să fie complet operațional și să poată fi folosit și pentru transport de pasageri. În discursul său, Mișustin a legat explicit infrastructura de potențialul de creștere a cooperării economice și tehnologice. „Sunt convins că extinderea infrastructurii de transport transfrontaliere va oferi un impuls puternic pentru dezvoltarea în continuare a cooperării comerciale, economice, științifice, tehnologice și culturale”, a declarat Mișustin. Context: un proiect discutat de ani, accelerat după 2024 Construcția podului – discutată de ani – a început în aprilie anul trecut, după ce proiectul a fost convenit în timpul unei vizite a președintelui rus Vladimir Putin în Coreea de Nord, în 2024. Noul pod este amplasat lângă „Friendship Bridge”, o legătură feroviară pusă în funcțiune în 1959, care a fost mult timp singurul punct de trecere a frontierei. Podul poartă numele lui Iakov Novicenko, un soldat al Armatei Roșii căruia Phenianul îi atribuie salvarea vieții lui Kim Ir Sen în 1946, prin interceptarea unei grenade. De ce contează: o infrastructură care reduce fricțiunea logistică într-o relație în expansiune Al Jazeera notează că inaugurarea vine pe fondul întăririi relațiilor dintre Moscova și Phenian după invazia Rusiei în Ucraina. În acest context, o legătură rutieră directă poate reduce dependența de transportul feroviar și aerian și poate face mai ușoară creșterea volumelor de schimburi, dacă acestea vor fi extinse. Mișustin a numit podul „un nou simbol al prieteniei” și un „eveniment cu adevărat istoric”. La rândul său, premierul nord-coreean Pak Thae-song a spus că proiectul va consolida cooperarea dintre cele două țări, potrivit agenției ruse TASS, citată de Al Jazeera. [...]

Deschiderea Nodului Rutier Bacău Nord readuce traficul pe toți cei 16 km ai Variantei Ocolitoare Bacău și leagă continuu A7 de A3, reducând fricțiunile logistice pe axa București–Moldova , potrivit Economica . Șeful CNAIR, Cristian Pistol , spune că „astăzi au fost redeschiși și ultimii 4 km ai Variantei Ocolitoare”, segment închis temporar pentru realizarea conexiunilor dintre tronsoanele de autostradă Focșani–Bacău și Bacău–Pașcani. Săptămâna trecută, odată cu deschiderea circulației pe tronsonul Adjud–Bacău , fuseseră redeschiși și aproximativ 12 km din VO Bacău, până la conexiunea cu DN2F. Efect operațional: București–Bacău Nord, integral pe autostradă Conform aceleiași surse, de acum distanța București–Bacău Nord (310,59 km) poate fi parcursă integral pe autostradă, pe A3 și A7, „în mai puțin de 3 ore”. Practic, nodul rutier funcționează ca punct de continuitate între segmentele deja date în trafic și reduce dependența de devieri temporare pe rețeaua de drumuri naționale din zonă. De ce contează pentru proiect: evitarea unei noi închideri a centurii Pistol argumentează că realizarea conexiunii „de pe acum” în Nodul Rutier Bacău Nord ar elimina necesitatea unei noi închideri a Variantei Ocolitoare Bacău atunci când va fi finalizat lotul 1 (Săucești–Trifești) al tronsonului Bacău–Pașcani. Context: VO Bacău, infrastructură deja în exploatare Varianta Ocolitoare Bacău (cunoscută și ca „Centura Bacău”) a fost construită de grupul UMB și a fost dată în trafic în decembrie 2020; proiectul include și primii kilometri de autostradă din regiunea Moldovei, mai notează Economica. În paralel, publicația menționează că pasionați de infrastructură publicaseră recent imagini cu lucrările și estimau deschiderea circulației cel târziu luni. Informația despre deschidere a fost relatată și de Economedia , care indică faptul că mesajul a fost transmis de șeful CNAIR într-o postare pe Facebook. [...]

Redeschiderea nodului Bacău Nord pe A7 ar putea restabili legătura continuă București–Bacău , după câteva săptămâni în care Centura Bacăului (16 km, deschisă încă din 2020) a fost închisă pentru lucrări de racordare, potrivit HotNews . Surse oficiale citate de publicație indică drept scenariu de deschidere duminică după-amiaza sau luni, după finalizarea ultimelor intervenții ale constructorului. Închiderea temporară a fost necesară după ce UMB a început, la mijlocul lui august, lucrările de conectare a centurii la tronsoanele noi ale A7 aflate în construcție, în zona nodurilor Bacău Sud și Bacău Nord. Bacău Sud a fost deschis odată cu inaugurarea celor circa 47 km din A7 de la Adjud, la 31 august, dar atunci circulația s-a făcut doar până la nodul cu DN2F (spre Vaslui). Ce se schimbă operațional: București–Bacău, traseu neîntrerupt pe autostradă Odată cu finalizarea nodului Bacău Nord, ar urma să fie deschiși circulației circa 258 km din A7 (din totalul de 335 km până la Pașcani). Consecința practică: șoferii ar avea o legătură directă și neîntreruptă pe autostradă între București și Bacău Nord, pe un traseu cumulat de peste 305 km, format din: circa 47 km pe A3, de la București la Dumbrava (zona Ploiești); circa 258 km pe A7, de la Dumbrava spre Buzău, Focșani, Adjud și Bacău. Ce urmează pe A7 la nord de Bacău: termene și finanțare După închiderea „capitolului” PNRR pentru ultimul tronson care a prins complet finanțarea, atenția se mută pe cele trei loturi UMB dintre Bacău și Pașcani (circa 77 km), care nu au putut fi finalizate până la termenul-limită de la final de august. Secretarul de stat în Transporturi Horațiu Cosma a indicat, pentru HotNews, obiectivul de a ajunge cu A7 deschisă până la finalul anului la Săbăoani (la nord de Roman), pe 49 km de la Bacău. El a descris drept „punct critic” podul peste râul Moldova și a arătat că sectorul ar permite ocolirea Romanului, „un alt punct nevralgic de pe E85”. Pentru ultimul tronson, de circa 28 km între Săbăoani și Pașcani, oficialul a spus că este mai în urmă și că, într-un scenariu realist, finalizarea s-ar putea muta cu 2–3 luni în 2027, în funcție și de vreme. În privința finanțării, Cosma a mai precizat că pentru loturile care pierd restul de finanțare PNRR vor mai exista plăți în lunile următoare, după care tronsoanele ar urma să fie mutate pe Programul Operațional Transport (fonduri europene nerambursabile „clasice”). Context: unde ajunge rețeaua de autostrăzi în 2026 România a început anul cu aproximativ 1.416 km de autostrăzi și drumuri expres în exploatare. Până acum, în 2026 s-au deschis circa 59 km (12,24 km pe A3 Zimbor–Poarta Sălajului și circa 47,1 km pe A7 Adjud–Bacău), ceea ce duce rețeaua la aproape 1.475 km. HotNews notează că 2026 ar putea depăși recordurile recente dacă se confirmă estimările de deschideri, inclusiv pe A0, A1, A3, A7 și Drumul Expres Brăila–Galați, cu un total de circa 185 km rămași de inaugurat în acest an. Într-un astfel de scenariu, la final de an s-ar putea ajunge la peste 244 km noi în 2026 și la o rețea care să depășească 1.660 km. [...]
