Autorizația de construire pentru M6 pe tronsonul 1 Mai – Otopeni deblochează lucrări de peste 1,037 miliarde lei, dar calendarul de punere în funcțiune rămâne vulnerabil din cauza întârzierii achiziției de trenuri, potrivit Economedia.
Documentul emis acoperă lucrări de arhitectură, cale de rulare, instalații electromecanice și de „curenți slabi” (sisteme de comunicații, semnalizare și control). Metrorex, citată de Agerpres, arată că autorizația marchează „următorul pas major” în implementarea Magistralei 6, proiect inclus în rețeaua transeuropeană de transport TEN-T.
Valoarea lucrărilor autorizate, fără TVA, depășește 1,037 miliarde lei, iar durata de execuție este de 31 de luni, calculată de la data începerii efective a lucrărilor. Execuția va fi realizată de asocierea Somet SA – Salcef Group – Theda Mar SA – TIAB SA – UTI Construction and Facility Management SA – Altimate SA, cu Somet SA lider.

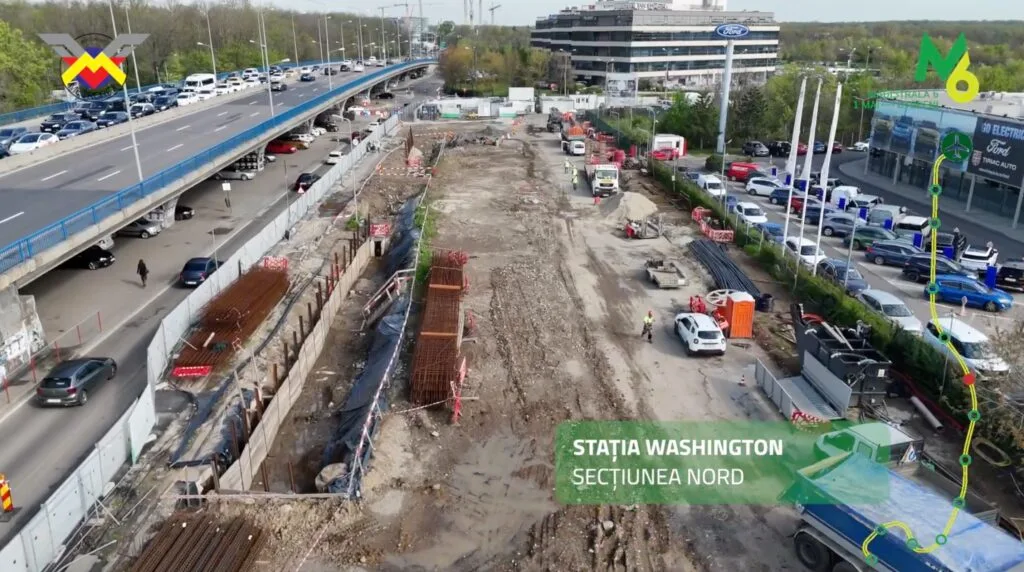

Metrorex precizează că lucrările la structura de rezistență se desfășoară pe întreaga lungime a aliniamentului viitoarei magistrale. Conform datelor comunicate anterior de companie:
Proiectul este declarat de utilitate publică și de interes național, prin Hotărârea de Guvern nr. 496/2017.
În paralel cu avansul din șantier, Metrorex a amânat din nou pentru semestrul II 2026 lansarea licitației pentru material rulant (ramele de metrou) necesar punerii în funcțiune a M6, după cum a relatat Economedia, pe baza unui răspuns transmis de companie. În document, Metrorex invocă etapele de validare și avizare (inclusiv la AFER și ANAP) și „complexitatea procedurii”, condiționând termenul și de „limita sumelor bugetare comunicate”.
Amânarea este relevantă pentru calendarul de exploatare: Economedia notează că licitația trebuia lansată în urmă cu doi ani, iar întârzierea crește riscul ca infrastructura să fie gata înainte ca trenurile să fie livrate și omologate.
Pentru calendarul de punere în circulație, Economedia citează o declarație a Marianei Miclăuș, director general Metrorex, pentru Antena 3, potrivit căreia termenul inițial „sfârșitul anului 2027” a fost revizuit la „2028 sau începutul anului 2029”, pe fondul semnării târzii a contractelor.
Separat, Asociația Pro Infrastructură a atras atenția anul trecut că „marea necunoscută” rămâne finanțarea, în contextul în care finanțarea din PNRR „s-a evaporat”, iar pentru anumite secțiuni statul ar urma să acopere necesarul din buget și împrumuturi, după ce Comisia Europeană a refuzat finanțarea nerambursabilă pentru secțiunea Washington – Otopeni.
