Turnarea primului strat de asfalt pe Lotul 1 al A0 Nord poate schimba rapiditatea legăturii dintre DN1A și DN1, un segment care, dacă va fi deschis din toamnă, ar reduce semnificativ timpii de deplasare și ar scoate o parte din traficul de tranzit din localitățile din nordul Capitalei, potrivit Adevărul.

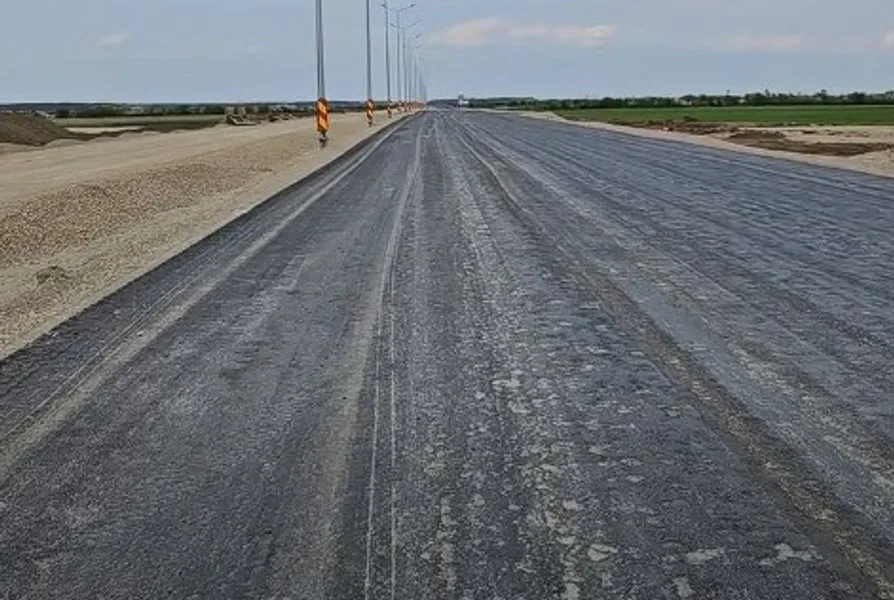

Lucrările au intrat într-o nouă etapă pe tronsonul care leagă DN1A (zona Buftea/Mogoșoaia) de DN1 (Corbeanca), constructorul începând turnarea primului strat de asfalt.
Conform informațiilor din șantier, segmentul ar putea deveni funcțional din această toamnă, iar timpul de parcurs între DN1A și DN1 ar urma să scadă la aproximativ 6 minute, potrivit Expresul de Buftea.
În prezent, traversarea aceleiași zone pe șoseaua de centură sau prin localitățile adiacente poate dura chiar și o oră în intervalele de vârf, ceea ce face ca noua legătură să aibă un impact operațional direct pentru navetiști și transportatori.
Stadiul lucrărilor pe acest tronson este de aproximativ 30%, iar ritmul a fost accelerat: constructorul lucrează inclusiv pe timpul nopții, pentru a profita de condițiile meteo favorabile.
Secretarul de stat în Ministerul Transporturilor, Irinel Ionel Scrioșteanu, a declarat că, odată finalizat segmentul, traficul greu și cel de tranzit vor fi deviate din Buftea, Mogoșoaia și Corbeanca.
Noua conexiune rapidă între DN1A și DN1 este văzută ca o alternativă importantă la actuala Centură a Capitalei, frecvent aglomerată și subdimensionată. Pentru șoferi și companii, miza este reducerea timpilor pierduți în blocaje și o rută mai previzibilă pentru tranzit în nordul Bucureștiului.
Recomandate

Deschiderea loturilor 3 și 4 din A0 Nord mută o parte importantă din traficul de tranzit în afara Bucureștiului , prin conectarea continuă pe autostradă între A1 și DN1, potrivit Ziarul Financiar . De săptămâna viitoare, șoferii și transportatorii vor putea ocoli Capitala integral pe autostradă prin sud și est, cu legături către A2, A3 și DN1. Până acum, segmentul lipsă dintre A2 și DN2 (loturile 3 și 4 ale A0 Nord) „rupea” centura în două: A0 Sud se oprea la A2, iar A0 Nord începea de la Afumați. Odată cu deschiderea acestor tronsoane, Autostrada Bucureștiului ajunge la 80 km dați în trafic din totalul de 102 km, iar singura porțiune rămasă în lucru este în nord-vest, între A1 și DN1. De ce a întârziat legătura din est și ce s-a deblocat acum Ultimul punct care a ținut pe loc finalizarea a fost pasajul care duce DN3 peste A0, în zona Pantelimon–Cernica. Pasajul a fost realizat cu patru benzi (două pe sens), în perspectiva lărgirii DN3, iar darea lui în trafic la începutul acestei săptămâni a permis închiderea lucrărilor pe corpul principal al autostrăzii în zonă. Secretarul de stat în Ministerul Transporturilor, Irinel Ionel Scrioșteanu , a indicat că lucrările de asfaltare sunt în desfășurare la joncțiunea dintre lotul 3 și lotul 4 și că, de săptămâna viitoare, se va putea circula neîntrerupt la nivel de autostradă pe traseul A1–DN6–DN5–DN4–A2–DN2–A3 și DN1, pe cei 80 km din A0. Loturile 3 și 4: costuri, stadii și efectul în trafic Lotul 3 (Afumați–Pantelimon) este tronsonul care a întârziat funcționalizarea întregii jumătăți estice. Segmentul de 8,6 km dintre DN2 (Afumați) și DN3 (Cernica) a fost adjudecat de China Civil Engineering Construction Corporation pentru 397,99 milioane de lei fără TVA, cu 18 luni de execuție, contract semnat în martie 2023. Publicația notează că termenele au fost amânate succesiv, iar în ultima actualizare Scrioșteanu estima darea în trafic în jurul datei de 20 octombrie, împreună cu lotul 4. Întârzierea lotului 3 a blocat și lotul 4 Nord, de 4,47 km, evaluat la 312,63 milioane de lei fără TVA. Acesta include un pod de 1,3 km peste lacul Cernica și un pasaj de 504 m peste calea ferată București Sud–Oltenița. Lotul, construit de asocierea SA&PE Construct–Spedition UMB–Tehnostrade, era finalizat în proporție de circa 99%, dar fără descărcare nu putea fi deschis circulației. Din punct de vedere operațional, lotul 3 leagă lotul 2 Corbeanca–Afumați (deja în circulație) de lotul 4 Glina–Pantelimon și asigură conexiunea dintre A3 și A2 prin A0, plus legăturile cu DN2 și DN3. Consecința directă: traficul de tranzit dintre Constanța și autostrada spre Ploiești, precum și cel dinspre vestul țării către Otopeni, nu mai trebuie să treacă prin vechea centură sau prin oraș. Ce mai lipsește pentru închiderea completă a inelului Pentru localnici, problema DN3 nu dispare complet: un nod rutier care să lege DN3 de A0 nu a fost inclus în proiectul inițial și urmează să fie realizat de CNAIR ca proiect separat. Până atunci, accesul pe autostradă se va face prin bretelele de întoarcere proiectate sub pasajul DN3. Închiderea integrală a inelului depinde de lotul 1 Nord, între A1 și DN1 (Corbeanca), de 17,5 km. La începutul lui octombrie, stadiul fizic era de circa 82%, însă CNAIR nu mai garantează deschiderea integrală în 2026 și condiționează calendarul de ritmul lucrărilor și de vreme. Contractul este de 815,07 milioane de lei fără TVA, cu termen prelungit până în primele luni ale lui 2027. [...]

Centura Comarnic, un proiect de 516 milioane lei, a fost deschisă traficului joi după-amiază, oferind o rută alternativă la DN1 pe Valea Prahovei, una dintre cele mai aglomerate zone rutiere din țară, potrivit news.ro . Tronsonul are aproape 5,9 kilometri și a fost construit în aproximativ trei ani, deși inițial proiectul fusese estimat să fie finalizat într-un singur an. Autoritățile locale spun că noua șosea de centură este menită să decongestioneze traficul din zona Comarnic, unde „de ani de zile se formează coloane de autovehicule”. Ce include investiția și de ce contează operațional Președintele Consiliului Județean Prahova , Virgiliu Nanu, a prezentat principalele elemente ale lucrării, care ar trebui să susțină preluarea unei părți din fluxul de pe DN1: centură ocolitoare de 5,9 kilometri, ca alternativă la DN1; două poduri, de 81 de metri și 40 de metri, peste râul Prahova; un viaduct de 370 de metri, cu nouă deschideri, care traversează râul Prahova, linia ferată București–Brașov și strada Podul lui Neag; patru intersecții cu sensuri giratorii, pentru acces și ieșire de pe centură. Valoarea proiectului este de 516 milioane de lei, din care 438 de milioane de lei reprezintă lucrări de construcții-montaj, conform datelor prezentate de Nanu. Întârzieri față de planul inițial Lucrările au început oficial la 6 noiembrie 2023, într-un eveniment la care au participat autorități locale și reprezentanți ai Ministerului Transporturilor, inclusiv Sorin Grindeanu, ministrul de la acea vreme. Execuția a durat aproape trei ani din cauza unor probleme tehnice și administrative, între care consolidări necesare după surpări de teren, întârzieri legate de avize și relocarea utilităților. Context: presiunea pe DN1 rămâne, dar apar „soluții certe” Întrebat despre perspectiva unei autostrăzi între Ploiești și Brașov, Virgiliu Nanu a indicat că, la nivel local, accentul este pus pe proiecte considerate realizabile pe termen scurt, precum centurile ocolitoare. La inaugurare a fost invitat și directorul general al CNAIR , Cristian Pistol, care a întârziat, iar Nanu a explicat în discurs că acesta a rămas „agățat în trafic”. „Nu în ultimul rând, chiar dacă încă sunt pe drum şi sunt agăţaţi în trafic, aş vrea să le mulţumesc şi colegilor de la CNAIR - şi aici mă refer la domnul director general Cristi Pistol - pentru că de fiecare dată a fost alături de acest proiect, a fost alături de noi”, a afirmat preşedintele Consiliului Judeţean Prahova, Virgiliu Nanu. [...]

Mutarea forței de muncă a UMB de pe A3 pe A7 ridică miza finanțării , pentru că ritmul de lucru pe Autostrada Moldovei depinde direct de alocările bugetare din următoarele rectificări, potrivit Economica . Alin Șerbănescu, purtător de cuvânt al CNAIR , a declarat pentru publicație că UMB „vrea să ducă anul acesta până la Mircești”, însă „Lotul 3 rămâne pe anul viitor”. În același timp, el a indicat o vulnerabilitate: problema este legată de bani, chiar dacă „deocamdată nu sunt întârzieri la plata facturilor către constructori”. Principala îngrijorare este că Ministerul Transporturilor nu va primi suficiente fonduri la rectificările bugetare. Banii, factorul care poate încetini finalizarea Datele privind execuția până la finalul lunii septembrie 2026 arată că pentru Autostrada A7 Bacău – Pașcani s-au făcut plăți de 1,29 miliarde de lei , dintr-un buget actualizat de 2,28 miliarde de lei , conform documentului citat de Economica (link în sursă către CNAIR ). În paralel, Cristian Pistol, directorul general al CNAIR, a explicat că deschiderea la trafic a unui lot până la final de an depinde de două condiții: fondurile de la bugetul de stat pentru lucrările executate după 31 august (solicitate de CNAIR) și vremea din perioada următoare. „Constructorul depune toate eforturile ca la finalul acestui an să dăm în trafic și acest lot. La fel ca în cazul lotului 1, finalizarea depinde însă de alocarea de la bugetul de stat a fondurilor pentru lucrările executate după 31 august — pe care CNAIR a solicitat-o — și de condițiile meteorologice din perioada următoare” Regruparea „trupelor” de pe A3 către A7 Pe partea operațională, Economica notează că pasionați de infrastructură au relatat pe forumul PeUndeMerg.ro că „zeci de basculante UMB” au traversat Pasul Oituz din Transilvania spre Moldova, sugerând o relocare de resurse către șantierele A7. Contextul este că, potrivit celor mai recente estimări citate, UMB depășise stadiul de 99% pe sectorul Nădășelu – Zimbor al Autostrăzii A3 Transilvania. Pe A7 Bacău – Pașcani, DRDP Iași a prezentat imagini aeriene de pe Lotul 1 Săucești – Trifești, indicând un stadiu fizic de execuție de 71,70% . Separat, pe sectorul Trifești – Gherăești (18,99 km), Pistol a transmis pe Facebook că la jumătatea lunii octombrie antreprenorul avea mobilizați 500 de muncitori și 300 de utilaje, iar progresul fizic ajunsese la 60% . Context: ce s-a deschis deja și ce urmează La final de august 2026 a fost dat în trafic tronsonul Adjud – Bacău din Autostrada Moldovei A7, construit tot de UMB, iar rețeaua României a ajuns la 1.477 km de drumuri de mare viteză, potrivit informațiilor citate. În acest cadru, accelerarea lucrărilor pe A7 prin mutarea resurselor din Ardeal poate susține ținta de finalizare etapizată, dar rămâne condiționată de finanțarea efectivă la rectificările bugetare și de capacitatea statului de a acoperi la timp lucrările executate după 31 august. [...]

Deși e finalizat, pasajul de la Jucu rămâne închis, iar accesul către Tetarom III și DN1C continuă să fie blocat la barieră , după ce inaugurarea programată pe 23 octombrie a fost amânată fără o nouă dată anunțată, potrivit Economedia . Consiliul Județean Cluj a transmis că evenimentul de inaugurare și deschidere oficială „nu va mai avea loc”, invocând „motive obiective” și precizând că va fi reprogramat. Până duminică, 25 octombrie, instituția nu comunicase când va fi deschis pasajul pentru circulație, deși proiectul este prezentat drept finalizat. „Consiliul Județean Cluj informează (…) că, din motive obiective, evenimentul (…) nu va mai avea loc, urmând a fi reprogramat pentru o dată ce va fi anunțată ulterior.” De ce contează: traficul și logistica spre parcul industrial rămân afectate Pasajul supratraversează calea ferată Cluj-Napoca – Dej și face legătura între DN1C și parcul industrial Tetarom III. Rolul lui este să elimine traversarea la nivel a căii ferate, care în prezent generează cozi pe drumul național atunci când se coboară barierele pentru trecerea trenurilor. În consecință, întârzierea deschiderii menține problemele operaționale pentru: șoferii care circulă pe DN1C, inclusiv cei care intră sau ies din Tetarom III; angajații care fac naveta către zona industrială; transporturile de marfă către companiile din parc. Datele proiectului și finanțarea Investiția este de 88,2 milioane de lei și este finanțată prin PNRR . Pasajul are aproximativ 233 de metri și opt deschideri , iar proiectul include și un drum de legătură de circa 900 de metri între DN1C și Tetarom III. Proiectul a fost inițiat de Consiliul Județean Cluj în 2021, iar documentația a fost predată ulterior către CNAIR pentru implementare. Indicatorii tehnico-economici au fost aprobați în octombrie 2022, iar autorizația de construire a fost emisă în decembrie 2025. Contractul de proiectare și execuție a fost derulat de asocierea Freyrom (lider), Procons Group, Integrated Road Solutions și Inginerie Drumuri și Poduri. Reacții politice și ce urmează Cu două zile înainte de 25 octombrie, Horațiu Cosma, fost secretar de stat în Ministerul Transporturilor, a afirmat că pasajul este gata și a criticat amânarea inaugurării. Separat, Remus Lăpușan, consilier județean PSD, a spus că lucrările sunt „aproape finalizate” și că pasajul ar urma să devină funcțional „în cel mai scurt timp”. Pentru utilizatori și companiile din zonă, miza imediată rămâne anunțarea unei date ferme: la 25 octombrie, autoritățile nu confirmaseră când va fi deschis pasajul pentru circulație , iar clarificarea acestui calendar este următorul pas așteptat. [...]

Lucrările pe lotul 1 al Autostrăzii A7 Bacău–Pașcani au ajuns la 71,70% , iar șantierul rămâne activ chiar și pe ploaie, cu intervenții concentrate pe noduri rutiere și pe elemente care pregătesc deschiderea traficului, potrivit Economica , care citează Direcția Regională de Drumuri și Poduri (DRDP) Iași . Pe teren, constructorul este mobilizat pentru lucrări la amenajarea nodurilor rutiere Filipești și Secuienii Noi. În zona nodului rutier Onișcani, echipele lucrează la structuri și la amenajarea bretelelor rutiere, conform informațiilor transmise de DRDP Iași. Ce lucrări sunt în execuție în această etapă În paralel cu intervențiile din noduri, pe lot se desfășoară și lucrări specifice fazei de echipare și siguranță rutieră: montare panouri fonoabsorbante; montare parapet de protecție; aplicare marcaje rutiere; montare sisteme ITS (sisteme inteligente de transport, pentru monitorizare și management al traficului). Date-cheie despre contract și finanțare Lotul 1 Săucești – Trifești are 30,30 km, iar contractul a fost semnat la 15.02.2023. Antreprenorul este asocierea S.C. Spedition UMB S.R.L. – S.C. SA&PE Construct S.R.L. – S.C. Tehnostrade S.R.L. Finanțarea este asigurată din fonduri europene, iar stadiul fizic raportat este de 71,70%. [...]

Logistica pentru Tunelul Poiana intră în faza critică , după ce capul de foraj al utilajului TBM, de 131 de tone, a ajuns la șantier, un pas necesar înainte ca lucrările de săpare să poată începe efectiv, potrivit Adevărul . Componenta a fost livrată la portalul dinspre Sibiu al viitorului Tunel Poiana, iar transportul – cu o greutate totală de aproximativ 160 de tone, incluzând capul tractor și trailerul – a fost descris ca dificil, mai ales pe ultimul segment, parcurs pe un drum neasfaltat din zona Poiana, pe ploaie. Direcția Regională de Drumuri și Poduri Craiova (DRDP Craiova) a transmis că descărcarea s-a făcut în siguranță, în urma unei mobilizări comune a transportatorului și antreprenorului. De ce nu începe încă forajul Aducerea capului de foraj nu echivalează cu startul imediat al săpării tunelului. Conform DRDP Craiova, urmează peste 100 de transporturi pentru restul componentelor TBM (mașina de forat tuneluri), până la locul de montaj, iar cea mai grea piesă va depăși 160 de tone. „Abia după transportul și asamblarea tuturor componentelor va veni momentul mult așteptat: pornirea «cârtiței» și începerea forajului”, a precizat instituția. Parametrii proiectului: tunel de 1.780 m, adâncime de circa 120 m Tunelul Poiana, parte din secțiunea Cornetu–Tigveni, va avea 1.780 de metri și este prezentat ca cel mai lung tunel de pe viitoarea autostradă, potrivit publicației (detalii suplimentare în Adevărul ). Forajul ar urma să ajungă, în punctul cel mai adânc, la aproximativ 120 de metri sub nivelul terenului. Lucrările au început în 2025, iar proiectul prevede utilizarea tehnologiei TBM pentru excavarea celor două galerii. Context operațional: secțiunea Cornetu–Tigveni și blocajele de avizare Secțiunea Cornetu–Tigveni are 37,4 kilometri și este una dintre cele mai dificile porțiuni ale Autostrăzii Sibiu–Pitești, traversând zona montană a Carpaților. La începutul lunii octombrie 2026, stadiul fizic al lucrărilor ajunsese la 18,89%, potrivit datelor prezentate de directorul CNAIR, Cristian Pistol (conform Adevărul ). Pe șantier se lucrează la terasamente, consolidări și structuri, însă extinderea activității pe toate sectoarele depinde de obținerea acordului de mediu revizuit și a autorizațiilor necesare, mai notează sursa. [...]
