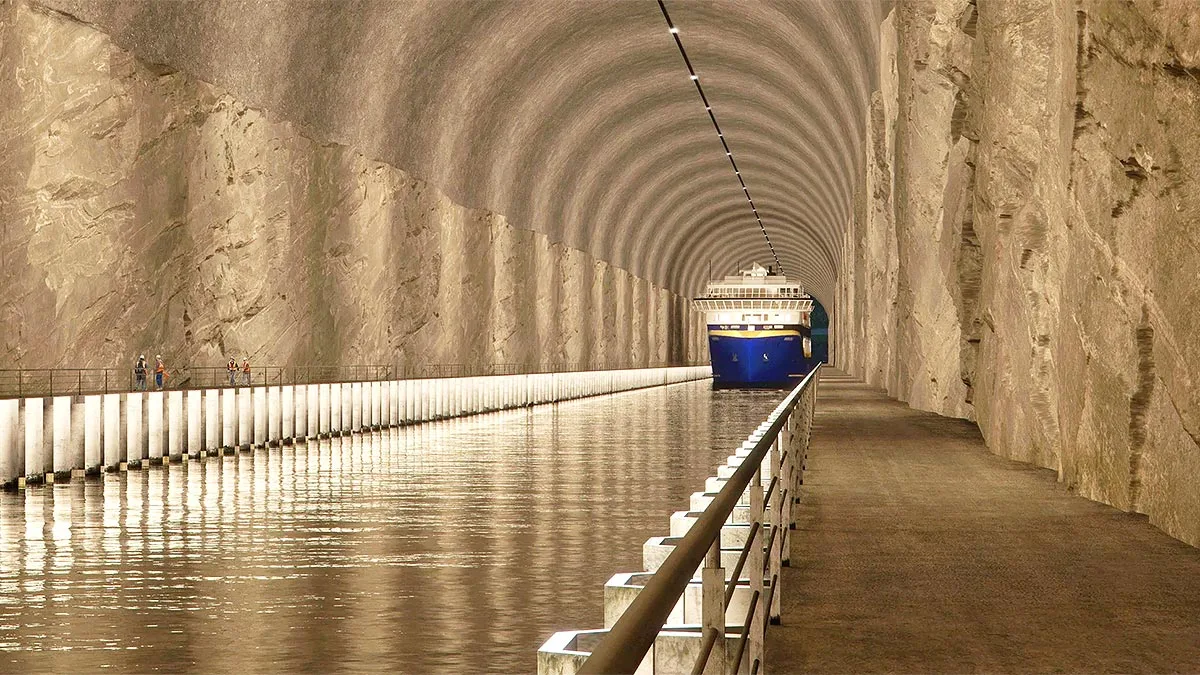

Norvegia a deblocat o investiție de 8,6 miliarde coroane în tunelul Stad, menit să reducă riscurile și întârzierile dintr-o zonă maritimă cu furtuni frecvente, proiect care ar urma să intre în execuție în 2027 și să fie finalizat în jurul anului 2032, potrivit PiataAuto. Tunelul este proiectat pentru nave oceanice și vizează ocolirea mării Stad, descrisă ca una dintre cele mai dificile zone de navigație, cu o medie de circa 100 de zile de furtuni pe an.
Parlamentul norvegian acordase o aprobare inițială în 2021, cu un buget de 4,09 miliarde de coroane (circa 400 milioane euro, aprox. 2,0 miliarde lei). Inflația din 2022 a dus la recalcularea costurilor la 5,4 miliarde de coroane, iar proiectul a fost suspendat și repus sub semnul întrebării.
În iunie 2026, proiectul a primit o „nouă aprobare surpriză”, cu bugetul urcat la 8,6 miliarde de coroane, echivalentul a aproximativ 775 milioane euro (aprox. 3,9 miliarde lei), deși – potrivit sursei – guvernul ar fi avut o poziție de anulare pe motiv de costuri și beneficii considerate insuficiente. Odată cu aprobarea, urmează semnarea contractelor și demararea lucrărilor.
Tunelul Stad nu este remarcabil prin lungime, ci prin dimensiunile necesare pentru a permite trecerea navelor. Conform datelor din articol:
Aceste dimensiuni fac improprie utilizarea TBM (mașină de forat tuneluri), soluția uzuală la tuneluri rutiere sau feroviare. În schimb, execuția ar urma să se facă prin detonări controlate, cu evacuarea a peste 3 milioane metri cubi de rocă (care, după detonare, ar ajunge la circa 5,4 milioane metri cubi), echivalentul a aproximativ 750.000 de încărcături de camioane, potrivit estimărilor citate.
Rolul tunelului este să ofere o cale „scurtă și sigură” de navigare, ca alternativă la ocolirea peninsulei prin marea Stad, zonă asociată cu condiții periculoase și schimbări meteo spontane. Autorii proiectului susțin că tunelul ar crește siguranța și ar reduce emisiile de CO2 în regiune, prin scurtarea rutelor și diminuarea timpilor de așteptare pentru ferestre meteo favorabile.
Durata construcției este estimată la aproximativ 5 ani, cu lucrări care ar urma să înceapă în 2027 și să se încheie către 2032. Sursa notează că termenul ar fi posibil datorită planificării îndelungate, proiectul fiind discutat și rafinat în etape încă din secolul al XIX-lea, cu un studiu de fezabilitate demarat în 1985.
