Lotul Margina–Holdea de pe A1 Lugoj–Deva a trecut de 65% execuție, iar deschiderea traficului este estimată pentru prima parte din 2027, pe fondul unei mobilizări de peste 900 de muncitori și aproximativ 300 de utilaje, potrivit Economedia. Miza operațională este eliminarea ultimului „gol” major de pe coridorul A1, care ar permite circulația neîntreruptă pe autostradă de la Boița la Nădlac, pe peste 360 km.

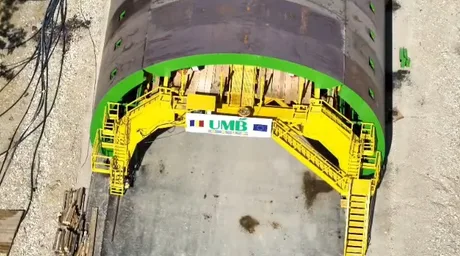

Constructorul român UMB și partenerul bosniac EuroAsfalt lucrează pe secțiunea Margina (Timiș) – Holdea (Hunedoara), unde sunt prevăzute două tuneluri. Secretarul de stat în Transporturi Horațiu Cosma afirmă că pe șantier lucrează echipe mixte, inclusiv români întorși din proiecte de tuneluri din America de Sud, alături de bosniaci și sârbi.
Pe tunelul scurt (aprox. 400 m), excavarea este finalizată integral, iar în prezent se execută ultimii metri din căptușeala finală din beton.

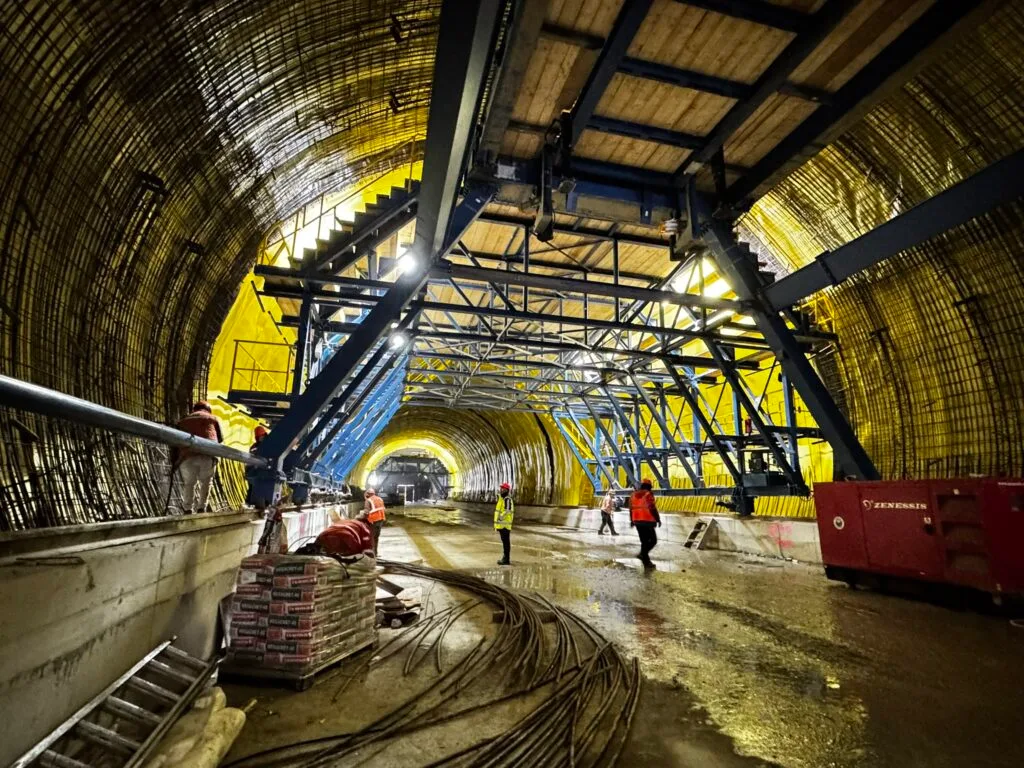

La tunelul lung (aproape 2 km), lucrările se desfășoară simultan din 8 fronturi. Conform informațiilor transmise de Cosma, pe una dintre galerii au mai rămas de excavat aproximativ 250 m, iar pe cealaltă circa 500 m. În zonele deja excavate au început lucrările de hidroizolație, armare și betonare finală, urmând apoi instalațiile (ventilație, iluminat, alimentare cu apă, comunicații și securitate la incendiu) și conectarea celor două tuburi prin galerii de evacuare și intervenție, rutiere și pietonale.
Ritmul mediu indicat este de aproape 10 metri pe zi, iar secretarul de stat estimează străpungerea primei galerii în această vară și a celei de-a doua la începutul toamnei.
În următoarea lună ar urma să ajungă baza de producție pentru grinzile de beton necesare podurilor, unde vor fi fabricate peste 300 de grinzi de 40 m lungime și 80 de tone fiecare.
Totodată, asfaltarea ar urma să înceapă în prima parte a lunii iulie, potrivit aceleiași surse.
Odată cu inaugurarea tronsonului Margina–Holdea, șoferii ar putea circula neîntrerupt pe autostradă de la Boița la Nădlac, pe o distanță de peste 360 km. Cosma mai spune că obiectivul pe termen scurt este creșterea ritmului de execuție pe parcursul verii, plata rapidă a facturilor către constructori și îndeplinirea unui jalon PNRR aflat în renegociere cu Comisia Europeană, pentru atragerea integrală a finanțării europene disponibile.
Tronsonul Deva–Lugoj are 99,50 km, iar, potrivit datelor citate de Economedia din 130km.ro, loturile 1, 3 și 4 sunt deschise, la fel și 15,08 km din lotul 2; segmentul Margina–Holdea (13,52 km) este în execuție. Economedia notează și termenele istorice de deschidere pentru segmentele deja date în trafic, iar pentru Margina–Holdea apare mențiunea „2026”, însă estimarea actuală comunicată de secretarul de stat indică „prima parte din 2027” pentru deschiderea circulației.
