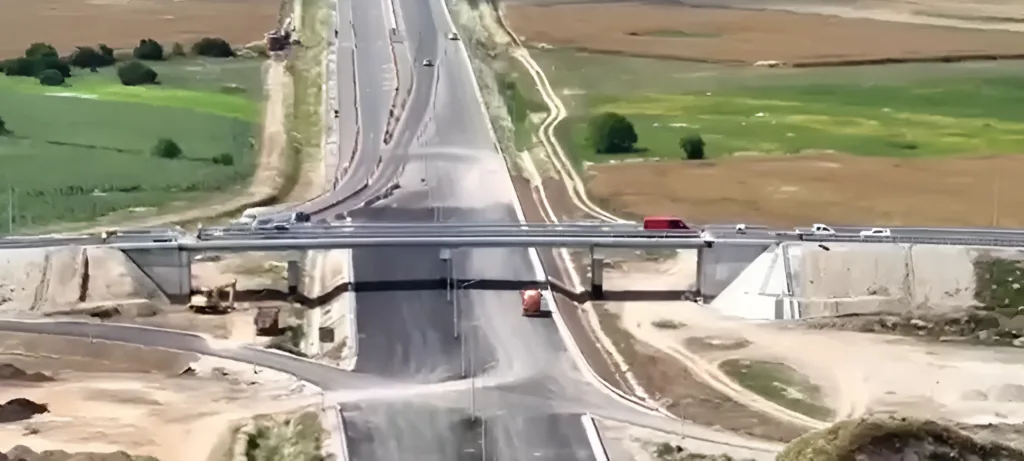

Deschiderea Lotului 3 din A0 Nord depinde de finalizarea pasajului DN3, iar ținta avansată de autorități rămâne „până la sfârșitul lunii septembrie”, în condițiile în care lucrările au ajuns la 91,5%, potrivit Economedia. Miza este operațională: fără acest punct, recepția și darea în trafic a întregului lot Afumați–Pantelimon nu pot fi închise, ceea ce întârzie funcționarea coerentă a semi-inelului nordic.
Lotul 3 Nord al Autostrăzii Bucureștiului (A0), între DN2 și DN3, este o investiție cofinanțată din fonduri europene, iar secretarul de stat în Ministerul Transporturilor, Irinel Ionel Scrioșteanu, a făcut o vizită pe șantier pentru a evalua ritmul execuției.
Pe mai multe zone-cheie, șantierul este într-o fază avansată, conform detaliilor prezentate de oficialul din Ministerul Transporturilor:
Segmentul considerat „cel mai sensibil” rămâne pasajul DN3 peste A0. Deși s-a turnat placa de suprabetonare pe toate deschiderile și se montează elemente de parapet, rampele sunt încă în lucru. Pentru a permite construirea rampei dinspre Pantelimon, traficul pe DN3 urmează să fie deviat suplimentar.
Scrioșteanu a legat explicit deschiderea lotului de acest obiectiv:
„Punctul critic rămâne pasajul DN3 peste A0, iar în funcție de finalizarea acestuia va avea loc și recepția, respectiv darea în trafic a acestui lot de autostradă. Deși mobilizarea constructorului a mai crescut, menținem presiunea și sprijinul pentru acesta, în vederea finalizării și dării în trafic până la sfârșitul lunii septembrie”.
Directorul general al CNAIR, Cristian Pistol, a explicat că Lotul 3 este esențial pentru punerea în circulație și fluidizarea traficului pe A0 Nord, deoarece asigură:
La finalul lunii iunie, Pistol indica un stadiu de aproape 90% și avertiza că este nevoie de accelerarea ritmului pentru finalizarea „până în toamnă”. În același context, CNAIR a transmis că, pentru închiderea lucrărilor în această toamnă, constructorul trebuie să crească semnificativ mobilizarea, iar instituția urmărește evoluția și cere respectarea graficului.
Lotul 3 Afumați–Pantelimon este construit de compania chinezească China Civil Engineering Construction Corporation, iar valoarea contractului este de 397,99 milioane lei (fără TVA). Finanțarea este asigurată prin Programul Transport 2021–2027.
Recomandate

Deschiderea loturilor 3 și 4 din A0 Nord mută o parte importantă din traficul de tranzit în afara Bucureștiului , prin conectarea continuă pe autostradă între A1 și DN1, potrivit Ziarul Financiar . De săptămâna viitoare, șoferii și transportatorii vor putea ocoli Capitala integral pe autostradă prin sud și est, cu legături către A2, A3 și DN1. Până acum, segmentul lipsă dintre A2 și DN2 (loturile 3 și 4 ale A0 Nord) „rupea” centura în două: A0 Sud se oprea la A2, iar A0 Nord începea de la Afumați. Odată cu deschiderea acestor tronsoane, Autostrada Bucureștiului ajunge la 80 km dați în trafic din totalul de 102 km, iar singura porțiune rămasă în lucru este în nord-vest, între A1 și DN1. De ce a întârziat legătura din est și ce s-a deblocat acum Ultimul punct care a ținut pe loc finalizarea a fost pasajul care duce DN3 peste A0, în zona Pantelimon–Cernica. Pasajul a fost realizat cu patru benzi (două pe sens), în perspectiva lărgirii DN3, iar darea lui în trafic la începutul acestei săptămâni a permis închiderea lucrărilor pe corpul principal al autostrăzii în zonă. Secretarul de stat în Ministerul Transporturilor, Irinel Ionel Scrioșteanu , a indicat că lucrările de asfaltare sunt în desfășurare la joncțiunea dintre lotul 3 și lotul 4 și că, de săptămâna viitoare, se va putea circula neîntrerupt la nivel de autostradă pe traseul A1–DN6–DN5–DN4–A2–DN2–A3 și DN1, pe cei 80 km din A0. Loturile 3 și 4: costuri, stadii și efectul în trafic Lotul 3 (Afumați–Pantelimon) este tronsonul care a întârziat funcționalizarea întregii jumătăți estice. Segmentul de 8,6 km dintre DN2 (Afumați) și DN3 (Cernica) a fost adjudecat de China Civil Engineering Construction Corporation pentru 397,99 milioane de lei fără TVA, cu 18 luni de execuție, contract semnat în martie 2023. Publicația notează că termenele au fost amânate succesiv, iar în ultima actualizare Scrioșteanu estima darea în trafic în jurul datei de 20 octombrie, împreună cu lotul 4. Întârzierea lotului 3 a blocat și lotul 4 Nord, de 4,47 km, evaluat la 312,63 milioane de lei fără TVA. Acesta include un pod de 1,3 km peste lacul Cernica și un pasaj de 504 m peste calea ferată București Sud–Oltenița. Lotul, construit de asocierea SA&PE Construct–Spedition UMB–Tehnostrade, era finalizat în proporție de circa 99%, dar fără descărcare nu putea fi deschis circulației. Din punct de vedere operațional, lotul 3 leagă lotul 2 Corbeanca–Afumați (deja în circulație) de lotul 4 Glina–Pantelimon și asigură conexiunea dintre A3 și A2 prin A0, plus legăturile cu DN2 și DN3. Consecința directă: traficul de tranzit dintre Constanța și autostrada spre Ploiești, precum și cel dinspre vestul țării către Otopeni, nu mai trebuie să treacă prin vechea centură sau prin oraș. Ce mai lipsește pentru închiderea completă a inelului Pentru localnici, problema DN3 nu dispare complet: un nod rutier care să lege DN3 de A0 nu a fost inclus în proiectul inițial și urmează să fie realizat de CNAIR ca proiect separat. Până atunci, accesul pe autostradă se va face prin bretelele de întoarcere proiectate sub pasajul DN3. Închiderea integrală a inelului depinde de lotul 1 Nord, între A1 și DN1 (Corbeanca), de 17,5 km. La începutul lui octombrie, stadiul fizic era de circa 82%, însă CNAIR nu mai garantează deschiderea integrală în 2026 și condiționează calendarul de ritmul lucrărilor și de vreme. Contractul este de 815,07 milioane de lei fără TVA, cu termen prelungit până în primele luni ale lui 2027. [...]

Mobilizarea de peste 1.000 de muncitori și 500 de utilaje pe primele două tronsoane ale Autostrăzii Sibiu–Făgăraș indică o accelerare a execuției , cu mize directe pentru respectarea termenelor contractuale împinse în 2028, potrivit Economedia , care citează date transmise de directorul general al Companiei de Drumuri, Cristian Pistol. Pe tronsonul 1 (Boița–Avrig), de 14,25 km, stadiul fizic este de 23,54%. Aici sunt mobilizați 648 de muncitori și 222 de utilaje, care lucrează la terasamente (umpluturi, decapări), lucrări hidrotehnice (gabioane) și structuri (armare și cofrare fundații, pile și elevații). Pe traseu se construiește și nodul rutier dintre A13 (Sibiu–Făgăraș), A1 (Pitești–Sibiu) și DN7, în zona Boița. Tronsonul 2 (Avrig–Arpașu de Jos), de 19,92 km, a ajuns la un stadiu fizic de 50,15%. Mobilizarea „s-a dublat față de vară”, cu 430 de muncitori și 340 de utilaje, care execută terasamente (umpluturi, fundații din balast), lucrări la structuri (cofrare cuzineți, betonare elevații, turnare beton la zidurile de sprijin), precum și gabioane și montaj de țevi de drenaj. Costuri și finanțare: 3,43 miliarde lei pentru primele două loturi Contractele pentru tronsoanele 1 și 2 au o valoare însumată de 3,43 miliarde de lei (fără TVA), iar finanțarea este asigurată prin Programul Transport (PT) 2021–2027 . Ce spun monitorizările din teren: termenele rămân strânse, dar posibile Asociația Pro Infrastructură (API) apreciază că progresul fizic pe cele patru loturi ale A13 Sibiu–Făgăraș este „satisfăcător” și că există „șanse bune” ca antreprenorul să respecte termenele contractuale (12 luni proiectare și 36 de luni execuție), care se întind în 2028, de la ianuarie (lotul 3) până în octombrie (lotul 1). Într-un scenariu „(foarte) optimist”, API estimează că ar putea fi inaugurați la final de 2027 aproximativ 37,5 km între Avrig și Sâmbăta de Jos, adică tronsoanele 2 și 3. Asociația atrage însă atenția asupra volumului mare de structuri (poduri, viaducte, traversări de cursuri de apă și drumuri), inclusiv lucrări pe tablier metalic și cinci structuri în arc cu deschideri foarte mari. Context contractual: 6,62 miliarde lei pentru 68 km, finalizare în 2028 Cele patru tronsoane au fost semnate cu Makyol în 2023 (primele două în 24.11.2023, lotul 3 în 16 august 2023, lotul 4 în 20 septembrie 2023), pe o valoare totală de 6,62 miliarde lei (fără TVA) pentru 68,05 km de autostradă și încă 5,65 km de drum de legătură. Ordinele de începere au fost emise în 16 octombrie 2023 (lotul 3), 15 ianuarie 2024 (lotul 4) și 26 februarie 2024 (primele două). Au fost emise 12 autorizații de construire (câte trei pe tronson), „cu mari întârzieri”, între 15.11.2024 și 12.06.2026, iar API notează că, în funcție de aceste date, termenele contractuale de finalizare sunt împinse în 2028: ianuarie (lotul 3), iulie (lotul 2), septembrie (lotul 4) și octombrie (lotul 1). Autostrada Sibiu–Făgăraș (A13), cu o lungime totală de 68 km, trebuie să fie finalizată în 2028. [...]

Logistica pentru Tunelul Poiana intră în faza critică , după ce capul de foraj al utilajului TBM, de 131 de tone, a ajuns la șantier, un pas necesar înainte ca lucrările de săpare să poată începe efectiv, potrivit Adevărul . Componenta a fost livrată la portalul dinspre Sibiu al viitorului Tunel Poiana, iar transportul – cu o greutate totală de aproximativ 160 de tone, incluzând capul tractor și trailerul – a fost descris ca dificil, mai ales pe ultimul segment, parcurs pe un drum neasfaltat din zona Poiana, pe ploaie. Direcția Regională de Drumuri și Poduri Craiova (DRDP Craiova) a transmis că descărcarea s-a făcut în siguranță, în urma unei mobilizări comune a transportatorului și antreprenorului. De ce nu începe încă forajul Aducerea capului de foraj nu echivalează cu startul imediat al săpării tunelului. Conform DRDP Craiova, urmează peste 100 de transporturi pentru restul componentelor TBM (mașina de forat tuneluri), până la locul de montaj, iar cea mai grea piesă va depăși 160 de tone. „Abia după transportul și asamblarea tuturor componentelor va veni momentul mult așteptat: pornirea «cârtiței» și începerea forajului”, a precizat instituția. Parametrii proiectului: tunel de 1.780 m, adâncime de circa 120 m Tunelul Poiana, parte din secțiunea Cornetu–Tigveni, va avea 1.780 de metri și este prezentat ca cel mai lung tunel de pe viitoarea autostradă, potrivit publicației (detalii suplimentare în Adevărul ). Forajul ar urma să ajungă, în punctul cel mai adânc, la aproximativ 120 de metri sub nivelul terenului. Lucrările au început în 2025, iar proiectul prevede utilizarea tehnologiei TBM pentru excavarea celor două galerii. Context operațional: secțiunea Cornetu–Tigveni și blocajele de avizare Secțiunea Cornetu–Tigveni are 37,4 kilometri și este una dintre cele mai dificile porțiuni ale Autostrăzii Sibiu–Pitești, traversând zona montană a Carpaților. La începutul lunii octombrie 2026, stadiul fizic al lucrărilor ajunsese la 18,89%, potrivit datelor prezentate de directorul CNAIR, Cristian Pistol (conform Adevărul ). Pe șantier se lucrează la terasamente, consolidări și structuri, însă extinderea activității pe toate sectoarele depinde de obținerea acordului de mediu revizuit și a autorizațiilor necesare, mai notează sursa. [...]

Lucrările la Autostrada Sibiu–Făgăraș au trecut de 50% pe cel mai avansat lot , iar cele patru tronsoane ale proiectului – circa 70 km, cu termen de finalizare 2028 – sunt în execuție, potrivit HotNews , care citează o informare a directorului CNAIR , Cristian Pistol. Autostrada Sibiu–Făgăraș este împărțită în patru loturi, iar „cel mai înaintat” dintre ele a ajuns la un stadiu fizic de peste 50%, conform declarațiilor transmise de șeful Companiei Naționale de Administrare a Infrastructurii Rutiere. De ce contează: presiune pe livrarea până în 2028 Informația relevantă pentru piață și pentru planificarea regională este că proiectul intră într-o fază în care diferențele de ritm între loturi devin vizibile, iar ținta 2028 depinde de menținerea mobilizării pe toate cele patru tronsoane, nu doar pe segmentul aflat în față. HotNews notează că cele patru tronsoane însumează aproximativ 70 de kilometri și au ca termen de finalizare anul 2028. În materialul citat nu sunt oferite, însă, detalii suplimentare despre stadiul fiecărui lot în parte, dincolo de mențiunea privind lotul care a depășit 50%. [...]

Finalizarea în 2026 a lotului 1 din A7 Bacău–Pașcani depinde acum de finanțarea de la buget. Potrivit Economica , lucrările pe tronsonul Săucești–Trifești au ajuns la aproape 70%, însă Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) avertizează că ritmul de închidere a proiectului este condiționat de banii necesari după ieșirea de sub finanțarea PNRR . Directorul general al CNAIR, Cristian Pistol, spune că antreprenorul român UMB este mobilizat în șantier cu 500 de muncitori și 350 de utilaje pentru a termina anul acesta cei 30,3 kilometri dintre Săucești și Trifești. De ce contează: tranziția de la PNRR la bugetul de stat Conform informațiilor transmise de Pistol, lucrările acestui lot au fost finanțate prin PNRR până la 31 august 2026, termenul-limită al programului pentru acest proiect. Pentru restul de executat, finanțarea trebuie asigurată de la bugetul de stat, iar CNAIR a cerut alocarea sumelor necesare. Ce se lucrează acum pe șantier UMB execută în prezent lucrări care țin de finalizarea efectivă a tronsonului, inclusiv: structura rutieră, poduri și spații de servicii; montarea sistemelor ITS (sisteme inteligente de transport, pentru management și siguranță rutieră); montarea parapetelor de protecție; trasarea marcajelor rutiere. Termenul de deschidere: finanțare și vreme Șeful CNAIR indică două condiții care pot influența decisiv deschiderea în 2026: finanțarea rămasă de asigurat și condițiile meteorologice din următoarele luni. „Finalizarea lotului 1 (Săucești – Trifești) anul acesta depinde, așadar, în foarte mare măsură atât de asigurarea acestei finanțări, cât și de condițiile meteorologice din următoarele luni. Voi comunica transparent, pe măsură ce lucrurile se clarifică, ce este realist să deschidem în 2026.” În context, Economica amintește și o estimare făcută luna trecută de secretarul de stat în Transporturi Irinel Ionel Scrioșteanu, potrivit căreia în 2026 ar urma să fie dați în trafic cel puțin 50 de kilometri din Autostrada Moldovei A7 . Datele lotului 1 Săucești–Trifești (A7 Bacău–Pașcani) Antreprenor: asocierea S.C. Spedition UMB S.R.L. – S.C. SA&PE Construct S.R.L. – S.C. Tehnostrade S.R.L. Lungime: 30,30 km Data semnării: 15.02.2023 Sursa de finanțare: fonduri europene (până la 31 august 2026 prin PNRR, pentru restul fiind necesară finanțare de la buget, conform CNAIR) [...]

Centura Comarnic, un proiect de 516 milioane lei, a fost deschisă traficului joi după-amiază, oferind o rută alternativă la DN1 pe Valea Prahovei, una dintre cele mai aglomerate zone rutiere din țară, potrivit news.ro . Tronsonul are aproape 5,9 kilometri și a fost construit în aproximativ trei ani, deși inițial proiectul fusese estimat să fie finalizat într-un singur an. Autoritățile locale spun că noua șosea de centură este menită să decongestioneze traficul din zona Comarnic, unde „de ani de zile se formează coloane de autovehicule”. Ce include investiția și de ce contează operațional Președintele Consiliului Județean Prahova , Virgiliu Nanu, a prezentat principalele elemente ale lucrării, care ar trebui să susțină preluarea unei părți din fluxul de pe DN1: centură ocolitoare de 5,9 kilometri, ca alternativă la DN1; două poduri, de 81 de metri și 40 de metri, peste râul Prahova; un viaduct de 370 de metri, cu nouă deschideri, care traversează râul Prahova, linia ferată București–Brașov și strada Podul lui Neag; patru intersecții cu sensuri giratorii, pentru acces și ieșire de pe centură. Valoarea proiectului este de 516 milioane de lei, din care 438 de milioane de lei reprezintă lucrări de construcții-montaj, conform datelor prezentate de Nanu. Întârzieri față de planul inițial Lucrările au început oficial la 6 noiembrie 2023, într-un eveniment la care au participat autorități locale și reprezentanți ai Ministerului Transporturilor, inclusiv Sorin Grindeanu, ministrul de la acea vreme. Execuția a durat aproape trei ani din cauza unor probleme tehnice și administrative, între care consolidări necesare după surpări de teren, întârzieri legate de avize și relocarea utilităților. Context: presiunea pe DN1 rămâne, dar apar „soluții certe” Întrebat despre perspectiva unei autostrăzi între Ploiești și Brașov, Virgiliu Nanu a indicat că, la nivel local, accentul este pus pe proiecte considerate realizabile pe termen scurt, precum centurile ocolitoare. La inaugurare a fost invitat și directorul general al CNAIR , Cristian Pistol, care a întârziat, iar Nanu a explicat în discurs că acesta a rămas „agățat în trafic”. „Nu în ultimul rând, chiar dacă încă sunt pe drum şi sunt agăţaţi în trafic, aş vrea să le mulţumesc şi colegilor de la CNAIR - şi aici mă refer la domnul director general Cristi Pistol - pentru că de fiecare dată a fost alături de acest proiect, a fost alături de noi”, a afirmat preşedintele Consiliului Judeţean Prahova, Virgiliu Nanu. [...]
