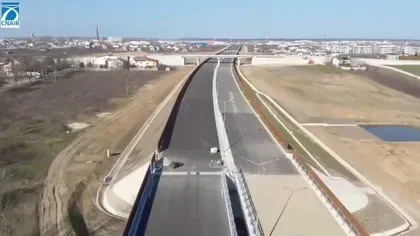

Lotul 4 al A0 Nord (Pantelimon–Glina) a ajuns la 95% execuție, potrivit Economedia, care citează declarațiile directorului general al CNAIR, Cristian Pistol. Segmentul are 4,47 km și ar urma să fie finalizat în vara lui 2026, însă deschiderea circulației depinde de încheierea lucrărilor pe Lotul 3.

Pe Lotul 4, constructorul român Spedition UMB este concentrat în special pe podul peste lacul Cernica, unde se lucrează la suprastructură. În paralel, sunt în desfășurare lucrări de detaliu care țin de finalizarea elementelor de siguranță și a conexiunilor locale, iar în șantier sunt mobilizați 220 de muncitori și aproximativ 70 de utilaje, mobilizare pe care șeful CNAIR o consideră suficientă pentru ce a mai rămas de executat.
„După ce va fi finalizat în această vară, lotul 4 va asigura conexiunea A0 Nord cu A2 (autostrada Bucureşti-Constanţa). Însă, până la încheierea lucrărilor pe lotul 3 (Afumaţi-Pantelimon) sectorul de autostradă construit de UMB nu va avea descărcare şi ca atare circulaţia nu va putea fi deschisă pe acesta”, a scris Cristian Pistol, potrivit Agerpres.
Contractul pentru Lotul 4 este finanțat prin Programul Transport 2021–2027, iar valoarea acestuia este de 312,63 milioane lei (fără TVA), conform informațiilor prezentate în articol. Miza practică este conectarea A0 Nord la A2, dar această funcționalitate rămâne condiționată de continuitatea pe semi-inelul nordic.
În schimb, pe Lotul 3 (Afumați–Cernica/Glina), șeful CNAIR a criticat mobilizarea constructorului chinez China Civil Engineering Construction Corporation, deși progresul fizic ar fi ajuns la 80%. Potrivit lui Cristian Pistol, pe cei 8,5 km ai lotului lucrează 170 de muncitori și 70 de utilaje, iar activitatea este concentrată în principal pe terasamente, două pasaje (km 41+750 și km 47+540) și sistemele de scurgere a apelor pluviale, inclusiv podețe.
Elementele-cheie menționate în material despre Lotul 3 și efectele întârzierii sunt:
Economedia mai notează că Lotul 3 este singurul lot de autostradă din România construit de un antreprenor chinez și că termenul de deschidere indicat de Cestrin (noiembrie 2025) a fost depășit. Traseul Lotului 3 este în județul Ilfov, între DN2 (zona Afumați) și DN3 (zona Cernica), cu o lungime de 8,6 km.
Recomandate

Asfaltarea „experimentală” pe Sibiu–Pitești avansează, dar lipsa acordului de mediu ține șantierul parțial blocat , în condițiile în care constructorii lucrează doar pe circa 30% din amplasament, potrivit news.ro . Pe secțiunea 3 Cornetu–Tigveni a Autostrăzii Sibiu–Pitești (A1) au început lucrările de așternere a asfaltului pe un tronson de test, în timp ce pentru unele loturi nu există încă Acord Revizuit de Mediu . Tronsonul experimental este între km 71 și km 71+400, unde asocierea Webuild – Tancrad a început să aștearnă asfalt în două straturi succesive. Miza operațiunii este stabilirea „rețetei finale” de asfalt care va fi folosită pe întreaga secțiune 3, cu o lungime totală de 37,4 km. Lucrări în derulare, dar pe o suprafață limitată Directorul general al CNAIR , Cristian Pistol, arată că, în lipsa Acordului Revizuit de Mediu pentru o parte din loturile acestei secțiuni, activitatea se desfășoară în prezent pe aproximativ 30% din șantier. În paralel cu asfaltarea de test, constructorii lucrează la: tunelul Poiana; 14 structuri (poduri și viaducte); terasamente. La nivel de ansamblu, stadiul fizic al lucrărilor a ajuns la aproximativ 18%, conform aceleiași surse. Miza economică: contract de 5,323 miliarde lei, finanțat prin Programul Transport Contractul pentru secțiunea 3 (Cornetu–Tigveni) are o valoare de 5,323 miliarde de lei (fără TVA) și este finanțat prin Programul Transport. În acest context, absența Acordului Revizuit de Mediu pentru anumite loturi rămâne un factor operațional și de reglementare care limitează ritmul de execuție, chiar dacă lucrările intră într-o etapă vizibilă, precum așternerea asfaltului. [...]

Deschiderea Nodului Rutier Bacău Nord readuce traficul pe toți cei 16 km ai Variantei Ocolitoare Bacău și leagă continuu A7 de A3, reducând fricțiunile logistice pe axa București–Moldova , potrivit Economica . Șeful CNAIR, Cristian Pistol , spune că „astăzi au fost redeschiși și ultimii 4 km ai Variantei Ocolitoare”, segment închis temporar pentru realizarea conexiunilor dintre tronsoanele de autostradă Focșani–Bacău și Bacău–Pașcani. Săptămâna trecută, odată cu deschiderea circulației pe tronsonul Adjud–Bacău , fuseseră redeschiși și aproximativ 12 km din VO Bacău, până la conexiunea cu DN2F. Efect operațional: București–Bacău Nord, integral pe autostradă Conform aceleiași surse, de acum distanța București–Bacău Nord (310,59 km) poate fi parcursă integral pe autostradă, pe A3 și A7, „în mai puțin de 3 ore”. Practic, nodul rutier funcționează ca punct de continuitate între segmentele deja date în trafic și reduce dependența de devieri temporare pe rețeaua de drumuri naționale din zonă. De ce contează pentru proiect: evitarea unei noi închideri a centurii Pistol argumentează că realizarea conexiunii „de pe acum” în Nodul Rutier Bacău Nord ar elimina necesitatea unei noi închideri a Variantei Ocolitoare Bacău atunci când va fi finalizat lotul 1 (Săucești–Trifești) al tronsonului Bacău–Pașcani. Context: VO Bacău, infrastructură deja în exploatare Varianta Ocolitoare Bacău (cunoscută și ca „Centura Bacău”) a fost construită de grupul UMB și a fost dată în trafic în decembrie 2020; proiectul include și primii kilometri de autostradă din regiunea Moldovei, mai notează Economica. În paralel, publicația menționează că pasionați de infrastructură publicaseră recent imagini cu lucrările și estimau deschiderea circulației cel târziu luni. Informația despre deschidere a fost relatată și de Economedia , care indică faptul că mesajul a fost transmis de șeful CNAIR într-o postare pe Facebook. [...]

Închiderea pentru luni a Lotului 1 Sibiu–Boița riscă să mute din nou traficul greu pe DN7 , cu efect direct în timpi mai mari de transport și cozi pe Valea Oltului, potrivit informațiilor publicate de Economedia . Tronsonul de 13 kilometri din Autostrada Sibiu–Pitești ar urma să fie închis temporar pentru lucrări la nodul Boița. Publicația notează că închiderea este legată de mai multe intervenții: lucrări la nod, execuția viaductului de pe secțiunea Boița–Cornetu (realizat de Mapa) și racordarea cu Lotul 1 din Autostrada A13 Boița–Făgăraș (construit de Makyol), inclusiv excavații pentru bretele. Cât ar putea dura și când s-ar putea aplica Conform informațiilor Economedia, închiderea traficului ar urma să fie făcută pentru 90 de zile , cu posibilitatea extinderii până la un an . Momentul exact nu este încă stabilit. Inițial, Primăriile Tălmaciu și Boița au fost înștiințate că închiderea ar urma să înceapă la 21.09.2026 , însă termenul nu a fost pus în aplicare. Motivul indicat este că s-a mai putut turna încă un segment din viaductul Boița, segment la care se lucrează în prezent. După turnarea acestuia, „cel mai probabil” de săptămâna viitoare tronsonul va fi închis temporar, potrivit aceleiași surse. De ce nu se poate menține circulația pe bretele Pentru viaductul construit de Mapa pe secțiunea Boița–Cornetu se folosește un cofraj mobil de mari dimensiuni , iar Economedia arată că acest echipament ocupă gabaritul necesar pentru trecerea mașinilor pe breteaua de acces și ieșire de la nodul Boița. În plus, continuarea turnării „sub trafic” nu a fost agreată de Compania de Drumuri (CNAIR) . Ce se întâmplă cu traficul: deviere pe DN7, prin Valea Oltului Varianta avută în vedere de CNAIR, conform informațiilor din articol, este închiderea circulației pe Lotul 1 și redirecționarea traficului pe DN7 , prin Valea Oltului. Impactul operațional este imediat: șoferii care circulă acum direct pe A1 între Sibiu și Boița ar urma să revină pe DN7, ceea ce poate pune „din nou presiune” pe unul dintre cele mai aglomerate coridoare rutiere din zonă. Au existat alternative, dar nu sunt cele aplicate Surse consultate de Economedia susțin că ar fi existat și variante temporare pentru a menține o parte din trafic, în locul închiderii complete, precum: păstrarea circulației pentru vehicule care nu au nevoie de întregul gabarit; o deviere locală a bretelei. În acest moment, însă, opțiunea rămasă în lucru este închiderea completă a tronsonului și devierea pe DN7, conform informațiilor disponibile. [...]

Tronsonul Bacău–Pașcani de pe A7 intră în faza finală de execuție , după o mobilizare „record” de circa 5.500 de muncitori în șantier, ceea ce ar pune „cel puțin 50 de kilometri” pe traiectoria unei inaugurări în acest an, potrivit Economedia , care citează declarațiile secretarului de stat în Transporturi Irinel Ionel Scrioșteanu . Miza operațională este accelerarea livrării efective a unor segmente continue de autostradă, într-un proiect unde ritmul de șantier și capacitatea de a închide rapid lucrările „de finisaj” (siguranță rutieră, semnalizare, sisteme inteligente de transport) devin decisive pentru deschiderea traficului. Ce loturi sunt vizate și ce stadii de execuție sunt raportate Conform informațiilor prezentate, „linia dreaptă” pentru inaugurare vizează cel puțin primele două loturi ale tronsonului Bacău–Pașcani: Lotul 1 Săucești – Trifești (30,3 km) : a depășit 70% stadiu fizic de execuție; Lotul 2 Trifești – Gherăești (18,9 km) : se apropie de 70% . Separat, pe lotul 3 Mircești – Pașcani (28,09 km) lucrările continuă, iar stadiul fizic a ajuns la 54,6% . Pentru acest lot, finanțarea este asigurată din fonduri europene, potrivit aceleiași surse. Unde se vede „finalul de șantier”: lucrări în derulare Pe primele două loturi, lucrările menționate includ atât activități de structură, cât și elemente necesare pentru punerea în funcțiune: asfaltări în mai multe eșaloane, inclusiv la stratul de uzură; montarea grinzilor din beton, operațiune care a depășit 95%; lucrări la podul peste râul Moldova (tablier metalic montat integral; urmează predale, armare și turnarea betonului); sisteme de colectare a apelor pluviale (rigole și bazine de retenție); parapete de protecție, semnalizare verticală și orizontală; hidroizolații pe poduri și pasaje, panouri fonoabsorbante; lucrări la sistemul ITS (sisteme inteligente de transport) și la iluminat. În apropiere de Roman este prevăzut și un Centru de Întreținere și Coordonare (CIC) , inclusiv un Centru de Monitorizare și Informare (CMI) . Mobilizarea raportată și cine execută lucrările Pe întreg tronsonul Bacău–Pașcani, mobilizarea este descrisă ca „record”: 5.500 de muncitori în șantier. Publicația mai notează că aproape 600 de șoferi lucrează pe 296 de autobasculante , în două schimburi , iar în șantier sunt peste 500 de utilaje . Lucrările sunt realizate de asocierea Spedition UMB – SA&PE Construct – Tehnostrade , conform informațiilor din articol. [...]

Varianta de Ocolire Timișoara Vest intră într-o fază intensă de execuție, cu impact direct asupra calendarului de deschidere a traficului , după ce pe traseu se lucrează în paralel la toate cele 10 poduri și pasaje, potrivit Economedia , care citează informări ale DRDP Timișoara. Proiectul are aproximativ 14 km, cu două benzi pe fiecare sens și patru noduri rutiere denivelate. Constructor este NUROL İnşaat, iar DRDP Timișoara are rol de supervizor al contractului derulat de CNAIR . Lucrări la structuri: fundații, consolidări și pregătirea montajului Pe șantier se execută lucrări în stadii diferite la poduri și pasaje, inclusiv la fundații și elevații. Sunt menționați și „piloți de îndesare”, utilizați ca măsură de consolidare a terenului de fundare în spatele culeelor (elementele de sprijin ale podurilor). În paralel, antreprenorul a început fabricarea grinzilor, care sunt depozitate în organizarea de șantier. Conform informațiilor transmise, în total vor fi „peste 600 de grinzi” ce urmează să fie montate la pasaje și poduri. Mobilizare în șantier și lucrări conexe CNAIR arată, într-o informare publicată pe Facebook, că avansează și lucrările de terasament, intervențiile la nodurile rutiere și la viitoarele spații de servicii, precum și relocarea canalelor ANIF și a rețelelor de telecomunicații. Pe șantier sunt „peste 300 de muncitori” și „peste 160 de utilaje”, între care autobasculante, autobetoniere, camioane, buldozere, compactoare, autogredere, încărcătoare, reciclatoare de sol, macarale, cisterne și utilaje de foraj. [...]

Circulația pe Transalpina va fi limitată zilnic la 09:00–18:00 , o restricție cu impact direct asupra mobilității pe una dintre cele mai importante rute montane, pe fondul deteriorării vremii, potrivit Economedia . Măsura intră în vigoare de sâmbătă, 26 septembrie, și vizează sectorul DN67C – Transalpina dintre Rânca (km 34+800) și Obârșia Lotrului (km 59+800), a anunțat Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) . Decizia este justificată de condițiile meteorologice nefavorabile la altitudini de peste 1.500 de metri, unde sunt prognozate ploi, lapoviță și ninsori. În noul regim, circulația va fi permisă zilnic doar în intervalul 09:00–18:00. CNAIR recomandă șoferilor să respecte semnalizarea rutieră instituită și să își planifice deplasările în funcție de programul redus. [...]
