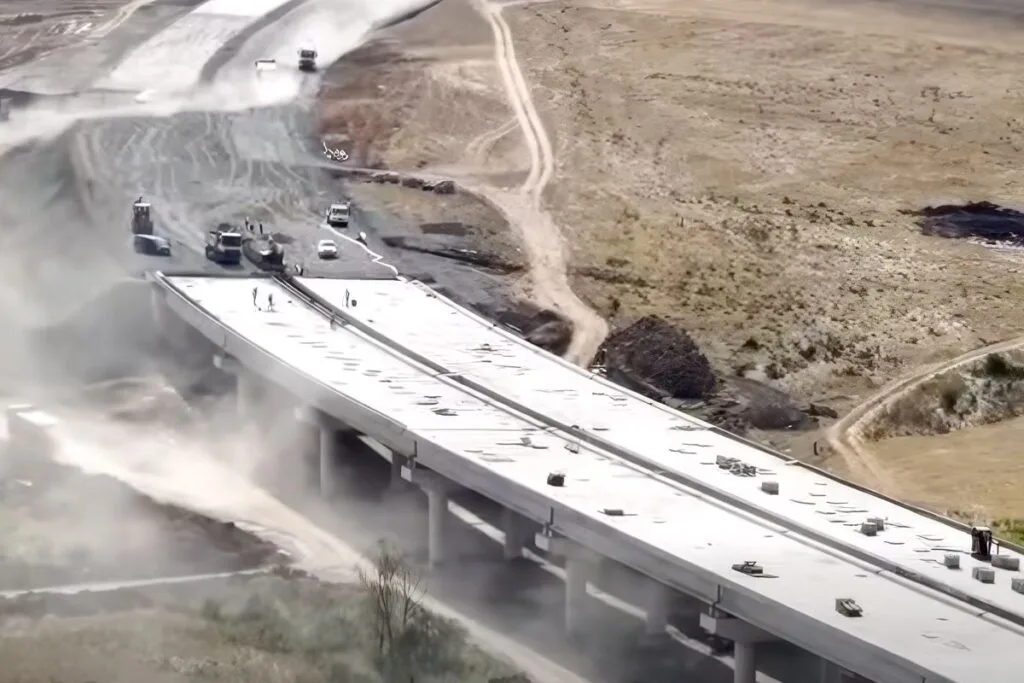

Finalizarea în 2026 a două viaducte de pe A3 ar debloca circulația continuă pe 155 km între Poarta Sălajului și Târgu Mureș, un câștig operațional major pentru transportul rutier din Transilvania, potrivit Economedia. Directorul CNAIR, Cristian Pistol, spune că obiectivul este ca lucrările să fie încheiate „anul acesta”, pentru a permite deschiderea circulației pe secțiunile dintre Nădășelu și Poarta Sălajului.
Cristian Pistol afirmă că a discutat pe șantier cu reprezentanții asocierii de constructori turci și români Ozaltin–Ilgaz–Visio Construct și a cerut finalizarea celor două viaducte, considerate „extrem de importante” pentru punerea în trafic a tronsonului Nădășelu – Poarta Sălajului (42,84 km).
Miza este conectarea continuă a unui segment lung de autostradă: odată terminate viaductele, se va putea circula fără întreruperi pe 155 km între Poarta Sălajului și Târgu Mureș, conform precizărilor șefului CNAIR.
Contextul imediat este inaugurarea, marți, a sectorului Zimbor – Poarta Sălajului, care adaugă 12,24 km de autostradă, cu deschiderea circulației de la ora 16.00.
Pe cele două structuri, lucrările sunt în faze diferite:
După montarea grinzilor și realizarea plăcilor de suprabetonare, constructorii mai au de executat:
Pe șantier sunt mobilizați 356 de muncitori și 239 de utilaje, iar stadiul fizic al proiectului a ajuns la 76,30%, potrivit datelor prezentate.
Contractul are o valoare de 995 de milioane de lei (fără TVA), iar finanțarea este asigurată prin Programul Transport (PT) 2021–2027. Pentru calendar, CNAIR indică drept țintă finalizarea „anul acesta”, fără a oferi o dată exactă de deschidere a circulației pe întregul segment condiționat de cele două viaducte.
Recomandate

Deschiderea Nodului Rutier Bacău Nord readuce traficul pe toți cei 16 km ai Variantei Ocolitoare Bacău și leagă continuu A7 de A3, reducând fricțiunile logistice pe axa București–Moldova , potrivit Economica . Șeful CNAIR, Cristian Pistol , spune că „astăzi au fost redeschiși și ultimii 4 km ai Variantei Ocolitoare”, segment închis temporar pentru realizarea conexiunilor dintre tronsoanele de autostradă Focșani–Bacău și Bacău–Pașcani. Săptămâna trecută, odată cu deschiderea circulației pe tronsonul Adjud–Bacău , fuseseră redeschiși și aproximativ 12 km din VO Bacău, până la conexiunea cu DN2F. Efect operațional: București–Bacău Nord, integral pe autostradă Conform aceleiași surse, de acum distanța București–Bacău Nord (310,59 km) poate fi parcursă integral pe autostradă, pe A3 și A7, „în mai puțin de 3 ore”. Practic, nodul rutier funcționează ca punct de continuitate între segmentele deja date în trafic și reduce dependența de devieri temporare pe rețeaua de drumuri naționale din zonă. De ce contează pentru proiect: evitarea unei noi închideri a centurii Pistol argumentează că realizarea conexiunii „de pe acum” în Nodul Rutier Bacău Nord ar elimina necesitatea unei noi închideri a Variantei Ocolitoare Bacău atunci când va fi finalizat lotul 1 (Săucești–Trifești) al tronsonului Bacău–Pașcani. Context: VO Bacău, infrastructură deja în exploatare Varianta Ocolitoare Bacău (cunoscută și ca „Centura Bacău”) a fost construită de grupul UMB și a fost dată în trafic în decembrie 2020; proiectul include și primii kilometri de autostradă din regiunea Moldovei, mai notează Economica. În paralel, publicația menționează că pasionați de infrastructură publicaseră recent imagini cu lucrările și estimau deschiderea circulației cel târziu luni. Informația despre deschidere a fost relatată și de Economedia , care indică faptul că mesajul a fost transmis de șeful CNAIR într-o postare pe Facebook. [...]

Mobilizarea de peste 1.000 de muncitori și 500 de utilaje pe primele două tronsoane ale Autostrăzii Sibiu–Făgăraș indică o accelerare a execuției , cu mize directe pentru respectarea termenelor contractuale împinse în 2028, potrivit Economedia , care citează date transmise de directorul general al Companiei de Drumuri, Cristian Pistol. Pe tronsonul 1 (Boița–Avrig), de 14,25 km, stadiul fizic este de 23,54%. Aici sunt mobilizați 648 de muncitori și 222 de utilaje, care lucrează la terasamente (umpluturi, decapări), lucrări hidrotehnice (gabioane) și structuri (armare și cofrare fundații, pile și elevații). Pe traseu se construiește și nodul rutier dintre A13 (Sibiu–Făgăraș), A1 (Pitești–Sibiu) și DN7, în zona Boița. Tronsonul 2 (Avrig–Arpașu de Jos), de 19,92 km, a ajuns la un stadiu fizic de 50,15%. Mobilizarea „s-a dublat față de vară”, cu 430 de muncitori și 340 de utilaje, care execută terasamente (umpluturi, fundații din balast), lucrări la structuri (cofrare cuzineți, betonare elevații, turnare beton la zidurile de sprijin), precum și gabioane și montaj de țevi de drenaj. Costuri și finanțare: 3,43 miliarde lei pentru primele două loturi Contractele pentru tronsoanele 1 și 2 au o valoare însumată de 3,43 miliarde de lei (fără TVA), iar finanțarea este asigurată prin Programul Transport (PT) 2021–2027 . Ce spun monitorizările din teren: termenele rămân strânse, dar posibile Asociația Pro Infrastructură (API) apreciază că progresul fizic pe cele patru loturi ale A13 Sibiu–Făgăraș este „satisfăcător” și că există „șanse bune” ca antreprenorul să respecte termenele contractuale (12 luni proiectare și 36 de luni execuție), care se întind în 2028, de la ianuarie (lotul 3) până în octombrie (lotul 1). Într-un scenariu „(foarte) optimist”, API estimează că ar putea fi inaugurați la final de 2027 aproximativ 37,5 km între Avrig și Sâmbăta de Jos, adică tronsoanele 2 și 3. Asociația atrage însă atenția asupra volumului mare de structuri (poduri, viaducte, traversări de cursuri de apă și drumuri), inclusiv lucrări pe tablier metalic și cinci structuri în arc cu deschideri foarte mari. Context contractual: 6,62 miliarde lei pentru 68 km, finalizare în 2028 Cele patru tronsoane au fost semnate cu Makyol în 2023 (primele două în 24.11.2023, lotul 3 în 16 august 2023, lotul 4 în 20 septembrie 2023), pe o valoare totală de 6,62 miliarde lei (fără TVA) pentru 68,05 km de autostradă și încă 5,65 km de drum de legătură. Ordinele de începere au fost emise în 16 octombrie 2023 (lotul 3), 15 ianuarie 2024 (lotul 4) și 26 februarie 2024 (primele două). Au fost emise 12 autorizații de construire (câte trei pe tronson), „cu mari întârzieri”, între 15.11.2024 și 12.06.2026, iar API notează că, în funcție de aceste date, termenele contractuale de finalizare sunt împinse în 2028: ianuarie (lotul 3), iulie (lotul 2), septembrie (lotul 4) și octombrie (lotul 1). Autostrada Sibiu–Făgăraș (A13), cu o lungime totală de 68 km, trebuie să fie finalizată în 2028. [...]

Asfaltarea „experimentală” pe Sibiu–Pitești avansează, dar lipsa acordului de mediu ține șantierul parțial blocat , în condițiile în care constructorii lucrează doar pe circa 30% din amplasament, potrivit news.ro . Pe secțiunea 3 Cornetu–Tigveni a Autostrăzii Sibiu–Pitești (A1) au început lucrările de așternere a asfaltului pe un tronson de test, în timp ce pentru unele loturi nu există încă Acord Revizuit de Mediu . Tronsonul experimental este între km 71 și km 71+400, unde asocierea Webuild – Tancrad a început să aștearnă asfalt în două straturi succesive. Miza operațiunii este stabilirea „rețetei finale” de asfalt care va fi folosită pe întreaga secțiune 3, cu o lungime totală de 37,4 km. Lucrări în derulare, dar pe o suprafață limitată Directorul general al CNAIR , Cristian Pistol, arată că, în lipsa Acordului Revizuit de Mediu pentru o parte din loturile acestei secțiuni, activitatea se desfășoară în prezent pe aproximativ 30% din șantier. În paralel cu asfaltarea de test, constructorii lucrează la: tunelul Poiana; 14 structuri (poduri și viaducte); terasamente. La nivel de ansamblu, stadiul fizic al lucrărilor a ajuns la aproximativ 18%, conform aceleiași surse. Miza economică: contract de 5,323 miliarde lei, finanțat prin Programul Transport Contractul pentru secțiunea 3 (Cornetu–Tigveni) are o valoare de 5,323 miliarde de lei (fără TVA) și este finanțat prin Programul Transport. În acest context, absența Acordului Revizuit de Mediu pentru anumite loturi rămâne un factor operațional și de reglementare care limitează ritmul de execuție, chiar dacă lucrările intră într-o etapă vizibilă, precum așternerea asfaltului. [...]

Închiderea pentru luni a Lotului 1 Sibiu–Boița riscă să mute din nou traficul greu pe DN7 , cu efect direct în timpi mai mari de transport și cozi pe Valea Oltului, potrivit informațiilor publicate de Economedia . Tronsonul de 13 kilometri din Autostrada Sibiu–Pitești ar urma să fie închis temporar pentru lucrări la nodul Boița. Publicația notează că închiderea este legată de mai multe intervenții: lucrări la nod, execuția viaductului de pe secțiunea Boița–Cornetu (realizat de Mapa) și racordarea cu Lotul 1 din Autostrada A13 Boița–Făgăraș (construit de Makyol), inclusiv excavații pentru bretele. Cât ar putea dura și când s-ar putea aplica Conform informațiilor Economedia, închiderea traficului ar urma să fie făcută pentru 90 de zile , cu posibilitatea extinderii până la un an . Momentul exact nu este încă stabilit. Inițial, Primăriile Tălmaciu și Boița au fost înștiințate că închiderea ar urma să înceapă la 21.09.2026 , însă termenul nu a fost pus în aplicare. Motivul indicat este că s-a mai putut turna încă un segment din viaductul Boița, segment la care se lucrează în prezent. După turnarea acestuia, „cel mai probabil” de săptămâna viitoare tronsonul va fi închis temporar, potrivit aceleiași surse. De ce nu se poate menține circulația pe bretele Pentru viaductul construit de Mapa pe secțiunea Boița–Cornetu se folosește un cofraj mobil de mari dimensiuni , iar Economedia arată că acest echipament ocupă gabaritul necesar pentru trecerea mașinilor pe breteaua de acces și ieșire de la nodul Boița. În plus, continuarea turnării „sub trafic” nu a fost agreată de Compania de Drumuri (CNAIR) . Ce se întâmplă cu traficul: deviere pe DN7, prin Valea Oltului Varianta avută în vedere de CNAIR, conform informațiilor din articol, este închiderea circulației pe Lotul 1 și redirecționarea traficului pe DN7 , prin Valea Oltului. Impactul operațional este imediat: șoferii care circulă acum direct pe A1 între Sibiu și Boița ar urma să revină pe DN7, ceea ce poate pune „din nou presiune” pe unul dintre cele mai aglomerate coridoare rutiere din zonă. Au existat alternative, dar nu sunt cele aplicate Surse consultate de Economedia susțin că ar fi existat și variante temporare pentru a menține o parte din trafic, în locul închiderii complete, precum: păstrarea circulației pentru vehicule care nu au nevoie de întregul gabarit; o deviere locală a bretelei. În acest moment, însă, opțiunea rămasă în lucru este închiderea completă a tronsonului și devierea pe DN7, conform informațiilor disponibile. [...]

Varianta de Ocolire Timișoara Vest intră într-o fază intensă de execuție, cu impact direct asupra calendarului de deschidere a traficului , după ce pe traseu se lucrează în paralel la toate cele 10 poduri și pasaje, potrivit Economedia , care citează informări ale DRDP Timișoara. Proiectul are aproximativ 14 km, cu două benzi pe fiecare sens și patru noduri rutiere denivelate. Constructor este NUROL İnşaat, iar DRDP Timișoara are rol de supervizor al contractului derulat de CNAIR . Lucrări la structuri: fundații, consolidări și pregătirea montajului Pe șantier se execută lucrări în stadii diferite la poduri și pasaje, inclusiv la fundații și elevații. Sunt menționați și „piloți de îndesare”, utilizați ca măsură de consolidare a terenului de fundare în spatele culeelor (elementele de sprijin ale podurilor). În paralel, antreprenorul a început fabricarea grinzilor, care sunt depozitate în organizarea de șantier. Conform informațiilor transmise, în total vor fi „peste 600 de grinzi” ce urmează să fie montate la pasaje și poduri. Mobilizare în șantier și lucrări conexe CNAIR arată, într-o informare publicată pe Facebook, că avansează și lucrările de terasament, intervențiile la nodurile rutiere și la viitoarele spații de servicii, precum și relocarea canalelor ANIF și a rețelelor de telecomunicații. Pe șantier sunt „peste 300 de muncitori” și „peste 160 de utilaje”, între care autobasculante, autobetoniere, camioane, buldozere, compactoare, autogredere, încărcătoare, reciclatoare de sol, macarale, cisterne și utilaje de foraj. [...]

Circulația pe Transalpina va fi limitată zilnic la 09:00–18:00 , o restricție cu impact direct asupra mobilității pe una dintre cele mai importante rute montane, pe fondul deteriorării vremii, potrivit Economedia . Măsura intră în vigoare de sâmbătă, 26 septembrie, și vizează sectorul DN67C – Transalpina dintre Rânca (km 34+800) și Obârșia Lotrului (km 59+800), a anunțat Compania Națională de Administrare a Infrastructurii Rutiere (CNAIR) . Decizia este justificată de condițiile meteorologice nefavorabile la altitudini de peste 1.500 de metri, unde sunt prognozate ploi, lapoviță și ninsori. În noul regim, circulația va fi permisă zilnic doar în intervalul 09:00–18:00. CNAIR recomandă șoferilor să respecte semnalizarea rutieră instituită și să își planifice deplasările în funcție de programul redus. [...]
