Știri
Știri din categoria Infrastructură

Guvernul României a aprobat un acord feroviar cu Republica Moldova și un împrumut de 500 milioane de euro pentru Autostrada Sibiu–Pitești, două decizii care vizează dezvoltarea infrastructurii și conectarea mai bună a regiunii la rețelele europene de transport. Potrivit Economedia, executivul a adoptat mai multe acte normative în acest sens, inclusiv ratificarea unui acord privind controlul coordonat în punctul feroviar Fălciu–Cantemir.
Prin acest acord, verificările pentru persoane, mărfuri și trenuri vor fi realizate într-un singur punct, în gara Fălciu, cu participarea autorităților din ambele state. Sistemul va funcționa pe ambele sensuri de circulație și are ca obiectiv accelerarea tranzitului la frontieră și reducerea timpilor de control.

Măsura va permite redeschiderea punctului feroviar Fălciu – Cantemir, care nu mai este utilizat din 2010. Autoritățile române subliniază că reluarea traficului are o importanță strategică, deoarece va facilita conectarea Republicii Moldova la coridoarele feroviare europene și va crea rute mai rapide către porturile românești, inclusiv portul Constanța. Acordul este valabil inițial pentru 12 luni, urmând să fie evaluat ulterior.

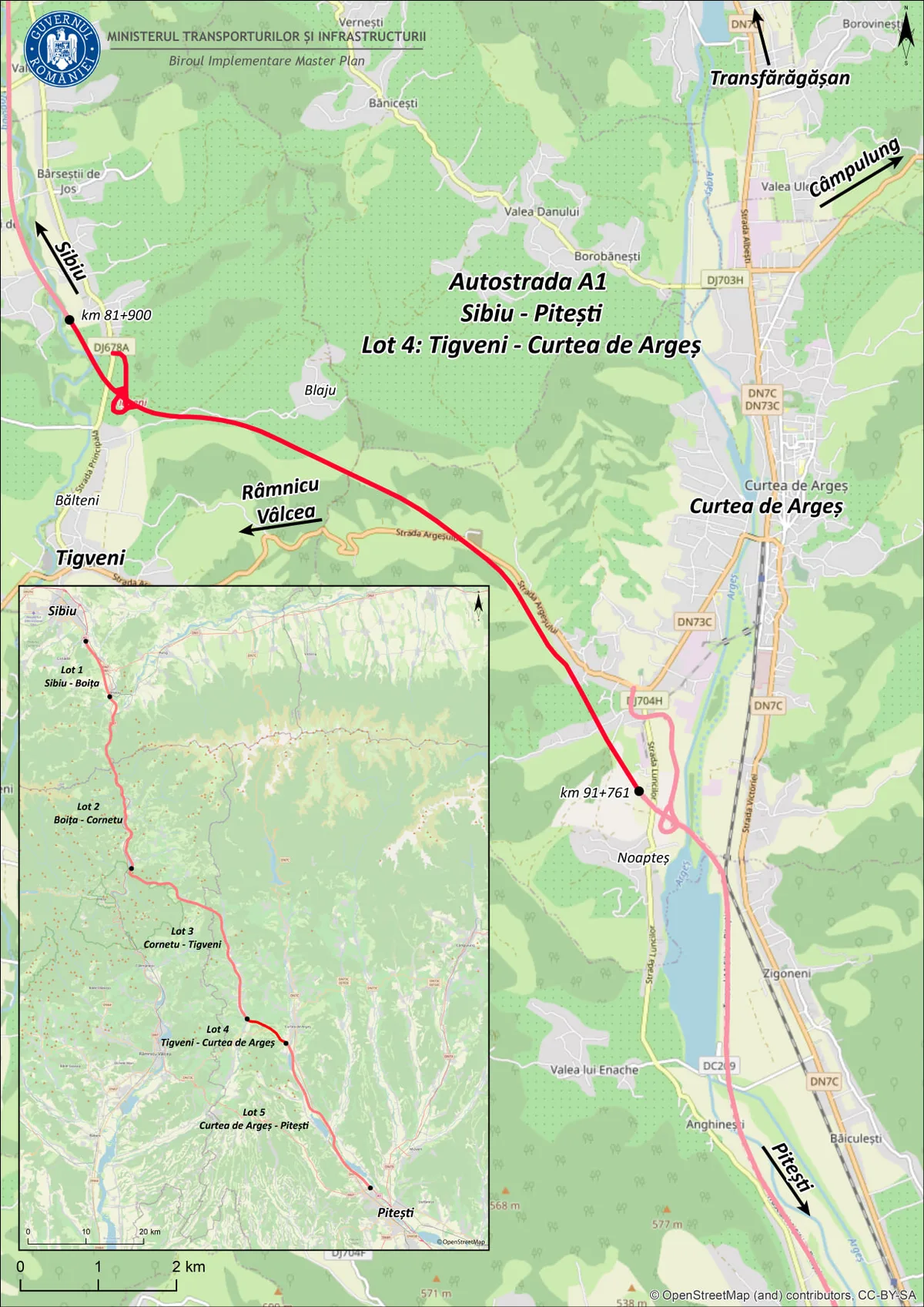

Executivul a aprobat, de asemenea, contractarea unui împrumut de 500 milioane de euro de la Banca Europeană de Investiții (BEI) pentru finanțarea Autostrăzii Sibiu–Pitești. Proiectul, cu o lungime totală de 122,11 kilometri, este considerat una dintre cele mai importante investiții rutiere din România, fiind prima autostradă care traversează Munții Carpați și parte a rețelei europene TEN-T.
Finanțarea va putea fi trasă în cel mult 10 tranșe de minimum 50 milioane de euro fiecare, iar perioada de rambursare poate ajunge până la 27 de ani. Implementarea este realizată de Ministerul Transporturilor prin Compania Națională de Administrare a Infrastructurii Rutiere, iar finalizarea autostrăzii este estimată pentru anul 2028.

În aceeași ședință, Guvernul a adoptat și alte măsuri administrative și economice. Printre acestea se numără transferul în administrarea Agenției Naționale pentru Sport a peste 1.000 de bunuri din patrimoniul public al statului, pentru a debloca proiecte de modernizare și accesarea fondurilor europene.
Executivul a actualizat totodată cadrul de implementare al Planului Strategic PAC 2023–2027, introducând modificări pentru sectoarele vegetal și zootehnic, inclusiv extinderea sprijinului pentru sectorul pomicol și stabilirea unui cuantum minim pentru pășunatul extensiv al bovinelor.
De asemenea, Ministerul Economiei a fost mandatat să participe la proiecte europene privind tehnologiile avansate de semiconductori, în cadrul inițiativei IPCEI-AST. Programul urmărește dezvoltarea unor tehnologii strategice, precum cipuri pentru inteligență artificială, circuite integrate fotonice, senzori avansați și electronică de putere.
Recomandate

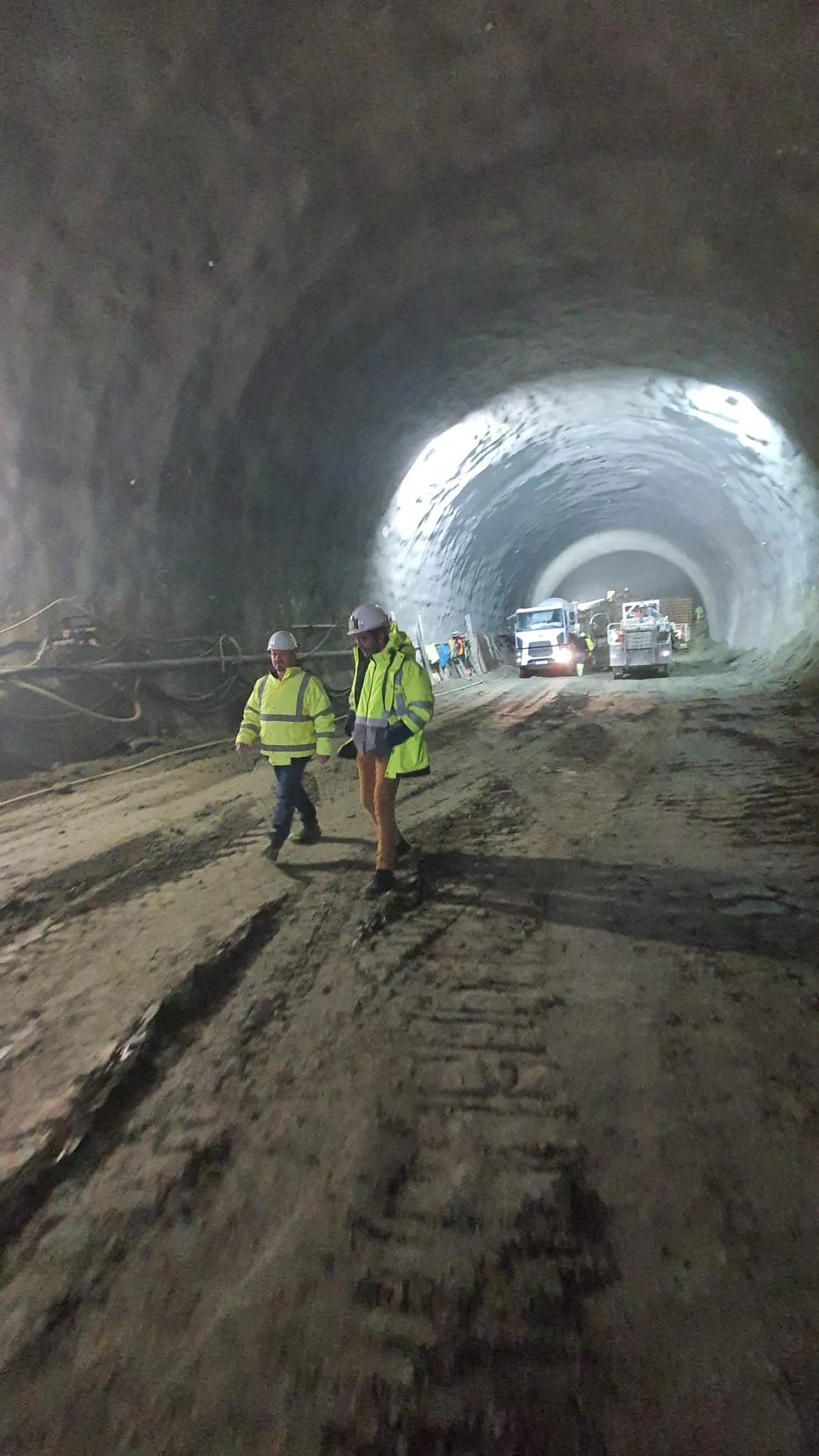

Logistica pentru Tunelul Poiana intră în faza critică , după ce capul de foraj al utilajului TBM, de 131 de tone, a ajuns la șantier, un pas necesar înainte ca lucrările de săpare să poată începe efectiv, potrivit Adevărul . Componenta a fost livrată la portalul dinspre Sibiu al viitorului Tunel Poiana, iar transportul – cu o greutate totală de aproximativ 160 de tone, incluzând capul tractor și trailerul – a fost descris ca dificil, mai ales pe ultimul segment, parcurs pe un drum neasfaltat din zona Poiana, pe ploaie. Direcția Regională de Drumuri și Poduri Craiova (DRDP Craiova) a transmis că descărcarea s-a făcut în siguranță, în urma unei mobilizări comune a transportatorului și antreprenorului. De ce nu începe încă forajul Aducerea capului de foraj nu echivalează cu startul imediat al săpării tunelului. Conform DRDP Craiova, urmează peste 100 de transporturi pentru restul componentelor TBM (mașina de forat tuneluri), până la locul de montaj, iar cea mai grea piesă va depăși 160 de tone. „Abia după transportul și asamblarea tuturor componentelor va veni momentul mult așteptat: pornirea «cârtiței» și începerea forajului”, a precizat instituția. Parametrii proiectului: tunel de 1.780 m, adâncime de circa 120 m Tunelul Poiana, parte din secțiunea Cornetu–Tigveni, va avea 1.780 de metri și este prezentat ca cel mai lung tunel de pe viitoarea autostradă, potrivit publicației (detalii suplimentare în Adevărul ). Forajul ar urma să ajungă, în punctul cel mai adânc, la aproximativ 120 de metri sub nivelul terenului. Lucrările au început în 2025, iar proiectul prevede utilizarea tehnologiei TBM pentru excavarea celor două galerii. Context operațional: secțiunea Cornetu–Tigveni și blocajele de avizare Secțiunea Cornetu–Tigveni are 37,4 kilometri și este una dintre cele mai dificile porțiuni ale Autostrăzii Sibiu–Pitești, traversând zona montană a Carpaților. La începutul lunii octombrie 2026, stadiul fizic al lucrărilor ajunsese la 18,89%, potrivit datelor prezentate de directorul CNAIR, Cristian Pistol (conform Adevărul ). Pe șantier se lucrează la terasamente, consolidări și structuri, însă extinderea activității pe toate sectoarele depinde de obținerea acordului de mediu revizuit și a autorizațiilor necesare, mai notează sursa. [...]

Închiderea pentru luni a Lotului 1 Sibiu–Boița riscă să mute din nou traficul greu pe DN7 , cu efect direct în timpi mai mari de transport și cozi pe Valea Oltului, potrivit informațiilor publicate de Economedia . Tronsonul de 13 kilometri din Autostrada Sibiu–Pitești ar urma să fie închis temporar pentru lucrări la nodul Boița. Publicația notează că închiderea este legată de mai multe intervenții: lucrări la nod, execuția viaductului de pe secțiunea Boița–Cornetu (realizat de Mapa) și racordarea cu Lotul 1 din Autostrada A13 Boița–Făgăraș (construit de Makyol), inclusiv excavații pentru bretele. Cât ar putea dura și când s-ar putea aplica Conform informațiilor Economedia, închiderea traficului ar urma să fie făcută pentru 90 de zile , cu posibilitatea extinderii până la un an . Momentul exact nu este încă stabilit. Inițial, Primăriile Tălmaciu și Boița au fost înștiințate că închiderea ar urma să înceapă la 21.09.2026 , însă termenul nu a fost pus în aplicare. Motivul indicat este că s-a mai putut turna încă un segment din viaductul Boița, segment la care se lucrează în prezent. După turnarea acestuia, „cel mai probabil” de săptămâna viitoare tronsonul va fi închis temporar, potrivit aceleiași surse. De ce nu se poate menține circulația pe bretele Pentru viaductul construit de Mapa pe secțiunea Boița–Cornetu se folosește un cofraj mobil de mari dimensiuni , iar Economedia arată că acest echipament ocupă gabaritul necesar pentru trecerea mașinilor pe breteaua de acces și ieșire de la nodul Boița. În plus, continuarea turnării „sub trafic” nu a fost agreată de Compania de Drumuri (CNAIR) . Ce se întâmplă cu traficul: deviere pe DN7, prin Valea Oltului Varianta avută în vedere de CNAIR, conform informațiilor din articol, este închiderea circulației pe Lotul 1 și redirecționarea traficului pe DN7 , prin Valea Oltului. Impactul operațional este imediat: șoferii care circulă acum direct pe A1 între Sibiu și Boița ar urma să revină pe DN7, ceea ce poate pune „din nou presiune” pe unul dintre cele mai aglomerate coridoare rutiere din zonă. Au existat alternative, dar nu sunt cele aplicate Surse consultate de Economedia susțin că ar fi existat și variante temporare pentru a menține o parte din trafic, în locul închiderii complete, precum: păstrarea circulației pentru vehicule care nu au nevoie de întregul gabarit; o deviere locală a bretelei. În acest moment, însă, opțiunea rămasă în lucru este închiderea completă a tronsonului și devierea pe DN7, conform informațiilor disponibile. [...]

Deși e finalizat, pasajul de la Jucu rămâne închis, iar accesul către Tetarom III și DN1C continuă să fie blocat la barieră , după ce inaugurarea programată pe 23 octombrie a fost amânată fără o nouă dată anunțată, potrivit Economedia . Consiliul Județean Cluj a transmis că evenimentul de inaugurare și deschidere oficială „nu va mai avea loc”, invocând „motive obiective” și precizând că va fi reprogramat. Până duminică, 25 octombrie, instituția nu comunicase când va fi deschis pasajul pentru circulație, deși proiectul este prezentat drept finalizat. „Consiliul Județean Cluj informează (…) că, din motive obiective, evenimentul (…) nu va mai avea loc, urmând a fi reprogramat pentru o dată ce va fi anunțată ulterior.” De ce contează: traficul și logistica spre parcul industrial rămân afectate Pasajul supratraversează calea ferată Cluj-Napoca – Dej și face legătura între DN1C și parcul industrial Tetarom III. Rolul lui este să elimine traversarea la nivel a căii ferate, care în prezent generează cozi pe drumul național atunci când se coboară barierele pentru trecerea trenurilor. În consecință, întârzierea deschiderii menține problemele operaționale pentru: șoferii care circulă pe DN1C, inclusiv cei care intră sau ies din Tetarom III; angajații care fac naveta către zona industrială; transporturile de marfă către companiile din parc. Datele proiectului și finanțarea Investiția este de 88,2 milioane de lei și este finanțată prin PNRR . Pasajul are aproximativ 233 de metri și opt deschideri , iar proiectul include și un drum de legătură de circa 900 de metri între DN1C și Tetarom III. Proiectul a fost inițiat de Consiliul Județean Cluj în 2021, iar documentația a fost predată ulterior către CNAIR pentru implementare. Indicatorii tehnico-economici au fost aprobați în octombrie 2022, iar autorizația de construire a fost emisă în decembrie 2025. Contractul de proiectare și execuție a fost derulat de asocierea Freyrom (lider), Procons Group, Integrated Road Solutions și Inginerie Drumuri și Poduri. Reacții politice și ce urmează Cu două zile înainte de 25 octombrie, Horațiu Cosma, fost secretar de stat în Ministerul Transporturilor, a afirmat că pasajul este gata și a criticat amânarea inaugurării. Separat, Remus Lăpușan, consilier județean PSD, a spus că lucrările sunt „aproape finalizate” și că pasajul ar urma să devină funcțional „în cel mai scurt timp”. Pentru utilizatori și companiile din zonă, miza imediată rămâne anunțarea unei date ferme: la 25 octombrie, autoritățile nu confirmaseră când va fi deschis pasajul pentru circulație , iar clarificarea acestui calendar este următorul pas așteptat. [...]

Lucrările pe lotul 1 al Autostrăzii A7 Bacău–Pașcani au ajuns la 71,70% , iar șantierul rămâne activ chiar și pe ploaie, cu intervenții concentrate pe noduri rutiere și pe elemente care pregătesc deschiderea traficului, potrivit Economica , care citează Direcția Regională de Drumuri și Poduri (DRDP) Iași . Pe teren, constructorul este mobilizat pentru lucrări la amenajarea nodurilor rutiere Filipești și Secuienii Noi. În zona nodului rutier Onișcani, echipele lucrează la structuri și la amenajarea bretelelor rutiere, conform informațiilor transmise de DRDP Iași. Ce lucrări sunt în execuție în această etapă În paralel cu intervențiile din noduri, pe lot se desfășoară și lucrări specifice fazei de echipare și siguranță rutieră: montare panouri fonoabsorbante; montare parapet de protecție; aplicare marcaje rutiere; montare sisteme ITS (sisteme inteligente de transport, pentru monitorizare și management al traficului). Date-cheie despre contract și finanțare Lotul 1 Săucești – Trifești are 30,30 km, iar contractul a fost semnat la 15.02.2023. Antreprenorul este asocierea S.C. Spedition UMB S.R.L. – S.C. SA&PE Construct S.R.L. – S.C. Tehnostrade S.R.L. Finanțarea este asigurată din fonduri europene, iar stadiul fizic raportat este de 71,70%. [...]

Lucrările la Autostrada Sibiu–Făgăraș au trecut de 50% pe cel mai avansat lot , iar cele patru tronsoane ale proiectului – circa 70 km, cu termen de finalizare 2028 – sunt în execuție, potrivit HotNews , care citează o informare a directorului CNAIR , Cristian Pistol. Autostrada Sibiu–Făgăraș este împărțită în patru loturi, iar „cel mai înaintat” dintre ele a ajuns la un stadiu fizic de peste 50%, conform declarațiilor transmise de șeful Companiei Naționale de Administrare a Infrastructurii Rutiere. De ce contează: presiune pe livrarea până în 2028 Informația relevantă pentru piață și pentru planificarea regională este că proiectul intră într-o fază în care diferențele de ritm între loturi devin vizibile, iar ținta 2028 depinde de menținerea mobilizării pe toate cele patru tronsoane, nu doar pe segmentul aflat în față. HotNews notează că cele patru tronsoane însumează aproximativ 70 de kilometri și au ca termen de finalizare anul 2028. În materialul citat nu sunt oferite, însă, detalii suplimentare despre stadiul fiecărui lot în parte, dincolo de mențiunea privind lotul care a depășit 50%. [...]

Lotul Chiribiș–Biharia de pe A3 a ajuns la 85% execuție, iar așternerea stratului de uzură a început pe 19 octombrie , ceea ce deschide posibilitatea unei finalizări înainte de termenul contractual din mai 2027, potrivit Mediafax . Miza este una operațională: intrarea în faza finală de asfaltare crește șansele ca tronsonul să fie gata până la finalul lui 2026, dacă vremea și ritmul de lucru permit. Lotul are 28,5 kilometri, iar directorul general al Companiei Naționale de Investiții Rutiere (CNIR) , Gabriel Budescu, a spus că stadiul fizic este de 85%, în timp ce stadiul financiar este de 70%. În același timp, el a indicat că finalizarea în 2026 rămâne condiționată de factorii externi și de capacitatea antreprenorului de a menține ritmul. „Dacă vremea va ține cu noi și antreprenorul va putea ține [ritmul], există șanse să se termine anul acesta. Dar, înainte de toate, eu îmi doresc o lucrare de calitate și presiunea este mai mult pe calitate.” Unde sunt lucrările, pe scurt Potrivit datelor prezentate în emisiunea „Drumurile Noastre” de la B1 TV, lucrările de structură rutieră și asfaltare sunt în următoarele stadii: balast stabilizat: finalizat; anrobat bituminos: aproximativ 80% (conform CNIR) și 95% (conform constructorului); binder (strat intermediar de asfalt): aproximativ 60% (conform CNIR) și 65% (conform constructorului); strat de uzură (stratul final de asfalt): a început din 19 octombrie. Bogdan Hudrugiu, manager de proiect din partea constructorului Selina, a confirmat începerea turnării stratului de uzură și a precizat că, în paralel, se lucrează la parapete, șanțuri, lucrări hidrotehnice și amenajarea taluzurilor, inclusiv prin hidroînsămânțare. Ce urmează și ce rămâne incert Deși avansul lucrărilor permite luarea în calcul a unei finalizări anticipate, o deschidere a circulației în acest an „nu a fost confirmată”, notează publicația. În emisiune, realizatorul Ștefan Etveș a spus că a parcurs aproximativ 18 kilometri din cei 28,5 kilometri și că asfaltul era deja așternut pe cea mai mare parte a traseului vizitat. Pe sectorul Chiribiș–Biharia lucrează constructorul Precon Transilvania, în asociere cu Citadina 98. Materialul este preluat din Economedia.ro, conform mențiunii din articol. [...]
