Capacitatea instalată în solar şi eolian a depăşit pentru prima dată hidro, un prag care schimbă ordinea de mărime a investiţiilor şi presiunea pe reţea şi pe soluţiile de echilibrare, potrivit Ziarul Financiar.

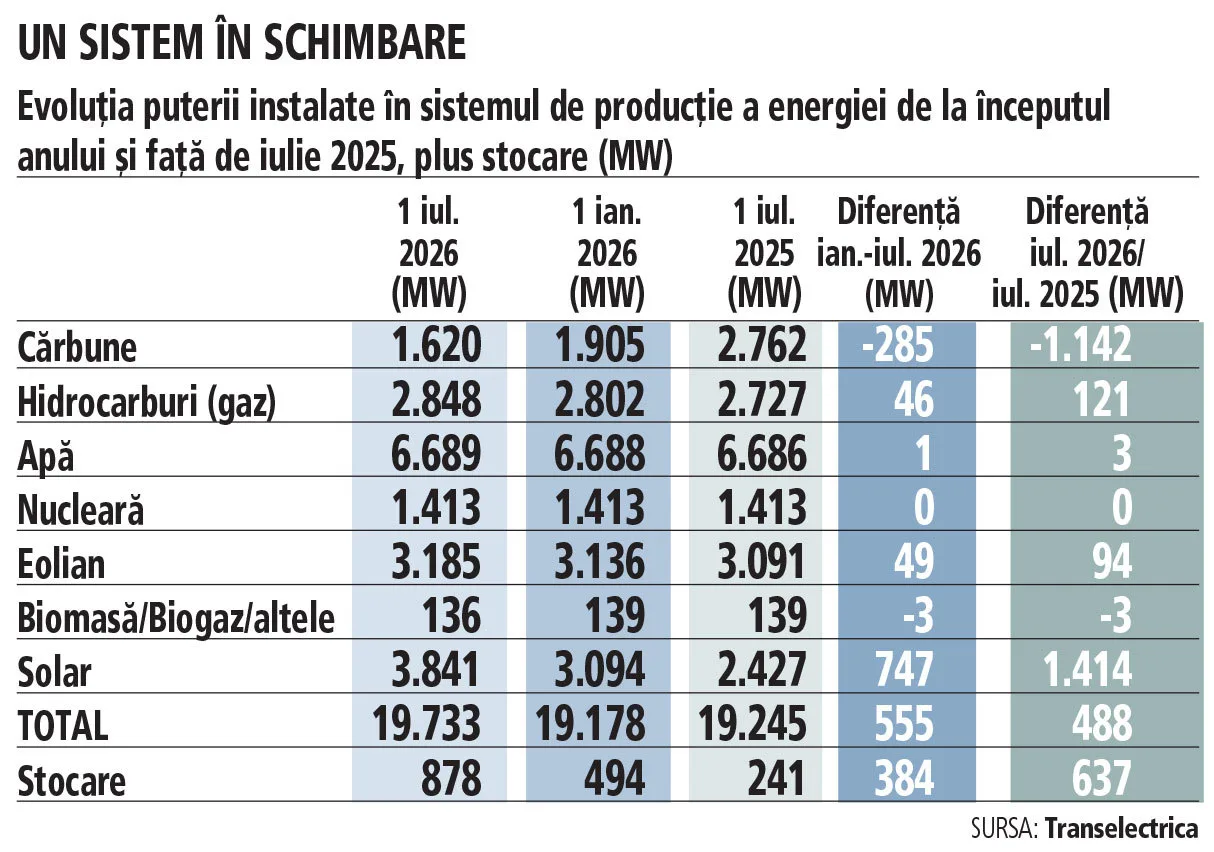

La 1 iulie 2026, România avea în parcuri fotovoltaice o putere instalată de 3.841 MW, în creştere cu 747 MW faţă de începutul anului şi cu 1.414 MW faţă de iulie 2025. Eolianul a ajuns la 3.185 MW la aceeaşi dată, cu un plus de 94 MW faţă de iulie anul trecut. Cumulate, cele două tehnologii trec de 7.000 MW şi depăşesc în premieră puterea instalată a Hidroelectrica, care rămâne la 6.689 MW.
Datele citate de publicaţie indică o recuperare „în forţă” după un început de an modest în privinţa investiţiilor conectate la reţea, cu un avans puternic pe fotovoltaic şi o creştere mai lentă pe eolian.
În paralel, „cărbunii se retrag lent din sistem”, conform datelor Transelectrica menţionate în articol, ceea ce mută şi mai mult accentul pe surse variabile (dependente de vreme) şi pe capacităţi care pot stabiliza sistemul.
Un alt indicator urmărit de piaţă este stocarea de energie, care a ajuns în iulie la 878 MW. Ziarul Financiar notează că nivelul este aproape dublu faţă de începutul anului şi de 3,6 ori mai mare decât în iulie 2025.
Miza economică, aşa cum o descrie articolul, este legată de aşteptarea ca, pe măsură ce ponderea energiei verzi creşte şi investiţiile în stocare reuşesc să capteze producţia, facturile să scadă. Publicaţia mai atrage atenţia asupra creşterii puterii instalate totale a sistemului, pe fondul unui istoric în care România „a închis mai rapid capacităţi decât a pus în funcţiune”, cu efecte vizibile în preţ.
Recomandate

România a ajuns ca energia solară să acopere 52% din producția instantanee, dar dezechilibrul zi–seară împinge sistemul spre export ieftin și import scump , potrivit Economedia . Marți, la ora 14:20, producția fotovoltaică a atins un record istoric de 3.140 MW dintr-un total de 5.850 MW. În acel moment, toate celelalte surse au fost sub 1.000 MW. Pe locurile următoare s-au situat termocentralele pe gaze (950 MW) și cele pe cărbune (750 MW). Efect operațional: export ziua, import seara Cu un asemenea nivel al producției fotovoltaice la prânz, România a redevenit net exportator de energie pe parcursul zilei. Situația se inversează însă seara, când aportul solar dispare, iar sistemul ajunge din nou să acopere deficitul prin importuri. Publicația notează că producția solară din miezul zilei a depășit de peste două ori capacitatea totală a Centralei Nucleare Cernavodă, însă cu o diferență esențială: energia solară este discontinuă, producând mult ziua (dacă e soare) și deloc seara, exact în vârful de consum. Context: hidro la minime, nuclear cu un singur reactor În același interval, Hidroelectrica , deși are o capacitate instalată de 6.400 MW, producea doar 330 MW, pe fondul unor producții „extrem de reduse” în aceste zile, conform sursei. Centrala Nucleară Cernavodă funcționează cu un singur reactor, iar al doilea urmează să fie oprit pe 13 august, deoarece „nu mai este suficientă apă pentru răcire pe Dunăre”, mai arată Economedia. De ce contează: stocarea rămâne veriga lipsă Economedia descrie o „paradigmă” repetată de circa doi ani: prețuri mici ziua (fotovoltaicul fiind cea mai ieftină sursă), energie exportată în mare parte, apoi prețuri mari seara, când România importă masiv și scump. Soluția indicată este creșterea capacităților de stocare în baterii: în prezent sunt montați 1.100 MW, față de un necesar de cel puțin 2.000 MW, potrivit sursei. [...]

Programul Casa Verde se reorientează în 2026 către stocare, nu către producție , ceea ce schimbă direct modul în care statul sprijină investițiile gospodăriilor în energie: finanțarea ar urma să vizeze exclusiv baterii, nu și panouri fotovoltaice, potrivit Economedia , care o citează pe ministra Mediului, Diana Buzoianu . Ministra a declarat, la Euronews, că problema actuală a sistemului energetic vine din dezechilibrul creat în ultimii ani: s-au alocat „exponențial” mai mulți bani pentru panouri fotovoltaice, în timp ce investițiile în baterii de stocare au fost „aproape inexistente”. În noua formă, „Casa Verde cu panouri” nu ar mai exista, programul urmând să conțină doar componenta de baterii. De ce contează: reducerea importurilor la orele de vârf Buzoianu estimează că, după finalizarea proiectului, capacitatea instalată prin program ar permite stocarea a cel puțin 200 MWh. Energia stocată ar urma să fie folosită în intervalele de consum de vârf, mai ales seara, când producția fotovoltaică scade și România ajunge să importe energie. „Acea energie va putea să fie folosită la ore de vârf, în care noi, în mod normal, importam, seara, când, de fapt, cu aceste baterii vom ajunge să fim mult mai independenți și să nu mai importăm cel puțin 200 MWh pe oră”, a afirmat Buzoianu. Schimbare de regulă: finanțarea, pe criterii de competitivitate Ministra a anunțat și intenția de a modifica modul de acordare a fondurilor prin Administrația Fondului pentru Mediu , criticând sistemul „primul venit, primul servit”, în care beneficiarii trebuie să prindă finanțarea prin acces rapid la platformă. „Pentru prima dată, vom schimba cu totul politica Fondului pentru Mediu, și anume, acum este o cursă a înarmării cine dă primul click, cine a dat primul click ca să poată să obțină fondurile”, a declarat Buzoianu. Publicația nu oferă, în materialul citat, detalii despre calendarul exact de implementare sau despre criteriile concrete de „competitivitate” care ar urma să înlocuiască actualul mecanism. [...]

Intrarea în producție a parcului fotovoltaic de 146 MW de la Ghimpați ridică la 315 MW capacitatea solară conectată a Nofar în România , într-un moment în care ritmul de racordare la rețea rămâne un factor care poate influența direct calendarul și costurile proiectelor, potrivit Economica . Proiectul a fost „pus sub tensiune”, iar „injectarea treptată de energie în rețea a început oficial”, conform mesajului publicat de companie pe o rețea de socializare. Urmează, însă, pașii standard până la operarea comercială: o perioadă de probe, certificatul de conformitate de la operatorul de rețea, recepția finală, certificatul de racordare, apoi licența de operare de la ANRE, după care unitatea se poate înscrie la piață și poate începe vânzarea de energie electrică. Ce înseamnă proiectul de la Ghimpați în portofoliul Nofar Parcul din Ghimpați (județul Giurgiu, în apropiere de București) este a treia mare centrală fotovoltaică din România a dezvoltatorului israelian. Odată cu energizarea acestuia, Nofar indică un portofoliu total în dezvoltare în România de 849 MW în proiecte solare și 2,24 GWh în stocare (capacitate de stocare exprimată în energie, nu în putere). Compania spune că este în „etape avansate” de integrare a unui sistem de stocare de mare capacitate lângă instalația fotovoltaică, cu obiectivul de a crește utilizarea energiei și randamentul proiectului. Finanțare și calendar: miza se mută pe execuție și racordare În contextul extinderii portofoliului, Economica amintește că la finalul lui 2024 BERD și Raiffeisen Bank International au acordat o finanțare de 110 milioane euro (aprox. 550 milioane lei) pentru dezvoltarea a două parcuri fotovoltaice la Iepurești și Ghimpați, cu o capacitate totală instalată de 330 MW. Totodată, în noiembrie 2025, BERD a anunțat un pachet de finanțare de 192 milioane euro (aprox. 960 milioane lei) pentru centralele solare Slobozia, Corbii Mari și Iepurești II (extindere a proiectului energizat în iunie), cu o capacitate totală de 531 MW și o producție estimată de 676 GWh pe an. Pe partea de livrări, Andreea Gilicel, chief commercial officer al Nofar, a declarat în primăvară că firma este avansată cu portofoliul și că „în 2026” ar urma să livreze 400 MW, iar următorii în 2027. În același timp, oficialul a indicat întârzieri în derularea proiectelor, atât din motive birocratice, cât și din cauza conectării la rețea, care „nu se face suficient de rapid”. „Există, din păcate, diferenţe foarte mari între termenele teoretice şi cele reale, care în final afectează modelul de business al proiectelor.” „Din punctul nostru de vedere, ar trebui mai multă predictibilitate în raportare şi o comunicare mai eficientă cu autorităţile, un calendar mai clar şi de înţeles pentru toţi dezvoltatorii.” Context: cum se poziționează în „topul” proiectelor mari Economica notează că, în iunie, parcul de la Iepurești (Giurgiu) a fost energizat și urma să primească licența, fiind prezentat ca viitorul cel mai mare parc fotovoltaic din România, cu 169 MW și plan de extindere la 400 MW. În prezent, publicația indică drept record parcul de la Rătești (Argeș), de 155 MW, pus în funcțiune la finalul lui 2023 de Nofar împreună cu Econergy și deținut integral de Econergy în acest moment. Nofar Energy (OY Nofar Energy) este o companie israeliană de energie regenerabilă listată la bursa din Tel Aviv. [...]

China a urcat la un nivel-record finanțarea proiectelor de energie verde în „Belt and Road” , într-un moment în care scumpirea petrolului, pe fondul războiului din Iran, face mai atractive alternativele precum solarul, bateriile și transportul electric, potrivit Mediafax . În primele șase luni din 2026, valoarea proiectelor chinezești de energie verde din cadrul Inițiativei „Belt and Road” („Noul Drum al Mătăsii”) a ajuns la 20,1 miliarde de dolari (aprox. 92,5 miliarde lei), depășind totalul întregului an trecut. Din această sumă, circa 11,8 miliarde de dolari (aprox. 54,3 miliarde lei) au fost contracte de construcție, iar 8,3 miliarde de dolari (aprox. 38,2 miliarde lei) investiții directe, conform unui studiu realizat de cercetători de la University of Queensland și Green Finance & Development Center din Shanghai. Miza economică: tranziția energetică devine „asigurare” contra șocurilor petroliere Contextul imediat este criza energetică declanșată după atacurile americane și israeliene asupra Iranului, la 28 februarie, care a afectat producția și exporturile din Golful Persic. Strâmtoarea Ormuz – pe unde trecea înainte de conflict aproximativ o cincime din petrolul consumat la nivel mondial – a fost în mare parte blocată sau supusă restricțiilor, iar reluarea ostilităților după o scurtă acalmie a împins din nou prețurile în sus. Petrolul Brent a crescut cu aproximativ 28% doar în luna iulie, conform aceleiași surse. În acest context, economiile asiatice dependente de importuri sunt cele mai expuse, iar China era cel mai mare cumpărător de petrol iranian. Scumpirea combustibililor face însă ca energia solară, bateriile și electrificarea transportului să devină mai atractive, iar statele care cumpără tehnologie energetică din China își pot reduce atât costurile, cât și riscurile asociate volatilității petrolului și gazelor. Investițiile totale „Belt and Road” accelerează, cu o pondere mai mare a sectorului privat Dincolo de energia verde, investițiile și contractele Chinei în cadrul Belt and Road au totalizat 126,3 miliarde de dolari (aprox. 581 miliarde lei) în prima jumătate a anului 2026, cel mai ridicat nivel pentru un semestru de la lansarea programului, în 2013. Suma include 49,8 miliarde de dolari (aprox. 229 miliarde lei) investiții și 76,5 miliarde de dolari (aprox. 352 miliarde lei) contracte de construcție. Finanțările au crescut și în alte sectoare – industrie prelucrătoare, tehnologie, minerit și infrastructură pentru centre de date și dezvoltarea inteligenței artificiale – iar un element important este rolul tot mai mare al companiilor private chineze. Acestea au reprezentat 48% din implicarea Beijingului în proiectele Belt and Road în S1 2026, față de 13% în 2022, semnalând o mutare de la proiecte dominate de companii de stat și bănci controlate de Beijing către investiții mai puternic motivate comercial. Cererea de petrol a Chinei: revizuiri în jos pe fondul electrificării În paralel cu expansiunea externă, electrificarea transportului și înlocuirea combustibililor fosili reduc estimările privind cererea de petrol a Chinei. HSBC și-a diminuat prognoza pentru consumul chinez cu aproximativ 780.000 de barili pe zi în 2026 și cu 550.000 de barili pe zi în 2027, comparativ cu estimările de dinaintea războiului. Analiștii se așteaptă ca piața globală a petrolului, aflată în deficit în 2026, să revină la un excedent de aproximativ 1,9 milioane de barili pe zi în 2027, inclusiv pe fondul cererii mai slabe din China. Unde se duc banii: Africa crește, Rusia și Pakistan lipsesc Africa a fost una dintre principalele destinații ale noilor investiții: valoarea proiectelor chinezești pe continent aproape s-a triplat față de aceeași perioadă a anului trecut, ajungând la aproximativ 33,5 miliarde de dolari (aprox. 154 miliarde lei). În schimb, în prima jumătate a anului nu au fost anunțate proiecte noi Belt and Road în Rusia sau Pakistan. Reducerea implicării în Rusia este pusă pe seama dificultății de a transforma cooperarea politică în proiecte comerciale private, iar Pakistanul încearcă să-și diversifice relațiile externe și să se apropie din nou de Statele Unite. În ansamblu, criza petrolului provocată de războiul din Iran creează pentru China o fereastră de oportunitate: să-și consolideze poziția nu doar ca finanțator al infrastructurii globale, ci și ca furnizor dominant al tehnologiilor de tranziție către energie verde. [...]

Noile reguli de urbanism din Marea Britanie limitează unde pot fi montate panourile solare „plug-in”, iar nerespectarea lor poate duce la amenzi și demontare , potrivit TechRadar . Deși aceste sisteme urmează să devină legale la cumpărare din 27 august, cadrul de „ permitted development ” (lucrări permise fără autorizație de construire) stabilește explicit situațiile în care instalarea nu este permisă fără aprobări. Regulile contează practic pentru proprietari și chiriași deoarece, dacă un montaj nu se încadrează la „permitted development”, instalarea poate fi făcută doar după obținerea autorizației de construire și plata taxei aferente. În caz contrar, autoritățile pot aplica sancțiuni și pot obliga proprietarul să demonteze echipamentul. Unde nu poți instala fără autorizație: trei situații concrete 1) Pe suprafețe din lemn (balcoane, fațade, garduri) În blocuri, sistemele solare plug-in nu se încadrează la „permitted development” dacă panourile sau orice altă parte a sistemului ar fi instalate pe un balcon din lemn, pe un perete din lemn sau pe orice parte a exteriorului clădirii placată cu lemn. La case, restricția se extinde la montajul pe porți, garduri, pereți sau alte suprafețe din lemn. Motivul indicat este reducerea riscului de incendiu. 2) Prea sus față de acoperiș Pentru acoperișuri înclinate, panourile și echipamentele nu trebuie să depășească cu mai mult de 20 cm planul pantei acoperișului (măsurat perpendicular pe aceasta). Pentru acoperișuri plate, punctul cel mai înalt al panourilor și echipamentelor nu trebuie să fie la mai mult de 60 cm peste cel mai înalt punct al acoperișului (fără a include coșul). Publicația notează că limitările țin și de efecte practice: schimbarea liniei acoperișului, umbre către vecini sau încărcări mai mari de vânt, care pot pune presiune suplimentară pe structură. 3) Dacă „ies” prea mult în afara peretelui, mai ales lângă „highway” Dacă echipamentul solar este montat pe peretele casei, nu ar trebui să depășească 40 cm în exterior (măsurat perpendicular pe perete). Regulile devin mai stricte dacă locuința este lângă un „highway” (în sens de planificare urbană: orice rută de trecere, inclusiv drumuri, trotuare, poteci, trasee pentru biciclete etc.): proeminența maximă permisă scade la 20 cm. În plus, dacă locuința se află într-o „ conservation area ” sau într-un sit de patrimoniu mondial, panourile pe pereți lângă astfel de rute nu sunt permise fără autorizație. Ce ar trebui să facă proprietarii înainte de montaj Dacă sistemul nu se încadrează în regulile de „permitted development”, rămâne posibilă instalarea, dar numai după solicitarea autorizației; un funcționar de urbanism va evalua la fața locului dacă proiectul poate merge mai departe. Separat de regulile de urbanism, TechRadar menționează și constrângeri operaționale frecvente: chiriașii au nevoie de acordul proprietarului, iar locatarii din apartamente pot avea nevoie și de aprobarea companiei de administrare a clădirii. Producătorul EcoFlow susține că instalarea trebuie să fie „în linie cu cerințele relevante” și recomandă verificarea ghidurilor oficiale și a cerințelor locale înainte de montaj. [...]

Sesiunea AFIR pentru finanțarea integrală a proiectelor fotovoltaice rămâne deschisă până la 14 august 2026 , iar regula de depunere „până la termen” se aplică inclusiv dacă solicitările depășesc bugetul alocat, ceea ce mută presiunea pe calitatea și eligibilitatea dosarelor, nu pe „prinderea locului” în timp real, potrivit Agronet . Schema este a treia sesiune dedicată proiectelor care vizează capacități noi de producere a energiei electrice din surse solare, atât pentru instalații de cel mult 1 MW, cât și pentru cele de peste 1 MW. Informațiile sunt prezentate într-un material oficial publicat pe Portalul Grupurilor de Acțiune Locală. Buget și intensitatea sprijinului: 100% nerambursabil, cu plafoane pe MW Sesiunea funcționează ca schemă de ajutor de stat, cu un buget total de 265 milioane euro (aprox. 1,33 miliarde lei), împărțit pe două categorii de capacitate instalată. Sprijinul este de 100% nerambursabil, în limitele stabilite pentru fiecare categorie. Capacitate instalată ≤ 1 MW : alocare de 145 milioane euro (aprox. 730 milioane lei), cu limită de sprijin de 650.000 euro/MW (aprox. 3,25 milioane lei/MW) Capacitate instalată > 1 MW : alocare de 120 milioane euro (aprox. 600 milioane lei), cu limită de sprijin de până la 550.000 euro/MW (aprox. 2,75 milioane lei/MW) Ce proiecte sunt vizate și cine gestionează cadrul Finanțarea este destinată realizării de capacități noi de producere a energiei electrice din surse solare, pentru instalații sub 1 MW (inclusiv) și pentru instalații peste acest prag. În datele sesiunii, aria geografică este indicată drept „locality”. Fondurile provin din Fondul pentru Modernizare , iar în gestionarea cadrului sunt menționate Ministerul Energiei , Ministerul Agriculturii și Dezvoltării Rurale și Agenția pentru Finanțarea Investițiilor Rurale (AFIR) . Calendar: deschis din 15 iunie, depuneri până la 14 august Sesiunea a fost deschisă la 15 iunie 2026 și rămâne deschisă până la 14 august 2026 . Un element operațional important este că depunerea continuă până la termenul-limită chiar dacă valoarea cererilor depășește alocarea ; această regulă stabilește durata depunerii, fără ca depășirea bugetului să însemne automat finanțare. Pentru consultarea documentației, sursa indică Ghidul solicitantului (anexă la Ordinul MADR nr. 180/09.06.2026 ) și Cererea de Finanțare (versiunea 1.0/2026), iar documentele actualizate sunt disponibile în fișa finanțării . Pentru materialul oficial, trimiterea este către Portalul Grupurilor de Acțiune Locală . [...]
