Autostrada de centură A0 ar putea fi complet circulabilă până la finalul lui 2026, dar riscul major vine din blocajele financiare ale unuia dintre constructori, care pot împinge finalizarea spre 2027, potrivit unei evaluări publicate de adevarul.ro. Miza este operațională și economică: A0 este inelul care leagă A1, A2 și A3 în jurul Bucureștiului, iar orice întârziere prelungește presiunea pe actuala centură și pe intrările în Capitală.

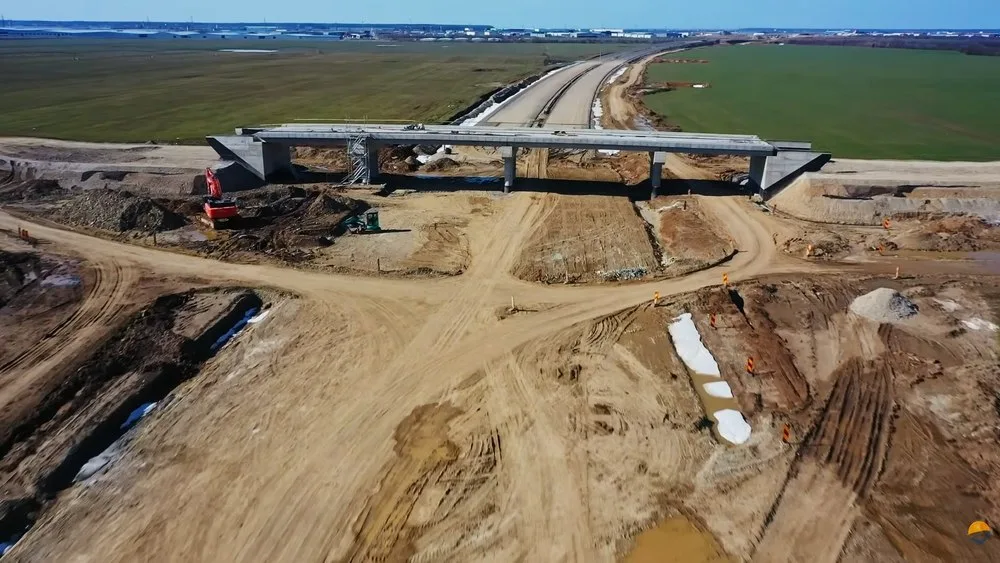

Autostrada București (A0) are aproximativ 100,7 km, iar circa 72% sunt deja în exploatare. Sectorul sudic este complet deschis, iar pe semi-inelul nordic se circulă pe 19 km între DN1 (Corbeanca) și DN2 (Afumați). Au rămas trei loturi, toate pe A0 Nord, însumând aproximativ 30 km.
Pentru Lotul 1 Nord (17,5 km, DJ601–DN1, constructor asocierea Impresa Pizzarotti–Retter), termenul contractual este noiembrie 2026, însă constructorul a promis o deschidere parțială mai devreme, între DN1A și DN1.
Ionuț Ciurea, președintele Asociației Pro Infrastructură, spune că o primă deschidere ar putea avea loc la final de iunie sau început de iulie, dar depinde de rezolvarea unei probleme „tehnice și birocratice” la nodul A0–DN1A și de semnarea documentelor necesare, inclusiv la nivel local. În scenariul în care descărcarea în DN1A nu poate fi realizată, ar putea fi necesare soluții provizorii pe străzi fără portanță, cu riscuri mai ales dacă ar fi permis accesul camioanelor.
„Una peste alta, dacă lucrurile merg cum ar trebui, la sfârșit de iunie sau început de iulie se deschide circulația între DN1A și DN1, pe lotul 1 și 3”, a declarat Ionuț Ciurea.
Finalizarea restului din Lotul 1, între DN1A și DJ601A, este descrisă ca fiind partea cu probleme structurale. Conform evaluării, compania italiană Pizzarotti (responsabilă de terasamente pe această secțiune) are dificultăți financiare la nivelul companiei-mamă din Italia, ceea ce se vede în ritmul de lucru. Retter, partenerul român care execută structurile, ar avansa mai bine și ar încerca să preia partea de contract a italienilor, însă demersul poate genera blocaje dacă Pizzarotti se opune.
„Estimez cam 20% șanse să se întâmple asta. Nu e un scenariu marginal, ci un risc serios. Scenariul principal rămâne totuși cel optimist: 80% șanse ca lucrările să fie gata la final de an”, a afirmat Ionuț Ciurea.
Celelalte două loturi rămase pe A0 Nord sunt:
Evaluarea indică o inaugurare simultană, deoarece nu există nod la limita dintre ele (DN3), iar o descărcare temporară nu este considerată utilă. Estimarea avansată este iulie, posibil august, în condițiile în care ambele loturi sunt deja în întârziere față de termenele contractuale inițiale. Sunt menționate ca puncte critice pasajul peste DN3 și cel peste calea ferată.
CNAIR își menține obiectivul de a deschide circulația pe toate cele trei loturi rămase până la finalul anului, ceea ce ar însemna trafic pe întreg inelul A0 (sud și nord) și conectarea completă A1–A2–A3 în zona Bucureștiului.
„Până la finalul anului trebuie deschisă circulația pe toate cele trei loturi restante. Ca atare, se va circula pe întreaga A0”, a declarat Alin Șerbănescu, purtătorul de cuvânt al CNAIR.
Recomandate

Asfaltarea „experimentală” pe Sibiu–Pitești avansează, dar lipsa acordului de mediu ține șantierul parțial blocat , în condițiile în care constructorii lucrează doar pe circa 30% din amplasament, potrivit news.ro . Pe secțiunea 3 Cornetu–Tigveni a Autostrăzii Sibiu–Pitești (A1) au început lucrările de așternere a asfaltului pe un tronson de test, în timp ce pentru unele loturi nu există încă Acord Revizuit de Mediu . Tronsonul experimental este între km 71 și km 71+400, unde asocierea Webuild – Tancrad a început să aștearnă asfalt în două straturi succesive. Miza operațiunii este stabilirea „rețetei finale” de asfalt care va fi folosită pe întreaga secțiune 3, cu o lungime totală de 37,4 km. Lucrări în derulare, dar pe o suprafață limitată Directorul general al CNAIR , Cristian Pistol, arată că, în lipsa Acordului Revizuit de Mediu pentru o parte din loturile acestei secțiuni, activitatea se desfășoară în prezent pe aproximativ 30% din șantier. În paralel cu asfaltarea de test, constructorii lucrează la: tunelul Poiana; 14 structuri (poduri și viaducte); terasamente. La nivel de ansamblu, stadiul fizic al lucrărilor a ajuns la aproximativ 18%, conform aceleiași surse. Miza economică: contract de 5,323 miliarde lei, finanțat prin Programul Transport Contractul pentru secțiunea 3 (Cornetu–Tigveni) are o valoare de 5,323 miliarde de lei (fără TVA) și este finanțat prin Programul Transport. În acest context, absența Acordului Revizuit de Mediu pentru anumite loturi rămâne un factor operațional și de reglementare care limitează ritmul de execuție, chiar dacă lucrările intră într-o etapă vizibilă, precum așternerea asfaltului. [...]

Deschiderea Nodului Rutier Bacău Nord readuce traficul pe toți cei 16 km ai Variantei Ocolitoare Bacău și leagă continuu A7 de A3, reducând fricțiunile logistice pe axa București–Moldova , potrivit Economica . Șeful CNAIR, Cristian Pistol , spune că „astăzi au fost redeschiși și ultimii 4 km ai Variantei Ocolitoare”, segment închis temporar pentru realizarea conexiunilor dintre tronsoanele de autostradă Focșani–Bacău și Bacău–Pașcani. Săptămâna trecută, odată cu deschiderea circulației pe tronsonul Adjud–Bacău , fuseseră redeschiși și aproximativ 12 km din VO Bacău, până la conexiunea cu DN2F. Efect operațional: București–Bacău Nord, integral pe autostradă Conform aceleiași surse, de acum distanța București–Bacău Nord (310,59 km) poate fi parcursă integral pe autostradă, pe A3 și A7, „în mai puțin de 3 ore”. Practic, nodul rutier funcționează ca punct de continuitate între segmentele deja date în trafic și reduce dependența de devieri temporare pe rețeaua de drumuri naționale din zonă. De ce contează pentru proiect: evitarea unei noi închideri a centurii Pistol argumentează că realizarea conexiunii „de pe acum” în Nodul Rutier Bacău Nord ar elimina necesitatea unei noi închideri a Variantei Ocolitoare Bacău atunci când va fi finalizat lotul 1 (Săucești–Trifești) al tronsonului Bacău–Pașcani. Context: VO Bacău, infrastructură deja în exploatare Varianta Ocolitoare Bacău (cunoscută și ca „Centura Bacău”) a fost construită de grupul UMB și a fost dată în trafic în decembrie 2020; proiectul include și primii kilometri de autostradă din regiunea Moldovei, mai notează Economica. În paralel, publicația menționează că pasionați de infrastructură publicaseră recent imagini cu lucrările și estimau deschiderea circulației cel târziu luni. Informația despre deschidere a fost relatată și de Economedia , care indică faptul că mesajul a fost transmis de șeful CNAIR într-o postare pe Facebook. [...]

Deschiderea a încă 47 km pe A7 leagă Bacăul de București pe aproape 300 km de drum rapid , dar restul tronsoanelor prinse în PNRR rămân sub presiunea termenelor și a finanțării, potrivit HotNews . Circulația urmează să fie deschisă „în câteva zile”, la finalul lunii, pe un nou segment de 47 km din Autostrada „Moldovei” A7. Odată cu acest tronson, Bacăul va fi conectat practic de Capitală printr-un traseu neîntrerupt de aproape 300 km de șosea de mare viteză. De ce contează: conectivitate mai bună, dar risc de blocaj financiar pe restul A7 Miza nu este doar inaugurarea unui nou segment, ci continuitatea finanțării și a ritmului de execuție pentru tronsoanele A7 incluse în PNRR care „nu vor fi gata la timp”. În materialul HotNews, secretarul de stat în Transporturi Horațiu Cosma explică ce se întâmplă cu aceste loturi și cum ar urma să fie finanțate șantierele mai departe, în condițiile pierderii finanțării PNRR pentru unele dintre ele. Ce urmează pe A7 și de ce depind următoarele inaugurări Asociația Pro Infrastructura indică, la rândul ei, când ar putea fi deschise următoarele tronsoane din A7 și subliniază că inaugurarea lor depinde de evoluția lucrărilor și de condițiile din teren, fără ca în fragmentul publicat să fie detaliate aici termene concrete pentru fiecare lot. [...]

Racordarea A7 la Centura Bacău impune închiderea completă a VO Bacău timp de două săptămâni , potrivit Economica , care citează Direcția Regională de Drumuri și Poduri (DRDP) Iași. Din informațiile transmise de DRDP Iași, nodul rutier Bacău-Sud este pregătit pentru conectarea cu Varianta Ocolitoare (VO) Bacău: sunt realizate marcajele, este montat parapetul de protecție, iar în această etapă se lucrează la taluzări, la betonarea separatoarelor de hidrocarburi și la instalațiile de iluminat. Închiderea traficului pe VO Bacău: perioada și motivul VO Bacău (A7) urmează să fie închisă integral circulației auto în intervalul 17 august – 31 august 2026 , pentru a permite racordarea cu noile tronsoane aflate în lucru ale Autostrăzii Moldovei. Cine a cerut măsura și pe ce bază Închiderea a fost dispusă la solicitarea antreprenorului , în baza avizului comun emis de CNAIR SA și IGPR , conform informațiilor citate. [...]

Deschiderea celor 12,24 km dintre Zimbor și Poarta Sălajului ridică rețeaua națională la 1.430 km și mută presiunea pe livrările din 2026 , într-un an în care autoritățile vorbesc despre încă cel puțin 200 km de drumuri de mare viteză, potrivit Economedia . Tronsonul a fost dat în circulație marți, la ora 16.00, și este prima inaugurare de autostradă din 2026. Odată cu acest sector, pe Autostrada Transilvania (A3) se poate circula acum pe 144 km, a declarat directorul general al CNAIR , Cristian Pistol. „Odată cu darea în circulație a acestui sector de 12 kilometri, vom putea circula pe Autostrada Transilvaniei pe 144 de kilometri. La nivel național, rețeaua de drumuri de mare viteză a crescut de la 1.418 kilometri la 1.430 kilometri” Tot Pistol a indicat o țintă de livrare pentru 2026 la nivel de rețea: „Perspectivele pentru anul acesta sunt de deschidere a cel puțin 200 de kilometri de drumuri de mare viteză” Impact local și finanțare: trafic greu mai puțin, proiect plătit din Programul Transport Noul tronson dintre Zimbor și Poarta Sălajului este prezentat ca o măsură cu efect direct în județul Sălaj: ar urma să contribuie la decongestionarea traficului greu și la reducerea timpilor de călătorie. Contractul pentru construcția celor 12,24 km a avut o valoare de 836,899 milioane de lei, fără TVA , și este finanțat prin Programul Transport 2021–2027 . Ce urmează pe A3 în 2026: încă 56,41 km estimați de CNAIR CNAIR estimează că în 2026 vor mai fi dați în circulație 56,41 km din Autostrada Transilvania, pe secțiunile: Nădășelu – Mihăești Mihăești – Zimbor Suplacu de Barcău – Chiribiș La inaugurare, ministrul interimar al Transporturilor, Radu Miruță, a spus că A3 a fost mult timp asociată cu întârzieri și blocaje și a susținut că „lucrurile s-au schimbat”, indicând că în acest an ar urma să se deschidă și kilometrii de la Zimbor spre Nădășelu. Întârzieri și „lecții” de execuție: cronologia indicată de Pro Infrastructură Asociația Pro Infrastructură (API) atrage atenția că tronsonul Zimbor–Poarta Sălajului are o istorie de întârzieri: contractul a fost semnat cu UMB la 1 iulie 2020, iar pentru secțiunea vecină Nădășelu–Zimbor la 28 decembrie 2020. Ambele aveau termene inițiale de 12 luni proiectare și 24 de luni execuție, cu ordine de începere emise în 2021. Potrivit API, raportat la termenele inițiale, lucrările ar fi trebuit finalizate în decembrie 2023, respectiv cel mai târziu în august 2024 dacă sunt luate în calcul disputele tehnice. Asociația indică drept cauze atât responsabilitatea antreprenorului pentru o parte din întârzieri, cât și probleme tehnice majore pe traseu și întârzieri/indecizii administrative din partea CNAIR. În același timp, API vede o posibilă accelerare pe tronsoanele vecine: estimează că antreprenorul turc Ozaltin ar putea finaliza devierile de la Topa Mică și Nădășelu spre sfârșitul toamnei, cel târziu în decembrie, cu câteva luni înainte de termenul contractual. În acest scenariu, s-ar putea circula pe toți cei 42,3 km dintre Poarta Sălajului și Nădășelu și mai departe pe A3 până la Târgu Mureș, pe o distanță totală de peste 155 km. Următoarea inaugurare majoră: A7 Adjud Nord – Bacău Sud După cei 12,24 km deschiși pe A3, următoarea inaugurare importantă așteptată în rețea este pe Autostrada Moldovei A7: la finalul lunii august este estimată deschiderea a aproximativ 47 km între Adjud Nord și Bacău Sud. [...]

Finalizarea în 2026 a două viaducte de pe A3 ar debloca circulația continuă pe 155 km între Poarta Sălajului și Târgu Mureș , un câștig operațional major pentru transportul rutier din Transilvania, potrivit Economedia . Directorul CNAIR , Cristian Pistol, spune că obiectivul este ca lucrările să fie încheiate „anul acesta”, pentru a permite deschiderea circulației pe secțiunile dintre Nădășelu și Poarta Sălajului. Cristian Pistol afirmă că a discutat pe șantier cu reprezentanții asocierii de constructori turci și români Ozaltin–Ilgaz–Visio Construct și a cerut finalizarea celor două viaducte, considerate „extrem de importante” pentru punerea în trafic a tronsonului Nădășelu – Poarta Sălajului (42,84 km). De ce contează: 155 km de autostradă fără întreruperi Miza este conectarea continuă a unui segment lung de autostradă: odată terminate viaductele, se va putea circula fără întreruperi pe 155 km între Poarta Sălajului și Târgu Mureș , conform precizărilor șefului CNAIR. Contextul imediat este inaugurarea, marți, a sectorului Zimbor – Poarta Sălajului , care adaugă 12,24 km de autostradă, cu deschiderea circulației de la ora 16.00 . Stadiul lucrărilor la viaducte Pe cele două structuri, lucrările sunt în faze diferite: Viaductul Topa Mică (2 km): montarea grinzilor este finalizată; se lucrează la placa de suprabetonare . Viaductul Nădășelu (1,2 km): mai sunt de montat 48 de grinzi dintr-un total de 192 . Aici se folosește și metoda consolei dublu echilibrate (tehnică ce permite deschideri mari și execuție fără cofraje sau piloni provizorii), rar utilizată în România. După montarea grinzilor și realizarea plăcilor de suprabetonare, constructorii mai au de executat: hidroizolație; structură rutieră; montare parapet de protecție; montare sisteme ITS și de semnalizare (ITS = sisteme inteligente de transport, pentru management și informare); marcaje rutiere; lucrări de mediu; amenajare peisagistică. Resurse, progres și finanțare Pe șantier sunt mobilizați 356 de muncitori și 239 de utilaje , iar stadiul fizic al proiectului a ajuns la 76,30% , potrivit datelor prezentate. Contractul are o valoare de 995 de milioane de lei (fără TVA) , iar finanțarea este asigurată prin Programul Transport (PT) 2021–2027 . Pentru calendar, CNAIR indică drept țintă finalizarea „anul acesta”, fără a oferi o dată exactă de deschidere a circulației pe întregul segment condiționat de cele două viaducte. [...]
