Știri
Știri din categoria Infrastructură

Primăria Sectorului 1 condiționează extinderea Greenfield de finalizarea acceselor rutiere, după ce a emis autorizația de construire pentru un nou drum de legătură către cartier, potrivit HotNews. Miza este de reglementare și operare urbană: administrația anunță că nu va mai autoriza noi dezvoltări până când nu sunt realizate cele trei căi de acces promise în documentațiile inițiale.

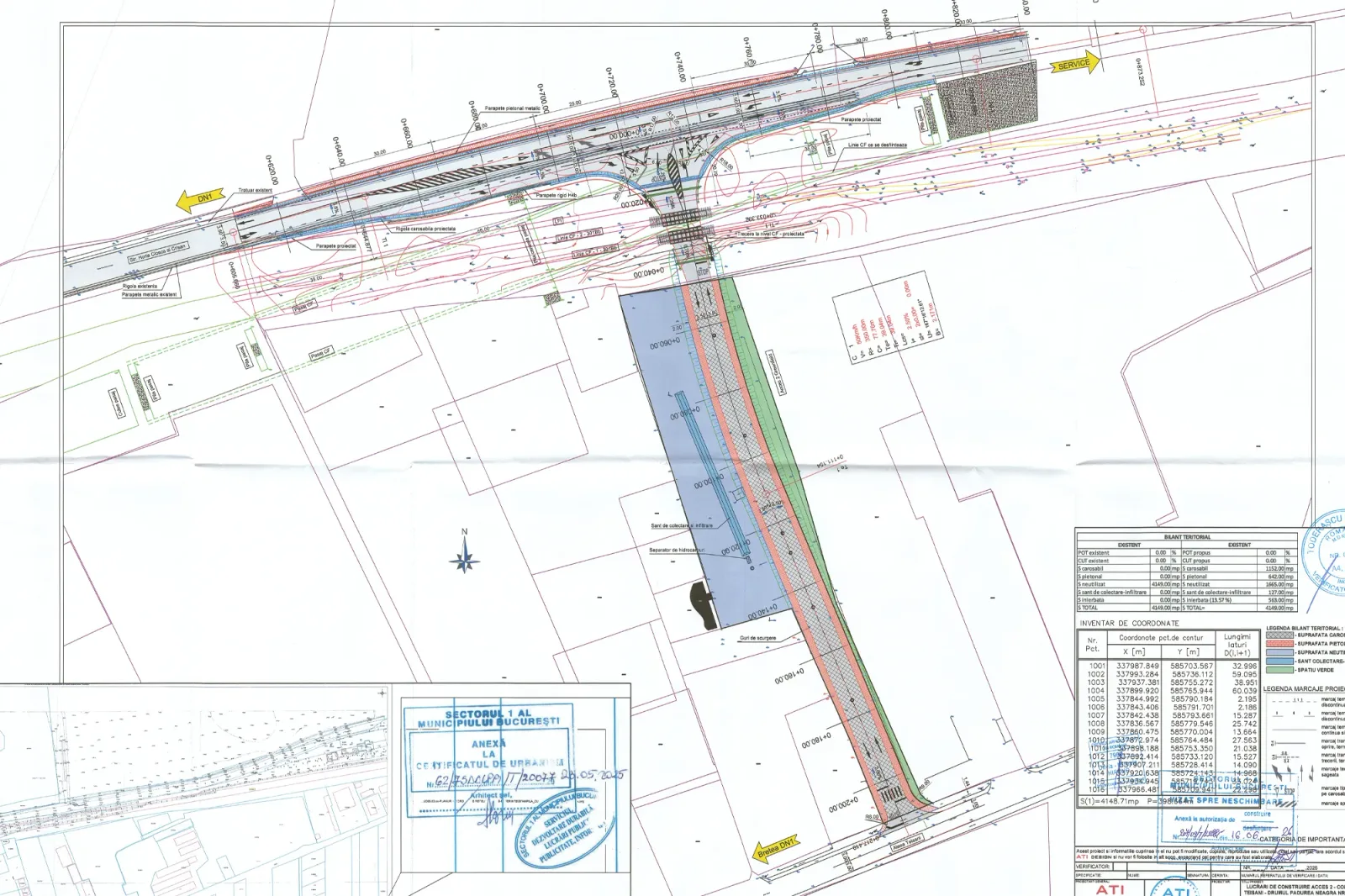

Noul drum va avea 217 metri și va lega Aleea Teișani de breteaua de la Șoseaua de Centură (DNCB), în dreptul Podului Hobanat, traversând calea ferată. Primarul Sectorului 1, George Tuță, a transmis că dosarul complet a fost depus pe 27 mai și că investiția va fi suportată integral de dezvoltator.
Dezvoltatorul cartierului Greenfield a anunțat o investiție de 2,5 milioane euro (aprox. 12,5 milioane lei) pentru construcția drumului, terenul fiind în proprietatea sa. Conform informațiilor prezentate, lucrările ar urma să dureze 6 luni de la începerea efectivă.
În comunicarea din luna mai, IMPACT Developer & Contractor a indicat că lucrările ar urma să înceapă imediat după obținerea autorizației și a descris drumul ca având o parte carosabilă de 7 metri și trotuare pe ambele sensuri, cu o trecere peste calea ferată.
Primarul George Tuță afirmă că nu va mai autoriza „vecini noi” în Greenfield până când nu sunt gata cele trei accese noi, invocând situația actuală de trafic pentru un cartier cu peste 7.000 de locuitori, unde accesul se face pe un drum cu o bandă pe sens, cu blocaje la orele de vârf.
„Nu mai autorizez vecini noi până nu sunt gata cele trei accese. Întâi drumurile, apoi recepția noilor apartamente.”
Edilul pune situația pe seama faptului că, în anii anteriori, s-au emis autorizații de construire fără ca accesele prevăzute în planul urbanistic inițial să fie realizate înainte.
HotNews amintește că, atât în planul urbanistic prin care a fost aprobat proiectul, cât și în 2020, investitorul a promis trei căi noi de acces, însă acestea nu au fost realizate până în prezent. În articol sunt enumerate, la nivel de amplasament:
Separat, în ultimii ani a existat și tema accesului prin Pădurea Băneasa, inclusiv un contract care a permis circulația pe un drum forestier cu barieră, ulterior reziliat de Romsilva; drumul a fost închis pe 12 iunie, după expirarea preavizului, conform aceleiași surse.
Din informațiile disponibile, autorizația este emisă, iar dezvoltatorul indică un termen de 6 luni de la începerea lucrărilor. În paralel, Primăria Sectorului 1 își leagă deciziile viitoare de urbanism pentru zonă de livrarea efectivă a acceselor rutiere, ceea ce poate influența ritmul de extindere al ansamblului.
Recomandate

Podul Unirii peste Prut riscă să fie finalizat în toamnă, dar să rămână neutilizabil până în 2028 , din cauza întârzierii lucrărilor conexe – drumul de legătură și punctul de control pentru trecerea frontierei – aflate încă în faza de autorizare, potrivit Adevărul . Problema este una operațională: deși șantierul la pod este în desfășurare, accesul efectiv nu poate fi deschis fără infrastructura de frontieră și fără conexiunea rutieră, iar aceste componente nu au putut fi construite simultan. Ministerul Transporturilor și Infrastructurii a explicat pentru Ziarul de Iași că proiectul punctului de control a fost reconfigurat după solicitări venite de la Autoritatea Vamală Română și Poliția de Frontieră. „Configuraţia PCTF a fost actualizată ca urmare a modificărilor solicitate de reprezentanții Autorității Vamale Române și ai Poliției de Frontieră.” De ce nu se poate circula imediat Conform răspunsului citat, pentru drumul de legătură și Punctul de Control pentru Trecerea Frontierei (PCTF) este încă în curs obținerea autorizației de construire. Durata șantierului pentru această parte a investiției este estimată la 18 luni de la începerea lucrărilor. Ministerul arată că CNAIR va realiza infrastructura complexului vamal (drumuri, porți de acces, clădiri, hale și utilități de bază), iar ulterior Autoritatea Vamală Română și Poliția de Frontieră vor dota clădirile cu echipamentele necesare funcționării. Această etapă de dotare ar urma să mai adauge „cu siguranță câteva luni”, ceea ce împinge momentul în care s-ar putea traversa Prutul pe noul pod către vara lui 2028, în scenariul în care lucrările la complexul de frontieră ar începe la toamnă. Costul proiectului și ce include Întreg proiectul este evaluat la 151,69 milioane de lei (fără TVA) și include: construirea unei perechi de poduri (câte unul cu două benzi pe fiecare sens de circulație); drumul de legătură; punctul de control pentru trecerea frontierei. Legătura cu Autostrada Unirii A8 Separat, conexiunea prin autostrada A8 pe sectorul Iași (DN 24) – Podul Unirii – Ungheni (Republica Moldova) este un proiect cu termen mai lung. Pe cei 15,5 km sunt prevăzute lucrări de artă ample (două tunele, 14 poduri și pasaje) și un nod pentru breteaua către Spitalul Regional și Aeroportul Iași. Durata totală este de 46 de luni (10 luni proiectare și 36 luni execuție). Potrivit articolului, dacă contractul va demara la toamnă și nu apar prelungiri sau întârzieri, autostrada ar urma să fie gata la doi ani după finalizarea podului și a complexului vamă–poliție de frontieră. Context suplimentar despre A8 este prezentat de Adevărul într-un material separat, aici . [...]

CNAIR schimbă standardul pentru drumurile expres, cu efect direct asupra costurilor și proiectării viitoare : noile DEx vor fi proiectate cu bandă de urgență și alveole de staționare, potrivit Economedia . Decizia a fost luată de Consiliul Tehnico-Economic al CNAIR , după o analiză a traficului pe rețeaua existentă, cu obiectivul declarat de creștere a siguranței rutiere. Schimbarea înseamnă, în practică, o platformă mai lată pentru viitoarele drumuri expres și introducerea unor zone dedicate opririlor de urgență. Dincolo de componenta de siguranță, modificarea standardului are impact operațional și bugetar: lățimi mai mari și lucrări suplimentare se traduc, de regulă, în proiectare revizuită și consum mai mare de teren și materiale, acolo unde proiectele nu sunt încă „înghețate” în execuție. Ce se modifică în standardul DEx CNAIR introduce două schimbări principale: Lățimea platformei crește de la 21,50 metri la 23,00 metri , pentru a permite o bandă de staționare de urgență de 2,5 metri . Apar alveole de urgență (zone special amenajate pentru oprire în caz de avarie), amplasate la intervale între minimum 1,5 km și maximum 3 km , doar în zone cu vizibilitate bună, cu lungime de 145 de metri . Ce se întâmplă cu drumurile expres deja construite sau aproape gata Aplicarea noilor cerințe diferă în funcție de stadiul proiectelor: Drumuri expres existente / în finalizare – precum DEx Craiova–Pitești , DEx Tureni–A3, DEx Brăila–Galați : noile caracteristici nu se introduc acum , ci ar urma să fie implementate ulterior , prin proiecte viitoare de modernizare. Drumuri expres în faza de pregătire (neimplementate) – precum DEx Arad–Oradea, DEx Suceava–Siret (și altele) : modificările vor fi integrate direct în proiectare , în etapa curentă. Decizia CNAIR este prezentată într-o postare publică, disponibilă aici . [...]

CNAIR a schimbat standardele pentru drumurile expres, introducând bandă de urgență și alveole la 1,5–3 km , o modificare care va influența direct proiectarea și modernizarea viitoarelor tronsoane, potrivit Libertatea . Consiliul tehnico-economic (CTE) al CNAIR a aprobat pe 15 iunie 2026 noile standarde tehnice pentru Drumurile Expres (DEx), după analizarea traficului, cu obiectivul declarat de a crește siguranța și fluența circulației. Ce se schimbă, concret, în proiectarea drumurilor expres Principala modificare este lărgirea platformei drumurilor expres de la 21,50 metri la 23,00 metri, pentru a permite o bandă de staționare de urgență cu lățimea de 2,5 metri. În același timp, noile standarde păstrează benzile de circulație de 3,50 metri și stabilesc viteza maximă la 120 km/h. Pe lângă banda de urgență, CNAIR introduce și o soluție complementară: alveole pentru staționare de urgență, amplasate la intervale între 1,5 km și maximum 3 km, în zone cu vizibilitate bună. Conform informațiilor din articol, alveolele vor avea o lungime de 145 metri. Ce înseamnă pentru drumurile deja deschise sau aproape finalizate Pentru drumurile expres existente sau aflate aproape de finalizare, CNAIR indică faptul că implementarea modificărilor nu va fi imediată, ci legată de proiecte viitoare de modernizare. „Pentru drumurile expres existente (DEx Craiova-Pitești și DEx Tureni-A3) sau pentru cele care sunt aproape de finalizare (DEx Brăila-Galați) modificările vor fi implementate cu ocazia unor viitoare proiecte de modernizare”, a transmis CNAIR. Sunt menționate explicit ca exemple: DEx Craiova–Pitești, DEx Tureni–A3 și DEx Brăila–Galați. Diferențele față de autostrăzi rămân, dar se reduc Noile standarde apropie drumurile expres de autostrăzi, însă diferențele tehnice rămân relevante: Lățime platformă : autostrăzi 26,00 m vs. drum expres 23,00 m (nou standard); Lățime benzi : autostrăzi 3,75 m vs. drum expres 3,50 m; Viteză maximă : autostrăzi 130 km/h vs. drum expres 120 km/h; Staționare de urgență : autostrăzile au bandă continuă, în timp ce drumurile expres vor avea bandă de 2,50 m și/sau alveole, în funcție de soluțiile tehnice și de teren. Context: rețeaua crește, iar normele se ajustează Actualizarea standardelor vine pe fondul extinderii rețelei: România a ajuns la 1.372 km de autostrăzi și drumuri expres dați în trafic , iar alți 887 km de șosea rapidă sunt în execuție, conform datelor oficiale citate în articol. În acest context, CNAIR a început și investigații geotehnice pentru drumurile expres Buzău–Brăila și Brăila–Tulcea. Din perspectiva utilizatorilor, schimbarea cu impact imediat în exploatare este apariția unor soluții dedicate pentru opriri de urgență, într-o rețea care se extinde rapid și care, până acum, a fost criticată pentru spațiul insuficient de staționare pe anumite tronsoane de drum expres. [...]

Turcia a deschis un nou aeroport civil la Ankara pentru a prelua zborurile oficiale de la summitul NATO din 7–8 iulie , într-o mișcare cu impact operațional direct asupra fluxurilor aeriene din capitală și asupra capacității de primire a delegațiilor, potrivit G4Media . Noul aeroport este o extensie a bazei militare din Etimesgut, aflată la periferia vestică a Ankarei, folosită până acum exclusiv ca aerodrom militar. Aeroportul are codul IATA ANK și este situat la 15 kilometri în linie dreaptă de centrul orașului, urmând să completeze aeroportul Esenboga (ESB), până acum singurul utilizat pentru zboruri civile, aflat la 25 de kilometri nord de Ankara. Delegațiile oficiale care vor participa la summitul NATO sunt programate să aterizeze pe noul aeroport, de unde accesul către palatul prezidențial – locul reuniunii – este mai rapid, acesta fiind la circa 10 kilometri distanță, a declarat Recep Tayyip Erdogan la inaugurare. Ce s-a schimbat la nivel de infrastructură Modernizarea aerodromului militar a durat opt luni și a inclus, conform informațiilor citate de G4Media: extinderea lungimii pistei la peste 3 kilometri; construirea infrastructurii necesare pentru a găzdui aeronave de mari dimensiuni. Ce urmează: zboruri comerciale, încă fără calendar În primă fază, aeroportul va găzdui zboruri diplomatice și de protocol, iar o dată pentru introducerea zborurilor comerciale nu este încă stabilită, indică EFE, citată de Agerpres. Erdogan a susținut că noul aeroport va contribui la descongestionarea traficului de la Esenboga, care ar fi crescut în ultimii 20 de ani de la 3 milioane la 15 milioane de pasageri pe an. [...]

Contractul pentru tronsonul A8 până la Podul peste Prut poate intra în faza de semnare , după ce Consiliul Național pentru Soluționarea Contestațiilor (CNSC) a respins pe fond cele două contestații depuse după atribuirea lucrărilor, potrivit Economica . Decizia deblocării procedurii contează operațional: reduce riscul de întârziere administrativă pentru un segment cu rol de conexiune la frontieră. Contestațiile fuseseră depuse de companiile Concelex și Construcții Erbașu, conform Companiei Naționale de Investiții Rutiere (CNIR) . Calendarul contractului și segmentul prioritizat Durata de realizare a contractului este de 46 de luni, din care 10 luni sunt alocate proiectării și 36 de luni execuției. În cadrul proiectului a fost prioritizat segmentul de autostradă de 2,77 km dintre nodul rutier Golăiești și Podul peste Prut de la Ungheni, pentru care sunt menționate „lucrări avansate”. Ce include tronsonul 4 (DN 24 Iași – Vamă) Tronsonul 4 are 15,5 km, iar pe traseu sunt prevăzute următoarele lucrări: 14 poduri și pasaje; 2 tunele (tunelul de la km 83 are 1.760 metri); 2 noduri rutiere: un nod „de perspectivă” pentru legătura cu Spitalul Regional și Aeroportul Iași și nodul Golăiești. CNIR a transmis, într-o postare pe pagina sa de Facebook ( CNIR ), că A8 este văzută și ca o oportunitate de apropiere a României de Europa, inclusiv „dincolo de granițele UE”. [...]

Administrația Națională „Apele Române ” pune în joc 1,5 milioane de euro pentru reamenajarea plajei din Mamaia , printr-un proiect care mizează pe infrastructură de acces și utilități, nu doar pe estetică, potrivit Libertatea . Miza economică și operațională este ridicată: planul vizează transformarea plajei într-un spațiu funcțional pentru fluxuri mari de turiști, cu intervenții care cer avize urbanistice și proiectare tehnică înainte de execuție. Proiectul câștigător a fost desemnat în urma concursului internațional „Litoral. Mamaia, Constanța”, derulat între 23 iunie și 18 septembrie 2023, la care au participat 19 proiecte din România, Elveția, Spania și Norvegia. Soluția aleasă aparține asocierii dintre Studio 82 SRL și Vlad Sebastian Rusu Birou Individual de Arhitectură; informațiile au fost relatate de News.ro, citat de publicație. Ce se schimbă pe plajă: accent pe acces, utilități și intervenții de urgență Planul anunțat de ANAR are ca element central accesibilitatea, inclusiv pentru persoanele cu dizabilități. În plus, proiectul include o serie de dotări și amenajări cu rol practic, care țin de operarea plajei: locuri de joacă pentru copii; puncte și zone pentru prim-ajutor; spații dedicate echipelor de intervenție (de exemplu, salvamari și ambulanțe); racordare la rețele de utilități publice: apă, canalizare și energie electrică; sisteme de colectare selectivă a deșeurilor; spații verzi gândite ca „barieră naturală” între plajă și zonele construite. Juriul a motivat alegerea prin „claritatea viziunii de ansamblu” și coerența masterplanului, iar, potrivit News.ro, proiectul a primit nota maximă pentru integrarea vegetației existente și pentru atenția la stabilitatea solului și cerințe reduse de întreținere. Ce urmează: PUZ, studiu de fezabilitate și proiectare înainte de execuție Implementarea este prezentată ca un proces în mai multe etape, cu pași administrativi și tehnici care pot influența calendarul. Conform informațiilor ANAR, echipa câștigătoare trebuie să predea conceptul general și să detalieze soluția, după care urmează elaborarea și avizarea Planului Urbanistic Zonal (PUZ) de către Consiliul Local Constanța. Abia ulterior sunt prevăzute documentațiile tehnice: studiu de fezabilitate, actele pentru obținerea autorizațiilor de construire și proiectul tehnic de execuție. Proiectantul ar urma să asigure și asistență tehnică pe durata implementării, până la recepția finală. 1,5 milioane de euro, fără TVA: premiul concursului Câștigătorii concursului vor primi un premiu de 1,5 milioane de euro, fără TVA (aprox. 7,5 milioane lei), sumă prezentată ca o premieră pentru ANAR în contextul organizării unui concurs internațional de acest tip. În lipsa unor date suplimentare în material despre bugetul total al lucrărilor sau despre un termen de finalizare, rămâne de urmărit în ce ritm vor avansa etapele de urbanism și proiectare, care condiționează trecerea la execuție. [...]
